2021 год. 7-й этап - благоустройство и внутренняя отделка
05 апреля (понедельник - с 10.00 до 12.30) Работа: прокладка электропроводки.
Работали: Максименко Анатолий Васильевич, Сигачёв Владимир Михайлович
Предоставлено шесть досок 50*150*6000.
06 апреля (вторник - с 10.00 до 12.30) Работа: прокладка электропроводки.
Работали: Максименко Анатолий Васильевич, Сигачёв Владимир Михайлович
08 апреля (четверг) - с 10.00 до 12.30) Работа: закончена прокладка электропроводки. Установлен навес над пожарным выходом.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович
09 апреля (пятница) - с 10.00 до 12.30) Работа: купол – установка и крепление перекладин.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич.
12 апреля (понедельник - с 10.00 до 13.20) Работа: купол – установка и крепление перекладин. Стены: установка направляющих для крепления
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович
13 апреля (вторник - с 10.00 до 13.20) Работа: купол – установка и крепление перекладин. Стены: установка направляющих для крепления ГКЛ
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич
14 апреля (среда - с 10.00 до 13.00) Работа: купол – установка и крепление перекладин. Стены: установка направляющих для крепления ГКЛ
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович
16 апреля (пятница - с 10.00 до 13.20) Работа: купол – установка и крепление перекладин. Стены: установка направляющих для крепления ГКЛ
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович
19 апреля (понедельник - с 10.00 до 13.20) Работа: купол – установка и крепление перекладин. Стены: установка направляющих для крепления ГКЛ
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич
Предоставили и завезли 2 тонны щебня. Колыбельское ЖКХ предоставило, а Артеменко Г.А. завез тележку шлака.
20 апреля (вторник - с 10.00 до 12.30) Работа: доставка досок и их роспуск на рейки для направляющих – заготовлено 56 реек
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович
21 апреля (среда - с 9.30 до 13.00) Работа: купол – установка и крепление перекладин. Стены: установка направляющих для крепления ГКЛ
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович
22 апреля (четверг - с 9.30 до 13.00) Работа: купол – установка и крепление перекладин. Стены: установка направляющих для крепления ГКЛ
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович

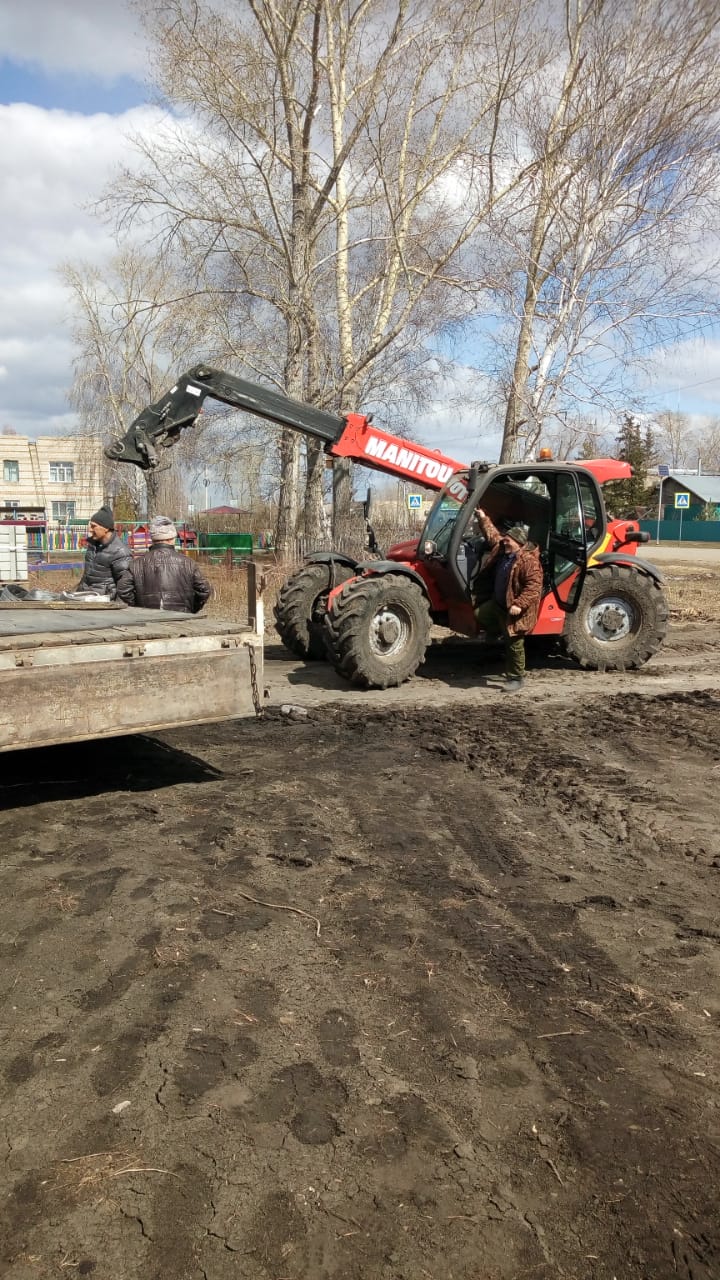

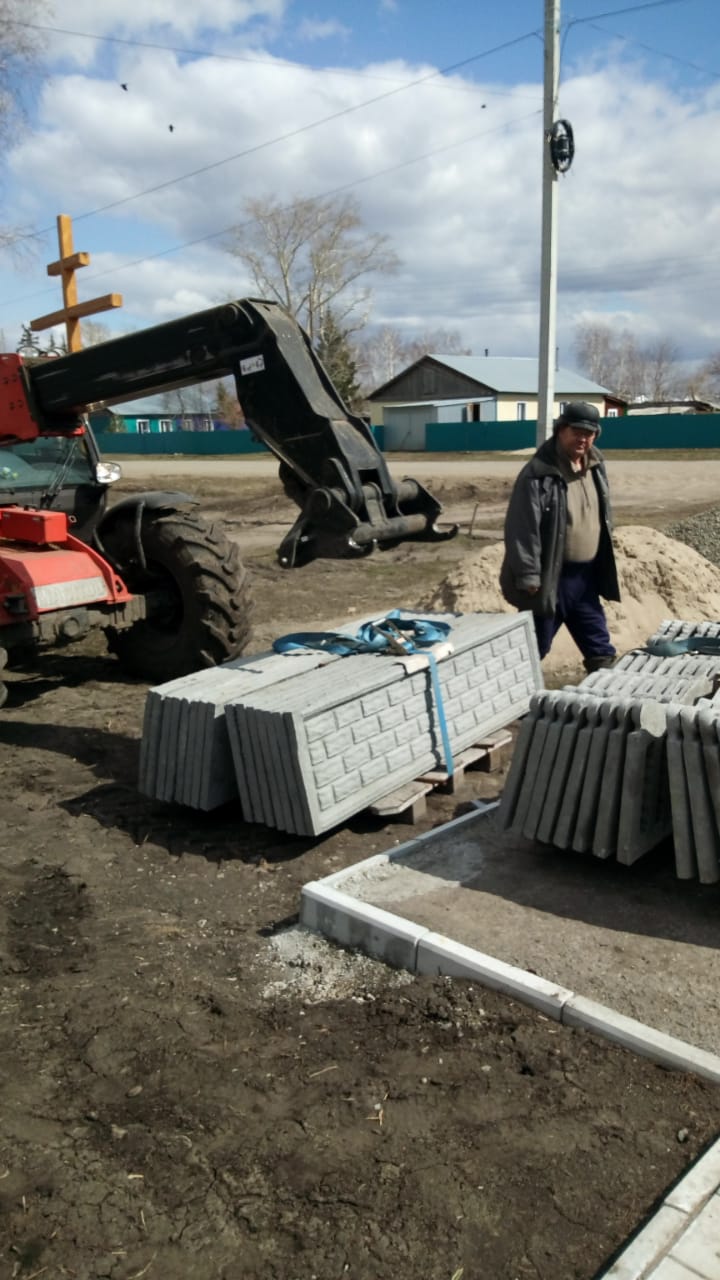

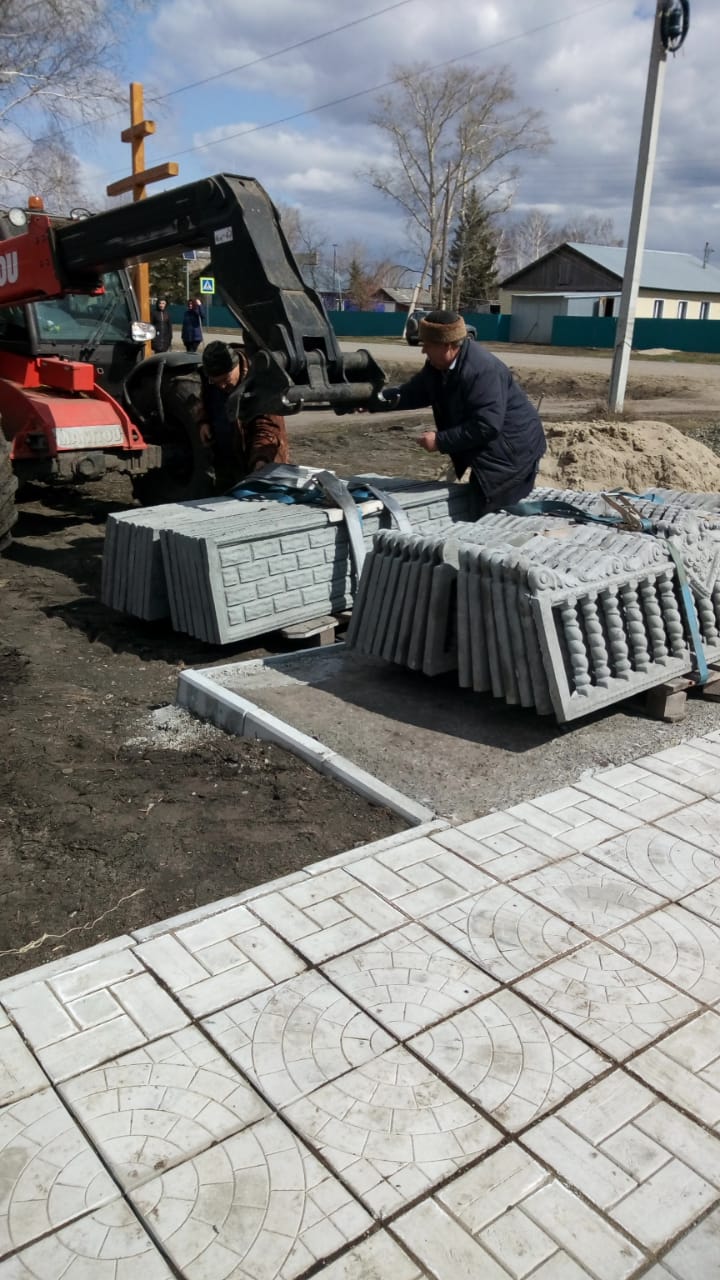

С обеда разгрузка бетонной ограды. Доставлена ограда в р.п. Краснозерское из г. Новосибирск (ОбьГЭС) ИП Кунакин О.В., доставка из Краснозерского ИП Зубарев И.Н., разгрузка погрузчиком ЗАО «Колыбельское» (гл. инженер Крот А.В.)
23 апреля (пятница - с 9.30 до 13.00) Работа: купол – установка и крепление перекладин. Стены: установка направляющих для крепления ГКЛ.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович
26 апреля (понедельник - с 9.30 до 13.00) Работа: Стены: установка направляющих для крепления ГКЛ, установка утеплительных матов «Пеноплекс Комфорт» на стенах.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович

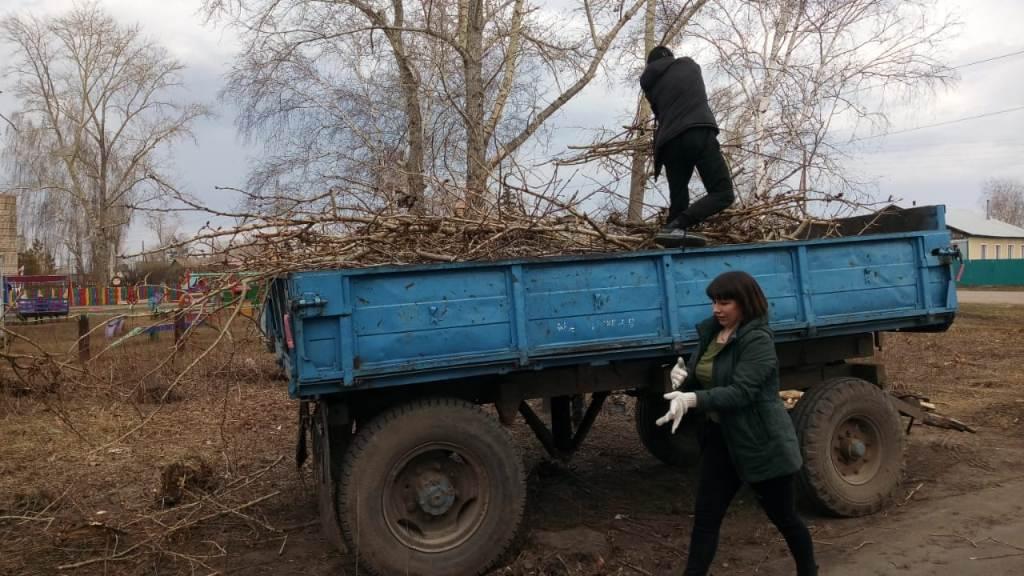

С 17 часов – уборка территории. Участвовало, кроме нас троих, 40 человек, фотографировала Вязанич Л.И.: Рабенок О.И., Сигачёва Н.В., Стасюк Г.А., Тыркина Г. Н., Безверхая Л.Н., Степовая Л, Яковлева Е., Клавдеева О.В., и …., а от школы Максименко Н.А., Тимашкова Т.В., Сурмей П.П., Дударек Д.А., Андреева С.И., Шрамко Л.А., Белышева Е., не менее 25 детей.
Спонсорство – ЗАО «Колыбельское» предоставила 3 березовых доски 50х300-400х2500, предоставила трактор с тележкой для вывоза мусора, предоставила старые столы от столовой. Артеменко Г.А. поставил тележку и вывез мусор после уборки территории.
27 апреля (вторник - с 9.30 до 13.30) Работа: установка утеплительных матов «Пеноплекс Комфорт» на стенах.
Работали: Максименко Анатолий Васильевич, Сигачёв Владимир Михайлович
28 апреля (среда - с 9.30 до 17.00) Работа: купол – установка утеплителя. Стены: установка утеплительных матов «Пеноплекс Комфорт».
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Стрелков Сергей Владимирович
29 апреля (четверг - с 9.30 до 13.00) Работа: Стены: установка утеплительных матов «Пеноплекс Комфорт». Уборка помещений.
Работали: Максименко Анатолий Васильевич, Сигачёв Владимир Михайлович, Дроговоз Василий Васильевич
В апреле работали 17 дней:
Максименко Анатолий Васильевич - 17 дней
Сигачёв Владимир Михайлович - 14 дней
Рабенок Иван Дмитриевич - 13 дней
Стрелков Сергей Владимирович - 1 день
Дроговоз Василий Васильевич - 1 день
2 мая семья Парпура Марии Семеновны подарили храму икону Святитель Николай Мирликийский (ок. 270 г. – ок. 345 г.) почитается всеми христианскими конфессиями. В народе его называют Николай Чудотворец и Никола Угодник;
02.05.2021 Икона Святого Александра Свирского подарена Колыбельскому храму нашей односельчанкой Медяник Тамарой Ивановной.
3 мая Петр Александрович Дударек привез из г. Новосибирска саженцы для храма (дуб, липа, орешник и т.д.).
4 мая (вторник - с 9.30 до 13.00) Работа: Стены: установка утеплительных матов «Пеноплекс Комфорт». Купол – установка утеплителя.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Слепченко Василий Иванович
5 мая (среда - с 9.30 до 13.00) Работа: Стены: установка утеплительных матов «Пеноплекс Комфорт». Купол – установка утеплителя – сделано 4 пролета на высоту в 2 метра.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Дроговоз Василий Васильевич
6 мая (четверг - с 9.30 до 13.00) Работа: Стены: установка направляющих и утеплительных матов «Пеноплекс Комфорт». Купол – установка утеплителя.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Дроговоз Василий Васильевич.
7 мая (пятница - с 9.30 до 13.00) Работа: Стены: установка направляющих и утеплительных матов «Пеноплекс Комфорт». Купол – установка утеплителя.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Иващенко Александр Петрович.
10 мая (понедельник - с 9.30 до 13.00) Работа: Стены: установка направляющих и утеплительных матов «Пеноплекс Комфорт». Ограда – установка 6-ти профилин. Купол – установка утеплителя.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович.
12 мая (среда - с 9.30 до 13.00) Работа: Стены: установка направляющих и утеплительных матов «Пеноплекс Комфорт».
Завезена от Думрау Александра плитка для пола (взята в рассрочку по закупочной цене фирмы, поставляемой стройматериал Думрау) размер 415*415 – 170 шт (по 10 шт в пачке) и 300*300 – 310 шт (по 15 шт в пачке) и купленные две профильные трубы 25*25*6000. Предоставил транспорт ИП Зубарев ИН – водитель Аксенкин Александр. Помогал грузить у Думрау Рабенок И.Д., а затем помогал мне разгружать плитку в храм.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич (в р.п. Краснозерское – погрузка плитки).
14 мая (пятница - с 9.30 до 13.00) Работа: Стены: установка утеплительных матов «Пеноплекс Комфорт». Купол – установка утеплителя.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Иващенко Александр Петрович.
17 мая (понедельник - с 9.30 до 13.00) Работа: Стены: установка направляющих и утеплительных матов «Пеноплекс Комфорт». Купол – установка утеплителя.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич.
18 мая (вторник - с 9.30 до 13.00) Работа: Стены: установка утеплительных матов «Пеноплекс Комфорт» - завершили утепление молельного зала. Купол – установка утеплителя.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович.
19 мая (среда - с 9.30 до 13.00) Работа: Стены: установка утеплительных матов «Пеноплекс Комфорт» - завершили утепление молельного зала. Купол – установка утеплителя.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович.
20 мая (четверг - с 9.30 до 13.00) Работа: Купол – установка утеплителя. Ограда – сделана правая часть (профильная – докончена), начата передняя часть под бетонную ограду.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович.

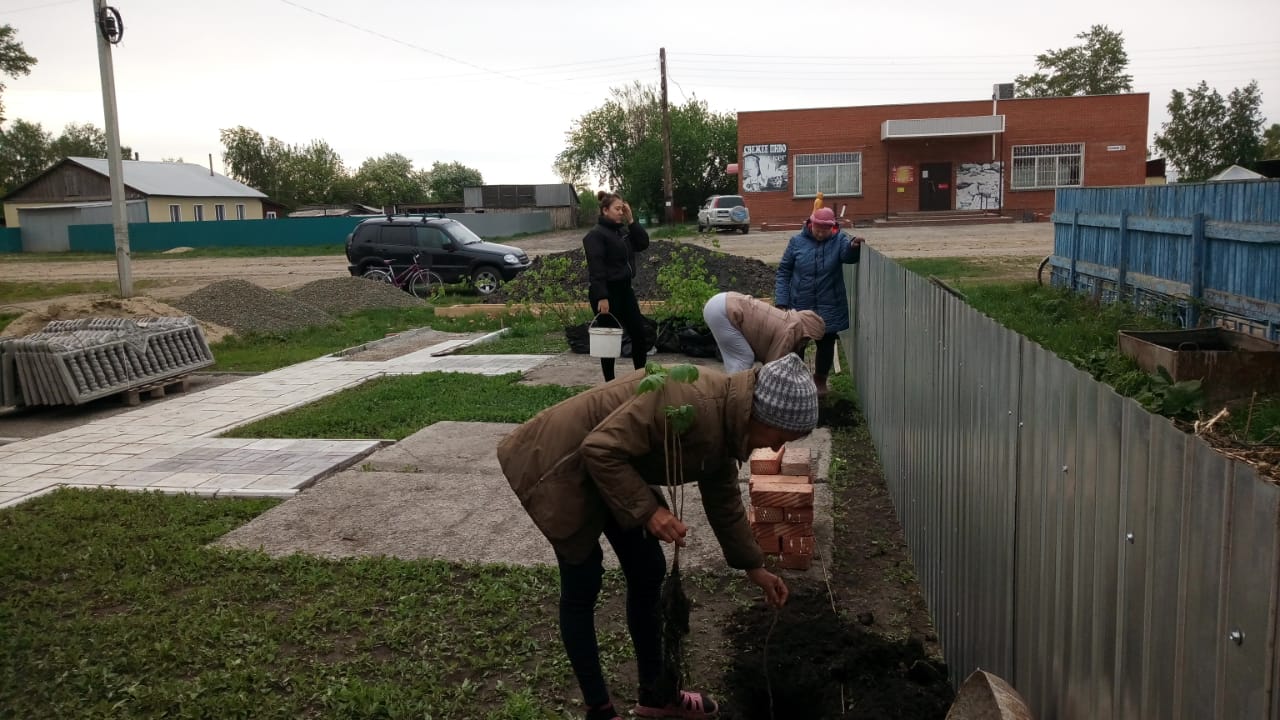

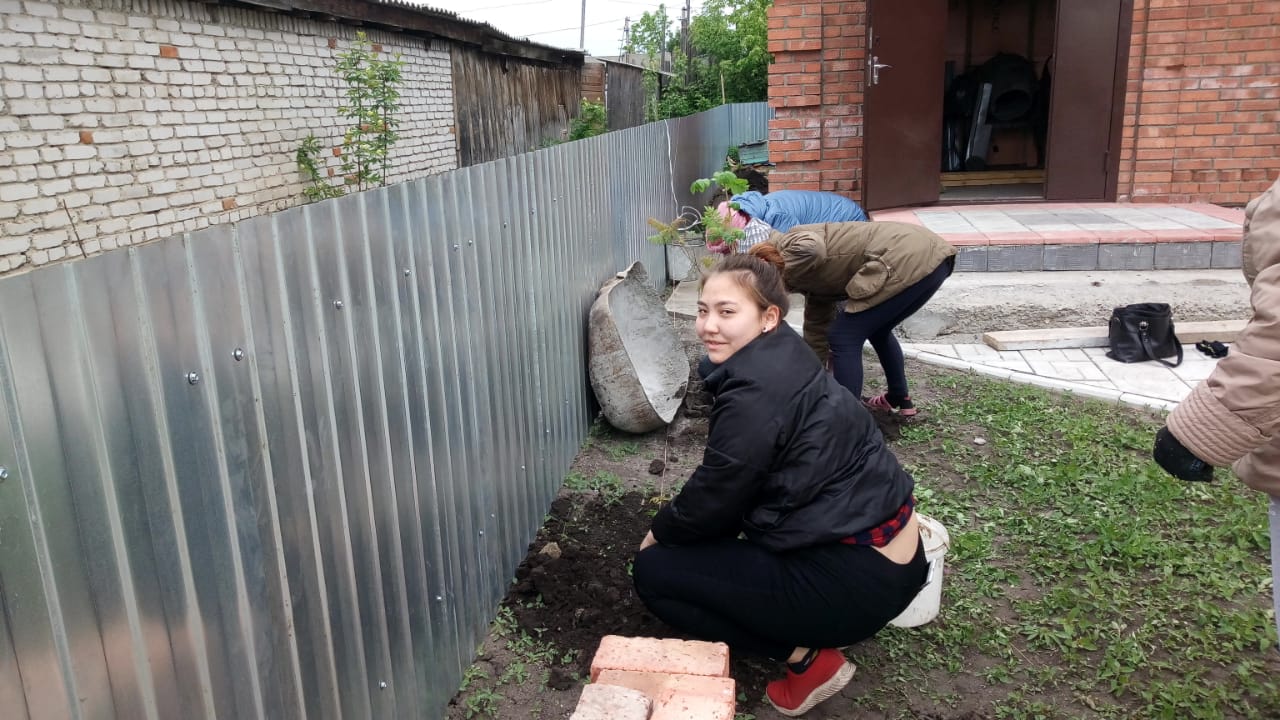

21 мая (пятница - с 9.30 до 13.00) Работа: Купол – установка ОСБ. Ограда – передняя часть – выставление опалубки и столбов под бетонную ограду.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Стрелков Сергей Владимирович.
При помощи учащихся МКОУ Колыбельская СОШ (директор Максименко Н.А., рук. Сурмей П.П.) произведена посадка деревьев.
22 мая (суббота - с 9.00 до 13.00) Работа: Ограда – передняя часть – выставление опалубки под бетонную ограду и заливка ленты.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Иващенко Александр Петрович, Павлович Юрий Николаевич, Шевченко Олег Геннадьевич.
Щербакова Лидия Михайловна, проживающая по соседству с храмом, предоставила как обычно воду для заливки (наполнение емкости) и покормила всех пирогами с яйцом и луком и минералкой.
24 мая (понедельник - с 9.30 до 13.00) Работа: освобождение алтарной от пиломатериала. Стены: установка направляющих и утеплительных матов «Пеноплекс Комфорт» в алтарной.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Павлович Юрий Николаевич.
25 мая (вторник - с 9.30 до 13.30) Работа: Стены: установка направляющих и утеплительных матов «Пеноплекс Комфорт» в алтарной.
Работали: Максименко Анатолий Васильевич, Сигачёв Владимир Михайлович, Павлович Юрий Николаевич.
26 мая (среда - с 9.30 до 13.00) Работа: Стены: установка направляющих и утеплительных матов «Пеноплекс Комфорт» в алтарной. Купол – установка утеплителя и пленки. Передняя ограда – освобождение от обрешетки, установка одного ряда бетонных столбов
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Павлович Юрий Николаевич.
27 мая (четверг - с 9.30 до 13.00) Работа: Стены: установка утеплительных матов «Пеноплекс Комфорт» в алтарной. Купол – установка пленки.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович.
28 мая (четверг - с 9.30 до 13.00) Работа: завершение установки утеплительных матов «Пеноплекс Комфорт». Купол – установка пленки. Привезли от Кунакина ОВ 19 мешков цемента и две профильных трубы 50*50*2000.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Павлович Юрий Николаевич.
31 мая (понедельник - с 9.30 до 12.40) Работа: установка 6 пролетов первого ряда бетонной ограды –выравнивание, бетонирование столбов. Установка бордюр дорожки к входу до ограды и заливка основания под укладку тротуарной плитки.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Иващенко Александр Петрович.
Бригада ИП Зубарева ИН из 4-х человек оказали помощь - установили 6 пролетов первого ряда бетонной ограды (Ерощенко Денис, Малышев Сергей, Дима и Кузменко Александр)
В мае работали 18 дней:
Максименко Анатолий Васильевич - 18 дней
Сигачёв Владимир Михайлович - 13 дней
Рабенок Иван Дмитриевич - 17 дней
Иващенко Александр Петрович - 5 дней
Павлович Юрий Николаевич - 5 дней
Стрелков Сергей Владимирович - 1 день
Дроговоз Василий Васильевич - 2 дня
Слепченко Василий Иванович - 1 день
Шевченко Олег Геннадьевич - 1 день
1 июня (вторник - с 9.30 до 12.40) Работа: укладка 29 тротуарных плиток вдоль отмостки храма
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович.
2 июня (среда - с 9.30 до 13.00) Работа: установка 6 пролетов второго ряда бетонной ограды –выравнивание, бетонирование столбов. Установка отмостки и заливка нижней ступеньки крыльца.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Иващенко Александр Петрович, Ярик Владимир.
3 июня (четверг - с 9.30 до 12.30Работа: Доставка тротуарной плитки от ИП Кунакина О.В. – взято 92 шт + закуплено 8 шт для крыльца.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович.
4 июня (пятница - с 9.30 до 13.20) Работа: завершение установки 6 пролетов бетонной ограды – поднятие на кирпич, выравнивание, бетонирование нижнего пояса, подгонка и установка колпаков на столбы.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Иващенко Александр Петрович.
7 июня (понедельник - с 9.30 до 13.00) Работа: заделка швов на бетонной ограде, кладка тротуарной плитки на крыльце.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович.
ИП Меньших Евгений Петрович предоставил 4 профильных трубы 20*40 длиной по 3 метра.
Партия «Новые люди» вручили 70 тысяч на звонницу - кредит закрыли.
Долг по плитке у Думрау закрыли полностью.
8 июня (вторник - с 9.30 до 13.00) Работа: кладка тротуарной плитки на боковой стенке крыльца – правая сторона – 6 плиток. Подшивка потолка блестящей (отражающей) пленкой в алтарной.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович.
9 июня (среда - с 9.30 до 13.00) Работа: кладка тротуарной плитки на боковой стенке крыльца – правая сторона – 3 плитки, с торца верхней ступеньки – 8 плиток и на дорожке – 6 плиток. Подшивка потолка блестящей (отражающей) пленкой в притворе.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович.
10 июня (четверг - с 9.30 до 13.00) Работа: кладка тротуарной плитки на боковой стенке крыльца – левая сторона – 3 плитки, сбоку возвышение - 3 плитки, сварено основание для туалета из профтрубы 50*50. Завершение подшивки потолка блестящей (отражающей) пленкой в притворе.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович.
11 июня (пятница) Привозка 16 упаковок утеплителя «Технониколь» от Кунакина О.В.
Работали: Максименко Анатолий Васильевич, Сигачёв Владимир Михайлович.
11-14 июня Рабенок Иван Дмитриевич с нанятым Антошиным Евгением Васильевичем (из р.п. Краснозерское) работали на куполе – обшивке ОСБ листами. Работают весь день.
14 июня Зять Рабенок О.И. привез от Кунакина О.В. 23 листа 12 мм гипсокартона.

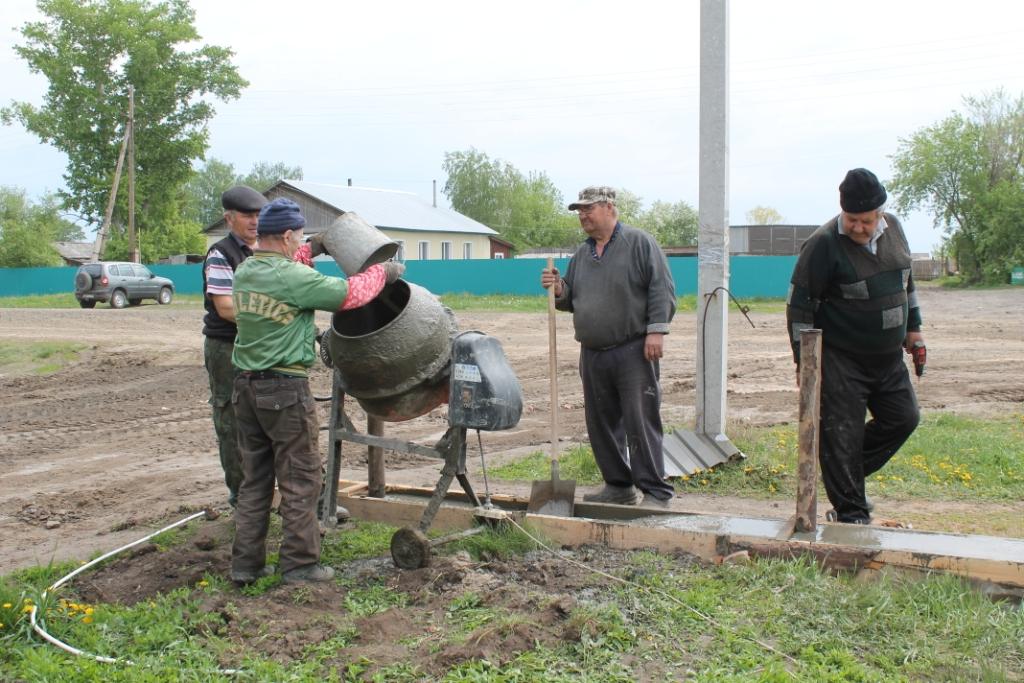

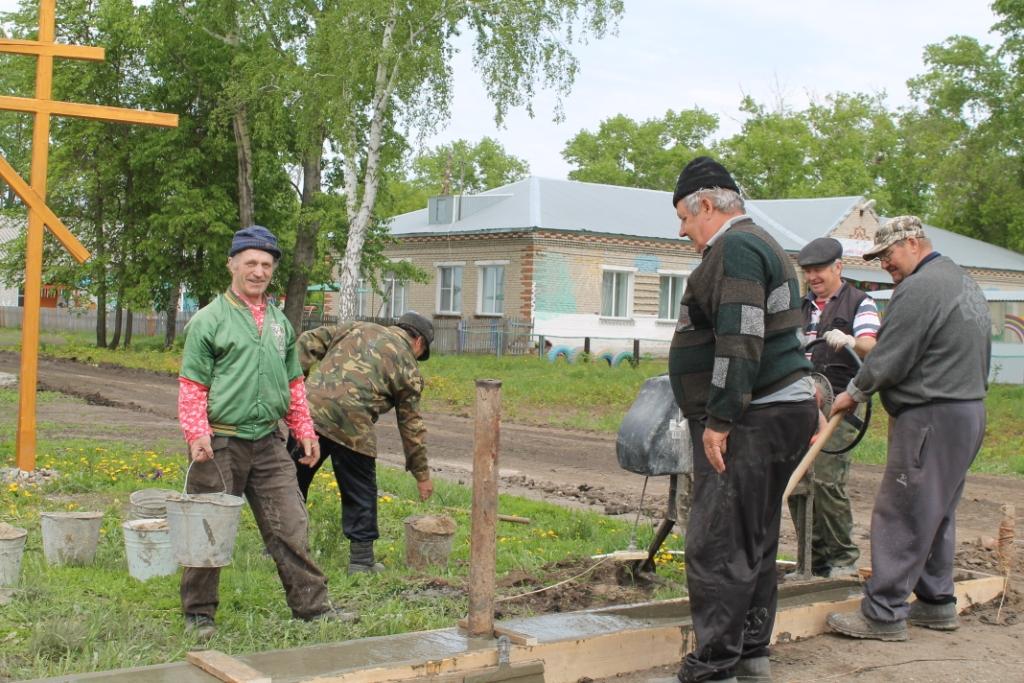

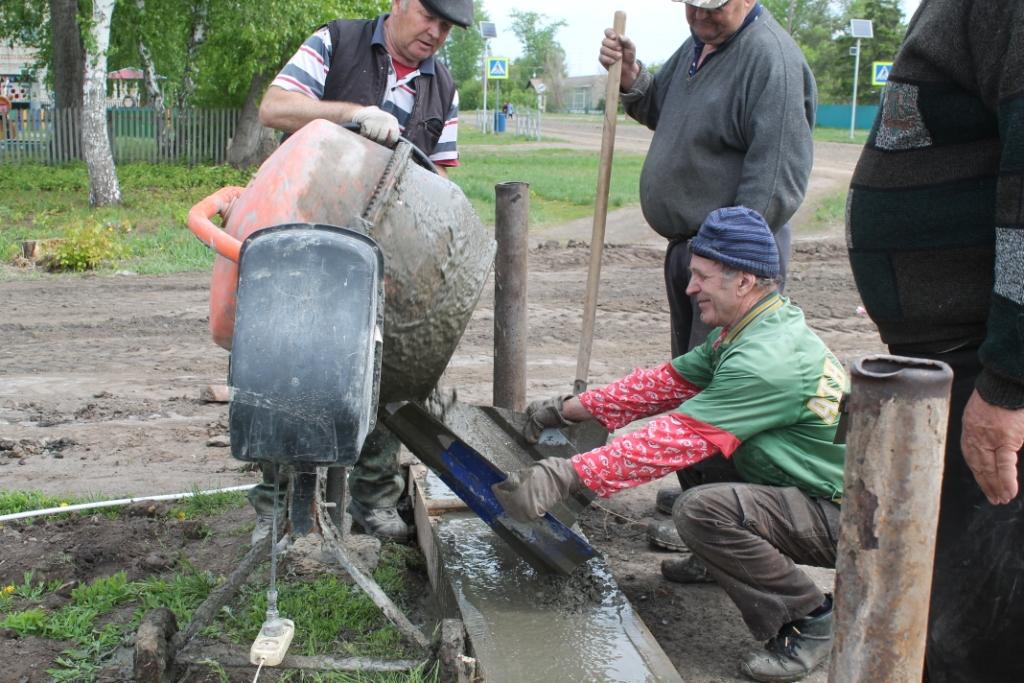

15 июня (вторник - с 9.30 до 13.00) Работа: установка опалубки и заливка дорожки до туалета.
Работали: Максименко Анатолий Васильевич, Сигачёв Владимир Михайлович, Иващенко Александр Петрович.
Купол – Рабенок Иван Дмитриевич с Антошиным Евгением Васильевичем (из р.п. Краснозерское) – установка утеплителя в третьем ярусе и обшивка ОСБ листами. Работают весь день.
Стены – обшивка стен гипсокартонном в молельном зале – нанят Захаров Евгений Викторович (из п. Светлое)
Я с Рабенок О.И. и Кунакиным О.В. посетили Краснозерский санаторий и посмотрели звонницу
16 июня (среда - с 9.30 до 13.00) Работа: установка подрезетников и бордюра при входе в храм слева.
Работали: Максименко Анатолий Васильевич, Сигачёв Владимир Михайлович.
Купол – Рабенок Иван Дмитриевич с Антошиным Евгением Васильевичем (из р.п. Краснозерское) – установка утеплителя в третьем ярусе и обшивка ОСБ листами. Работают весь день.
Стены – обшивка стен гипсокартонном в молельном зале – Захаров Евгений Викторович (из п. Светлое)
17 июня (четверг - с 9.30 до 13.00) Работа: сварка из профтрубы каркаса туалета.
Работали: Максименко Анатолий Васильевич, Сигачёв Владимир Михайлович.
Купол – Рабенок Иван Дмитриевич с Антошиным Евгением Васильевичем (из р.п. Краснозерское) – установка утеплителя в третьем ярусе и обшивка ОСБ листами. Работают весь день.
Стены – обшивка стен гипсокартонном в притворе и молельном зале – Захаров Евгений Викторович (из п. Светлое).
После обеда привезли от Думрау 30 листов гипсокартона – договорился и оплатил 10,5 тыс. руб (по 350 раб за шт) Кунакин О.В. - позже 5 листов вернули
18 июня (пятница - с 9.30 до 13.00) Работа: установка на профтрубы каркаса туалета деревянных перемычек.
Работали: Максименко Анатолий Васильевич, Сигачёв Владимир Михайлович.
Купол – Рабенок Иван Дмитриевич с Антошиным Евгением Васильевичем (из р.п. Краснозерское) – установка утеплителя в третьем ярусе и обшивка ОСБ листами. Работают весь день.
Стены – обшивка стен гипсокартонном в притворе и молельном зале – Захаров Евгений Викторович (из п. Светлое).
19 июня (суббота - с 9.30 до 19.00)
Купол – Рабенок Иван Дмитриевич с Антошиным Евгением Васильевичем (из р.п. Краснозерское) – установка утеплителя в четвертом ярусе и обшивка ОСБ листами. Работают весь день.
Стены – обшивка стен гипсокартонном– Захаров Евгений Викторович (из п. Светлое).
21 июня (понедельник - с 9.30 до 13.00) Работа: разравнивание шлака перед лицевой оградой, установка временных патронов для освещения, заготовка профиля для крыши туалета.
Работали: Максименко Анатолий Васильевич, Иващенко Александр Петрович.
Купол – Рабенок Иван Дмитриевич с Антошиным Евгением Васильевичем (из р.п. Краснозерское) – завершение установки обшивки ОСБ листами, заделка швов шпаклевкой. Работали до 16 часов.
22 июня (вторник - с 9.30 до 13.00) Работа: изготовление и установка крыши туалета, начало обшивки стен туалета деревянными рейками.
Работали: Максименко Анатолий Васильевич, Сигачёв Владимир Михайлович.
Купол – Рабенок Иван Дмитриевич с Антошиным Евгением Васильевичем (из р.п. Краснозерское) – полностью завершили работу на лицевой стороне купола. Провели обшивку карманов ОСБ листами. Работают весь день.
23 июня (среда - с 9.30 до 13.00) Работа: заготовка 17 металлических столбов из 89-й трубы для ограды, обшиты две стены туалета деревянными рейками.
Работали: Максименко Анатолий Васильевич, Сигачёв Владимир Михайлович.
Купол – Антошиным Евгением Васильевичем (из р.п. Краснозерское) – закрытие (обшивка) армопояса гипсокартоном.
МКОУ Колыбельская СОШ (директор Максименко Н.А.) предоставила трубы 89 мм 29 метров для столбов, ИП Кунакин О.В. предоставил машину песка (мы оплатили 1000 руб за доставку).
24 июня (четверг - с 9.30 до 13.00) Работа: обшита третья стена туалета деревянными рейками, напилены рейки для обшивки армопояса.
Работали: Максименко Анатолий Васильевич, Сигачёв Владимир Михайлович.
Купол – Антошиным Евгением Васильевичем (из р.п. Краснозерское) – закрытие (обшивка) армопояса гипсокартонном – правая сторона.
25 июня (пятница - с 9.30 до 13.00) Работа: наслан пол в туалете.
Работали: Максименко Анатолий Васильевич, Сигачёв Владимир Михайлович.
Стены – Антошиным Евгением Васильевичем (из р.п. Краснозерское) – завершение обшивки стен гипсокартоном.
26-27 суббота и воскресенье Рабенок Иван Дмитриевич с Антошиным Евгением Васильевичем (из р.п. Краснозерское) и Захаров Евгений Викторович (из п. Светлое) – провели покраску купола на два раза.
В субботу 26 июня увезли 5 листов гипсокартона Думрау (остатки), 2 упаковки утеплителя и три упаковки пеноплекса Кунакину ОВ.
28 июня (понедельник - с 9.30 до 13.00) Работа: выравнивание крыши туалета, уборка в помещениях, прорезка отверстия в полу туалета.
Работали: Максименко Анатолий Васильевич, Сигачёв Владимир Михайлович.
Стены – Антошиным Евгением Васильевичем (из р.п. Краснозерское) и Захаров Евгений Викторович (из п. Светлое) – заделка швов гипсокартона шпаклевкой.
29 июня (вторник - с 9.30 до 13.00) Работа: копка траншеи под фундамент для звонницы. Доставка от школы лесов.
Работали: Максименко Анатолий Васильевич, Сигачёв Владимир Михайлович.
Стены – Антошиным Евгением Васильевичем (из р.п. Краснозерское) и Захаров Евгений Викторович (из п. Светлое) – заделка швов гипсокартона шпаклевкой.
В июне работали 21 день:
Максименко Анатолий Васильевич - 20 дней
Сигачёв Владимир Михайлович - 20 дней
Рабенок Иван Дмитриевич - 21 дней
Иващенко Александр Петрович - 3 дней
Ярик Владимир - 1 день
30 июня – 4 июля – мы не работали

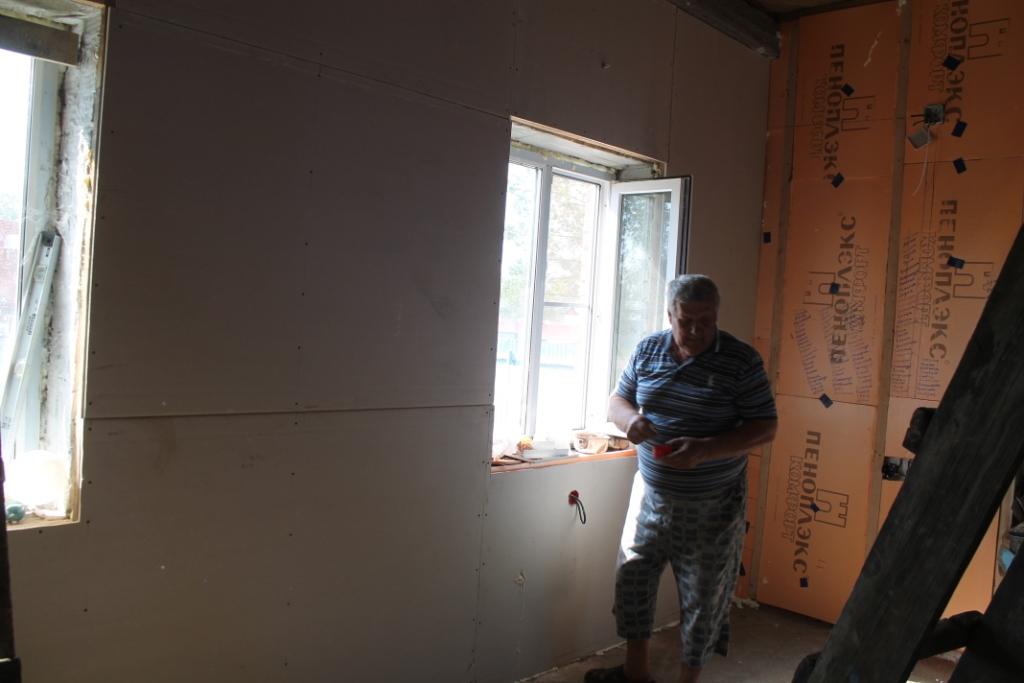

Антошиным Евгением Васильевичем (из р.п. Краснозерское) и Захаров Евгений Викторович (из п. Светлое) – заделка швов гипсокартона шпаклевкой – сделано полностью внутри здания, подшиты потолки 9 мм гипсокартоном – взяли в Эко-строй и заделаны швы, а также полностью прошпаклеваны стены и потолки.
