5 этап. Хронология строительства храма в с. Колыбелька.

5 этап - возведение крыши. Хронология строительства храма в с. Колыбелька.
22 июля (среда) Установлены потолочные балки в приходе, закреплен мауэрлат на задней стене молельного зала. После обеда привезли от Кунакина О.В. на двух тележках донку для пола, забрали спонсорскую помощь у Сердюкова И.А. (Русь) на 6000 рублей. Отвезли Кунакину О.В. 10 тыс. рублей.
   Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Тыркин Николай Николаевич. После обеда Тыркина НН не было, помогал Сергей – внук Сигачева В.М.

23 июля (четверг, до обеда, пошел дождь) Завершено установление потолочных балок в приходе, закреплен мауэрлат на передней стенке молельного зала, начата подшивка потолка доской в притворе.
   Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Тыркин Николай Николаевич.

24 июля (пятница, работали до обеда) Закончена подшивка потолка доской в притворе (оставлен участок для лаза на крышу). Установлены потолочные балки в алтарной.
    Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Тыркин Николай Николаевич.

27 июля (понедельник, работали до 14 час) Переставили потолочные балки в алтарной, подшили потолок алтарной доской (оставлен участок для лаза на крышу), выровняли земляной пол в притворе.
    Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Тыркин Николай Николаевич.

28 июля (вторник, работали с обеда) Засыпали пол щебнем в притворе. Изготовлены стропильные ноги для притвора. Зубарев И.Н. – изготовлены 40 шпилек 10 мм длиной 130 мм.
    Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Тыркин Николай Николаевич.

29 июля (среда, работали до обеда) Разровняли и засыпали пол щебнем в алтарной. Изготовлены стропильные ноги для алтарной.
    Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Тыркин Николай Николаевич.

30 июля (четверг, работали до обеда) Разровняли и начали засыпку пола щебнем в молельном. Закончено изготовление стропильных ног.
    Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Тыркин Николай Николаевич.
Был корреспондент районной газеты – Тузничеченко М.И.

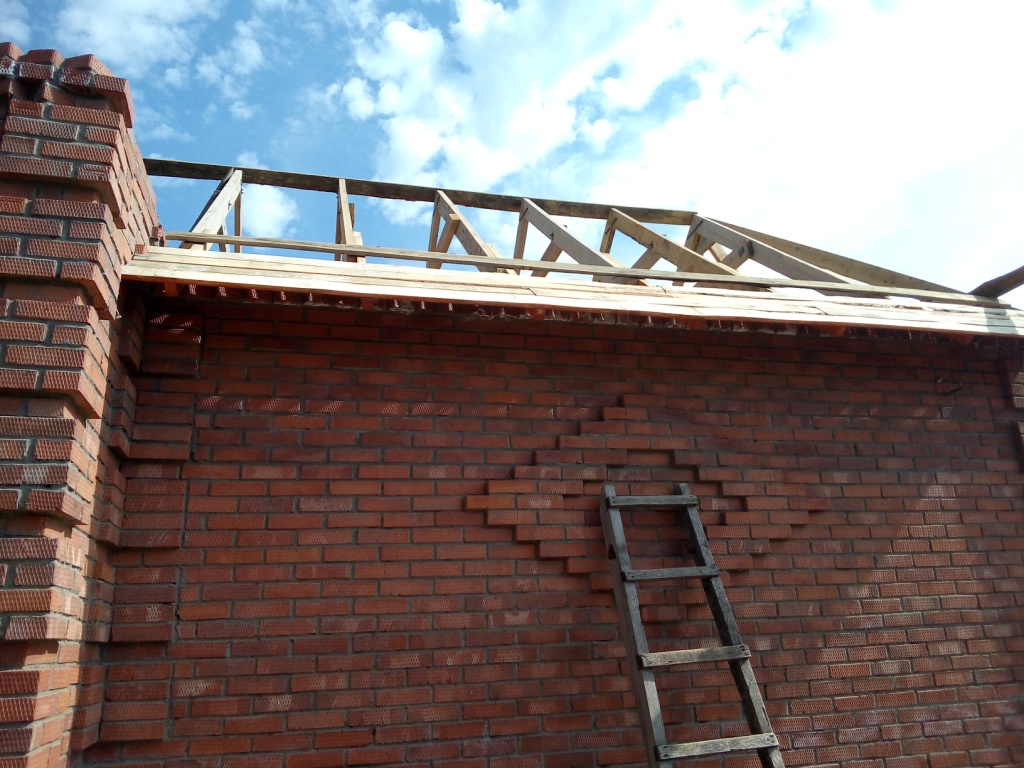

3 августа (понедельник, работали до обеда) Начали установку стропильных ног на притворе. Продолжена засыпка щебнем молельного зала.
   Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Тыркин Николай Николаевич.

4 августа (вторник, работали до обеда) Завершена установку стропильных ног на притворе и начаты на алтарной. Завершена засыпка щебнем молельного зала.
   Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Тыркин Николай Николаевич.

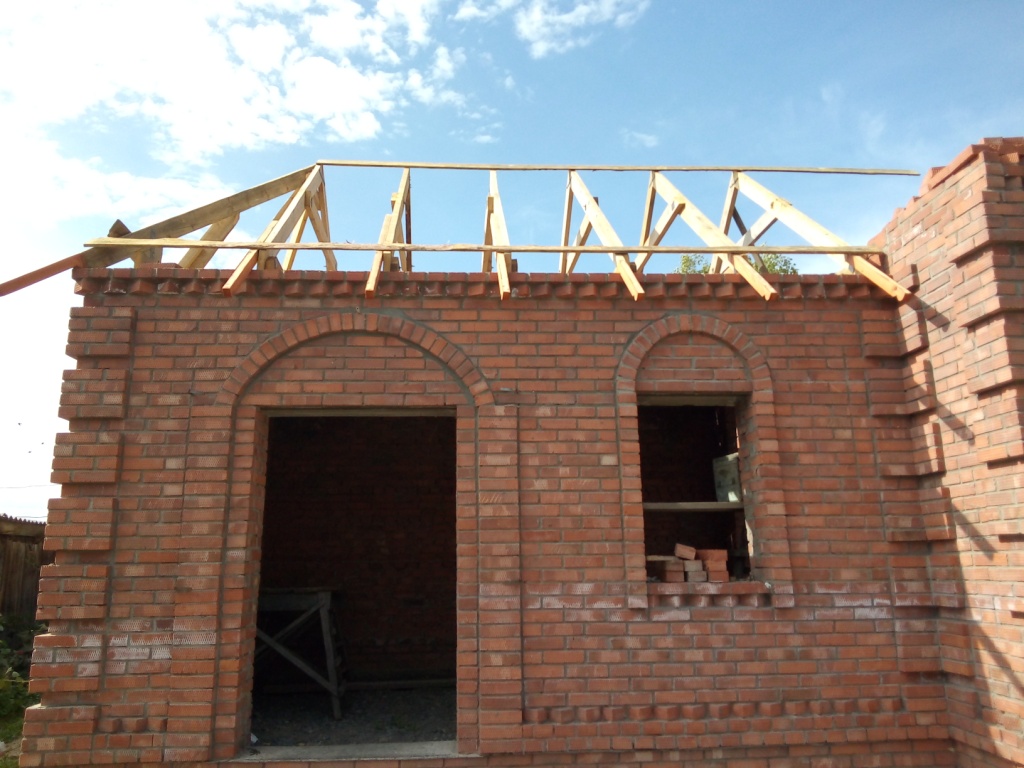

5 августа (среда, работали весь день) Продолжены работы установки стропильной системы на алтарной комнате. Заготовлено 32 кобылки для крыши. После обеда у Кунакина ОВ провели отбор и привезли пиломатериал – тес 25*150*3000 мм – взято 60 штук для подшивки карниза.
   Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Тыркин Николай Николаевич.

6 августа (четверг, работали до обеда) Продолжены работы установки стропильной системы на алтарной комнате и закончив, перешли на притвор. Проведена подготовка досок для подшивки карниза (строгание) – 22 доски 3-м простругано.
   Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Тыркин Николай Николаевич.

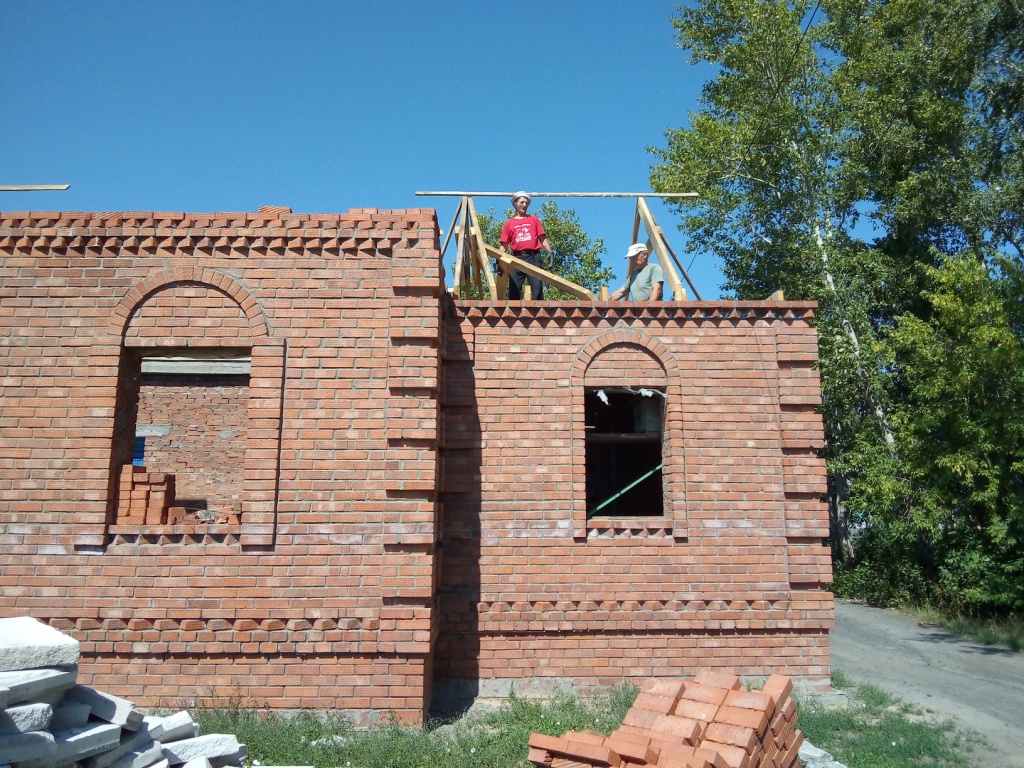

7 августа (пятница, работали до обеда) Закончены работы установки стропильной системы на притворе. Проведена и пропитаны кобылки для притвора. Разгружена машина Аксенкина Александра (Зубарева И.Н.) – 2 поддона б/у кирпича от Юсубова А.Р., 1 тонна цемента (20 мешков) и немного половинок кирпича М 100 от Кунакина О.В.
   Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Тыркин Николай Николаевич.

10 августа (понедельник, работали до обеда) Установлены кобылки на стропила, проведена подготовка досок для подшивки карниза (строгание) – 30 досок и все пропитаны. Поступило два самосвала с б/у кирпичом от Юсубова А.Р. (мы оплатили доставку – 2000 рублей).
   Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Тыркин Николай Николаевич.

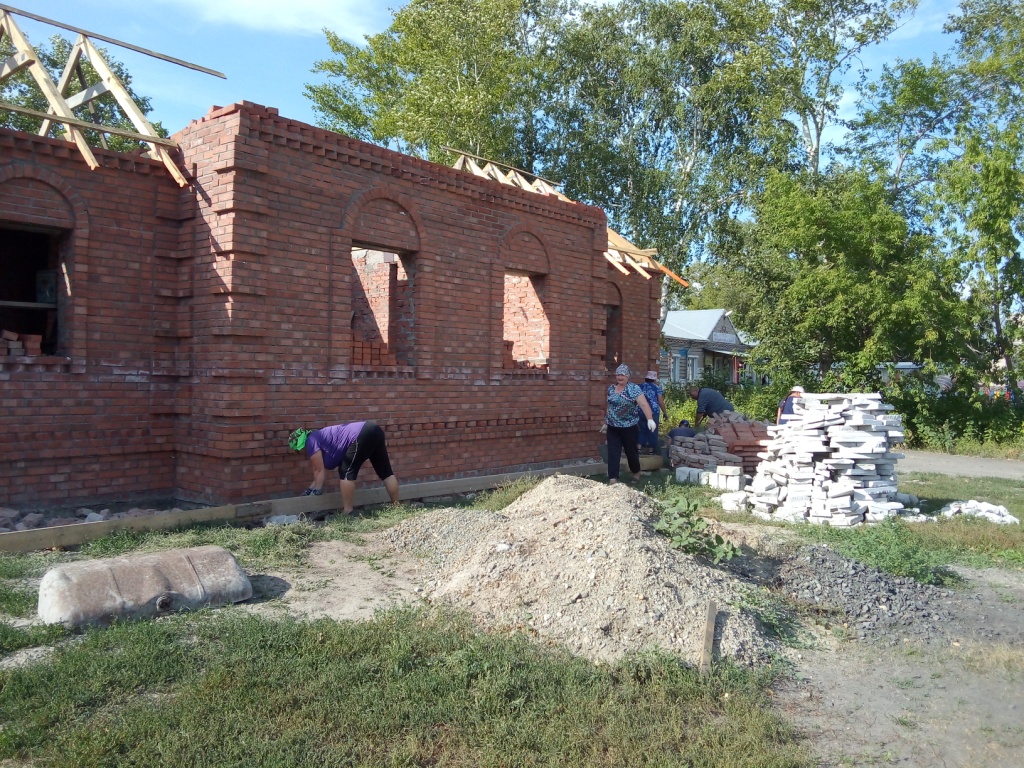

11 августа (вторник, работали весь день) Подшивки карниза струганными, пропитанными досками. Установка опалубки для отмостки. Засыпка отмостки битым кирпичем.
   Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Тыркин Николай Николаевич, а к вечеру Сигачева Нина Васильевна с внучкой, Тимашкова Татьяна Владимировна, Шрамко Ида Эдуардовна, Стасюк Галина Александровна, позже Щербакова Лидия Михайловна с внучкой – очистка и складирование целого б\у кирпича.

12 августа (среда, работали до обеда- пошел дождь) Подшивки карниза струганными, пропитанными досками. Засыпка дороги возле отмостки отходами от очищенного кирпича, очистка и складирование целого б\у кирпича. Артеменко Г.И. привез из леса две толкушки для уплотнения грунта.
   Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Тыркин Николай Николаевич.

13 августа (четверг, работали до 10-30) Засыпка дороги возле отмостки отходами от очищенного кирпича, очистка и складирование целого б\у кирпича. Рабенок ОИ передала 7 тыс. рублей Кунакину О.В.
   Работали: Максименко Анатолий Васильевич, Тыркин Николай Николаевич.

14 августа (пятница, работали до обеда) Уплотнения грунта, засыпанного щебнем, толкушками в алтарной и молельном зале. Выставлена опалубка для крыльца и засыпана битым кирпичом.Уложена кладочная сетка на большей части отмостки.
   Работали: Максименко Анатолий Васильевич, Тыркин Николай Николаевич.

17 августа (понедельник, работали до обеда) Залито крыльцо и 15 метров отмостки от крыльца вокруг притвора до пожарного выхода. Подшивки карниза струганными, пропитанными досками в алтарной и заделка отверстий под карнизом до кирпича.
   Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Тыркин Николай Николаевич, Шрамко Евгений Николаевич, позже присоединился Поносов Борис Николаевич.

19 августа (среда, работали до обеда, пошел дождь) Залито от крыльца площадка 5 кв.м и отмостка и от крыльца впереди молебного зала. Подшивки потолка досками в алтарной, заделка отверстий под карнизом до маурлата пленкой от мешков, наката с боковой стороны.
   Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Тыркин Николай Николаевич.

20 августа (четверг, работали до обеда)Залита отмостка от молебного зала до средины боковой стенки алтарной. Заделка отверстий под карнизом до кирпича в притворе, установление наката с боковой стороны.
   Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Тыркин Николай Николаевич.

21 августа (пятница, работали до обеда) Выставление восьмигранника под купол, заделка углов отверстий между гранями в молебном, сборка лесов.
   Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Тыркин Николай Николаевич.

24 августа (понедельник, работали до обеда) Завершена заливка отмостка.
   Работали: Максименко Анатолий Васильевич, Сигачёв Владимир Михайлович, Тыркин Николай Николаевич.

25 августа (вторник, работали до обеда) Завершены работы по отмостке. Приготовлены 8 лап-стропил для купола, поднят восьмигранник для крепления купола на 4-х стропилах – помогли 4 рабочих, посланные Зубаревым И.Н. (Ерощенко Денис, Малышев Сергей, Горифьянов Евгений и Белышев Василий). На стройке побывала ИО Главы Краснозерского района Семенова Оксана Андреевна и позже ИП Кунакин Олег Викторович. Передано Кунакину ОВ 10 тыс. рублей, к вечеру он завез 5 тонн мелкого гравия для заливки внутри помещения полов (мы оплатили 1000 руб за доставку).
   Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Тыркин Николай Николаевич, Перков Дмитрий Вячеславович и Иващенко Александр Петрович.

26 августа (среда, работали до 12 час, пошел дождь) Закреплен накат с одной стороны для подъема до вершины - восьмигранника для крепления купола, установлена пятая стропила, выровнен восьмигранник по уровню. Залит пол в алтарной.
   Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Тыркин Николай Николаевич, Перков Дмитрий Вячеславович и Иващенко Александр Петрович.

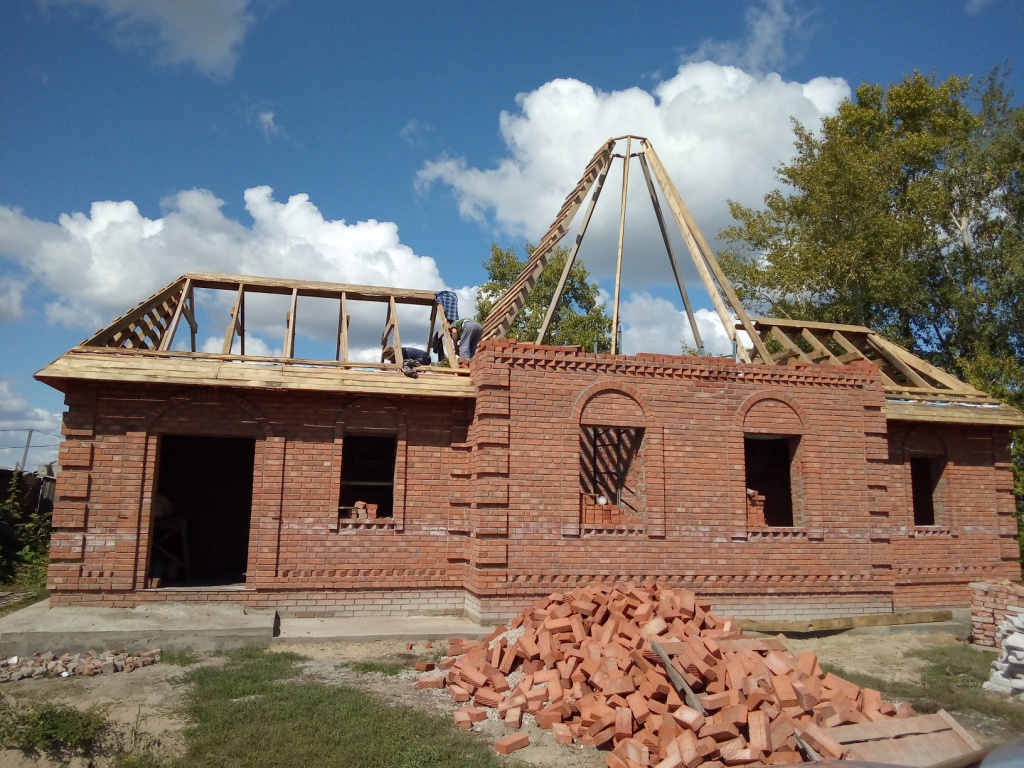

27 августа (четверг, работали до 15 часов) Установлена шестая стропила, заложен пол в алтарной донкой.
   Работали: Максименко Анатолий Васильевич, позже добавился Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Тыркин Николай Николаевич.

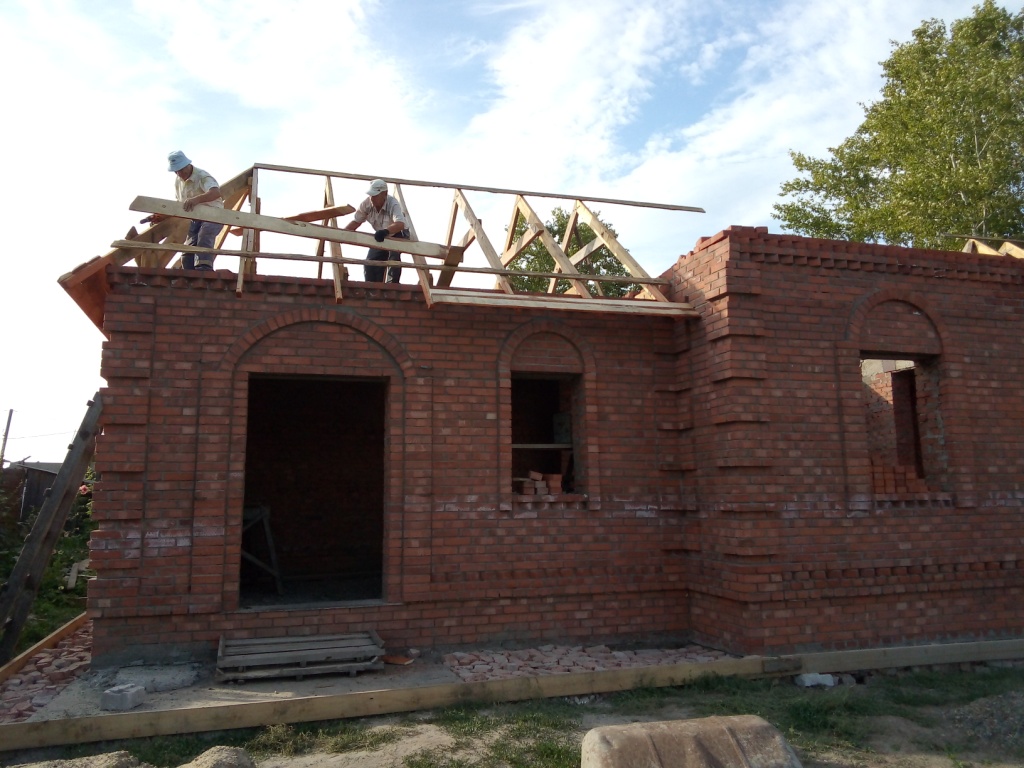

28 августа (пятница, работали до обеда) Установлена полностью стропильная система купола.
   Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Тыркин Николай Николаевич.
  Кунакин О.В. предоставил три поддона кирпича (мы оплатили доставку 1000 рублей), предоставил одну тонну цемента (20 мешков – доставил Зубарев ИН – шофер Аксенкин А., разгрузили Поносов Б.Н., и двое работников ИН Зубарева).

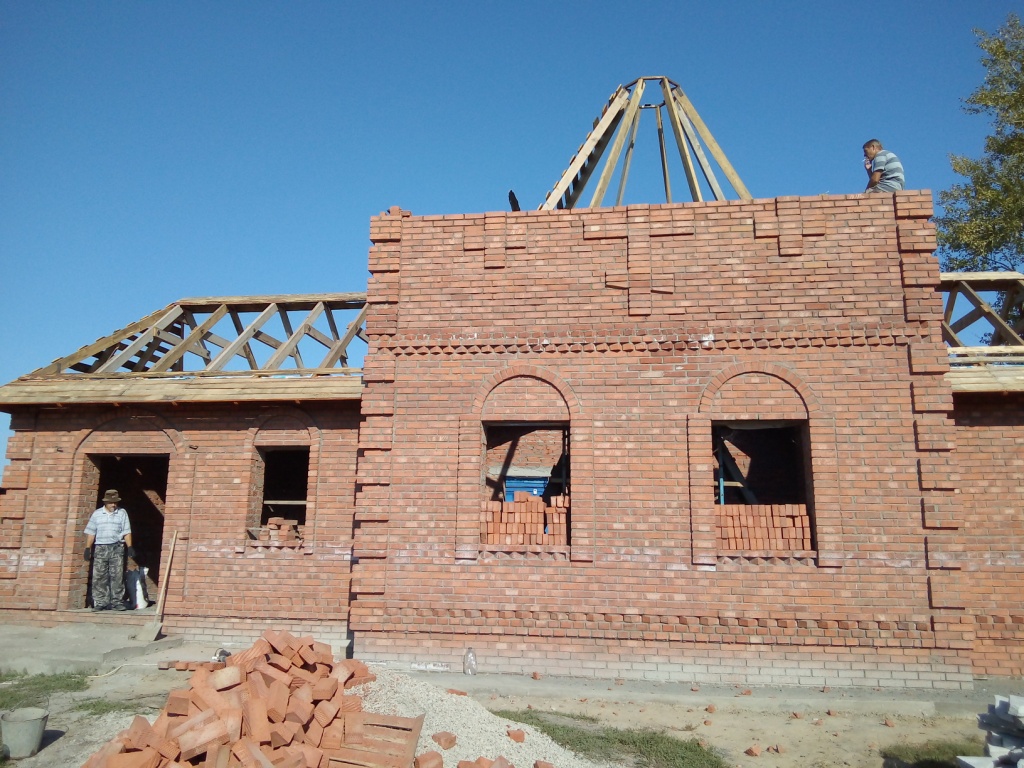

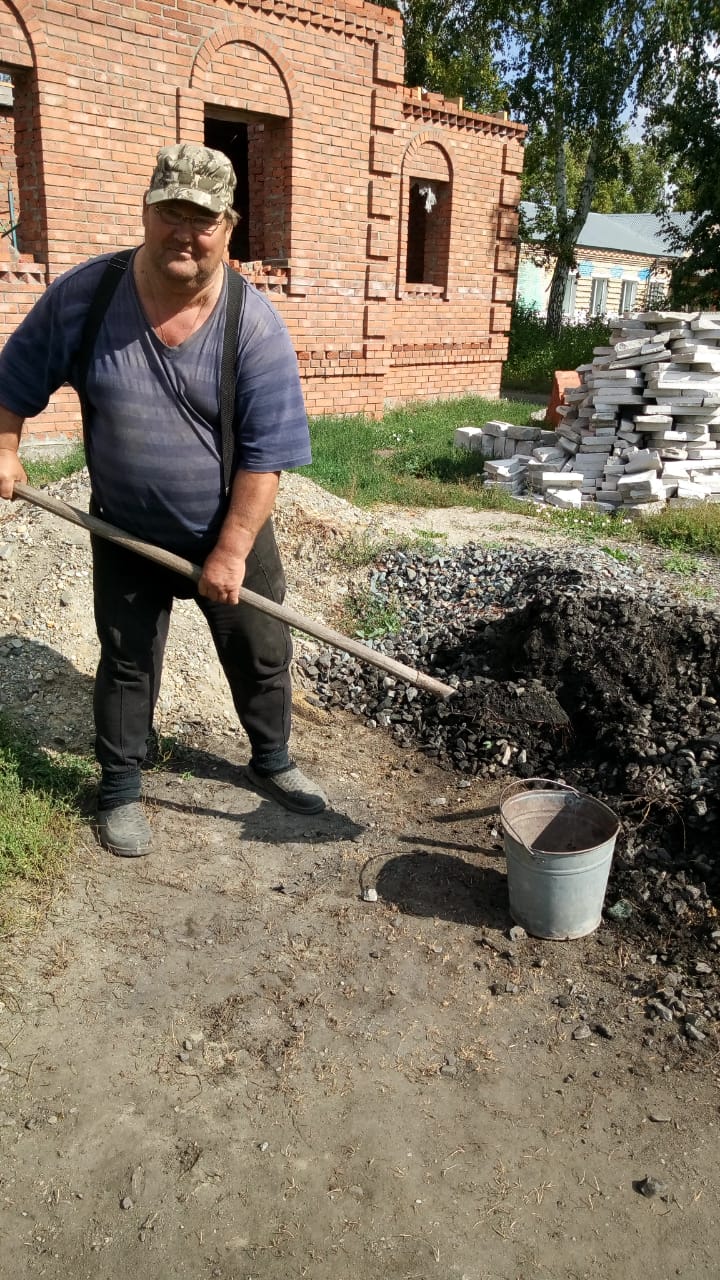

29 августа (суббота, работали весь день с 8-30 до 18-30) Кладка передней стены моленного зала – выложено 9 рядов.
   Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Тыркин Николай Николаевич, Павлович Юрий Николаевич, Перков Дмитрий Вячеславович (до обеда) и Иващенко Александр Петрович. Кладку выполнял Коротков Виктор (р.п. Краснозерское)

30 августа (воскресенье, работали весь день с 8-30 до 19-00) Кладка передней стены моленного зала – выложено еще 9 рядов – всего 18 рядов.
   Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович (до обеда), Тыркин Николай Николаевич, Павлович Юрий Николаевич, Иващенко Александр Петрович и до обеда по собственному желанию Олейник Дмитрий Григорьевич (р.п. Краснозерское). Кладку выполнял Коротков Виктор (р.п. Краснозерское)
   Кунакин О.В. предоставил 5,65 тонны песка (доставку мы оплатили – 1000 рублей)

31 августа (понедельник, работали весь день с 8-30 до 19-00) Кладка передней стены моленного зала – практически закончена. Всего выложено 23 ряда и немного не закончен выступ.
   Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович (после обеда), Тыркин Николай Николаевич, Павлович Юрий Николаевич, Иващенко Александр Петрович (до обеда). Кладку выполнял Коротков Виктор (р.п. Краснозерское – оплачено 10 тыс.рублей)

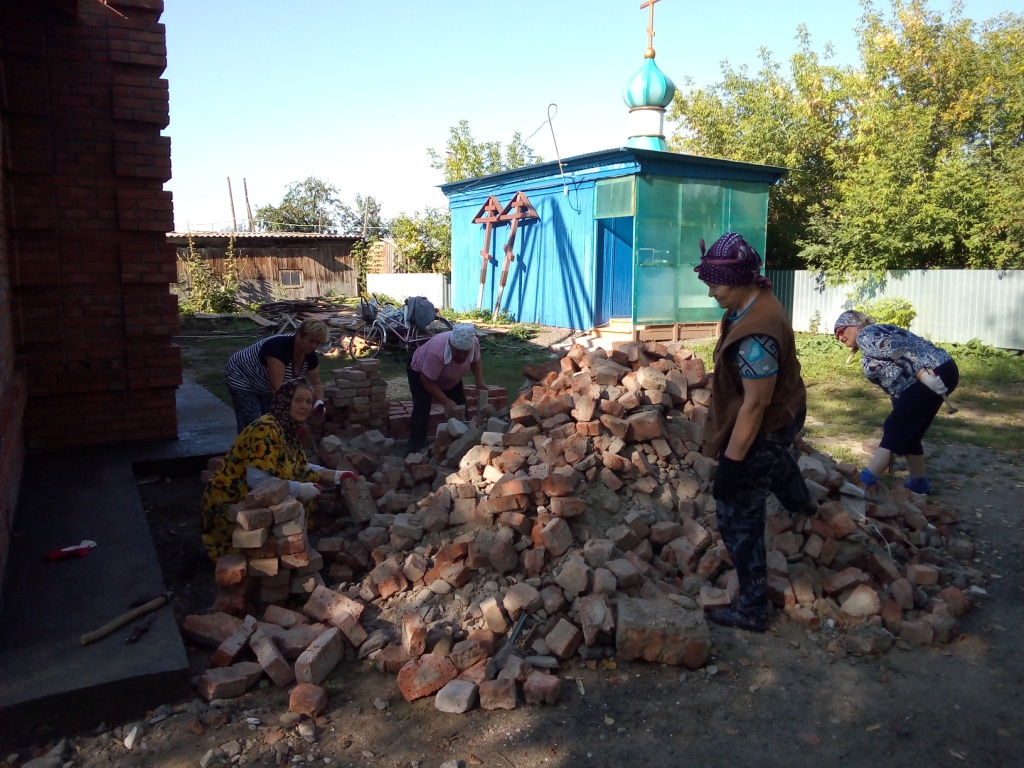

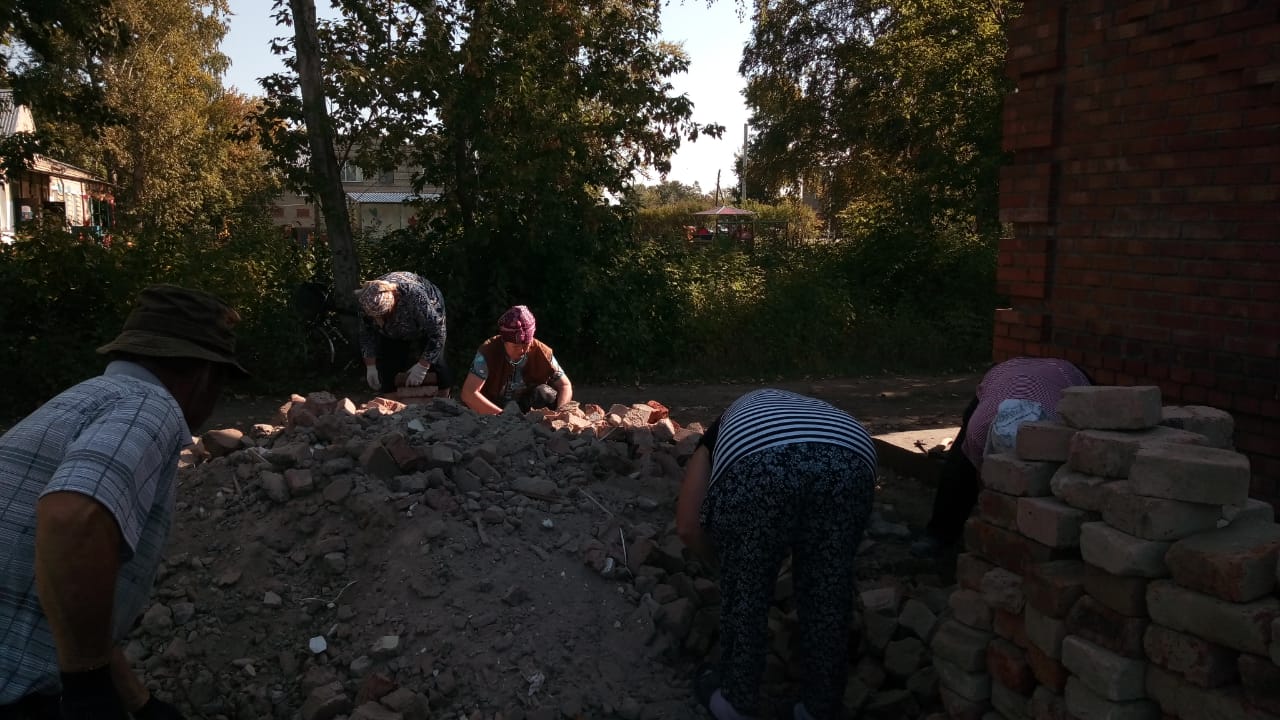

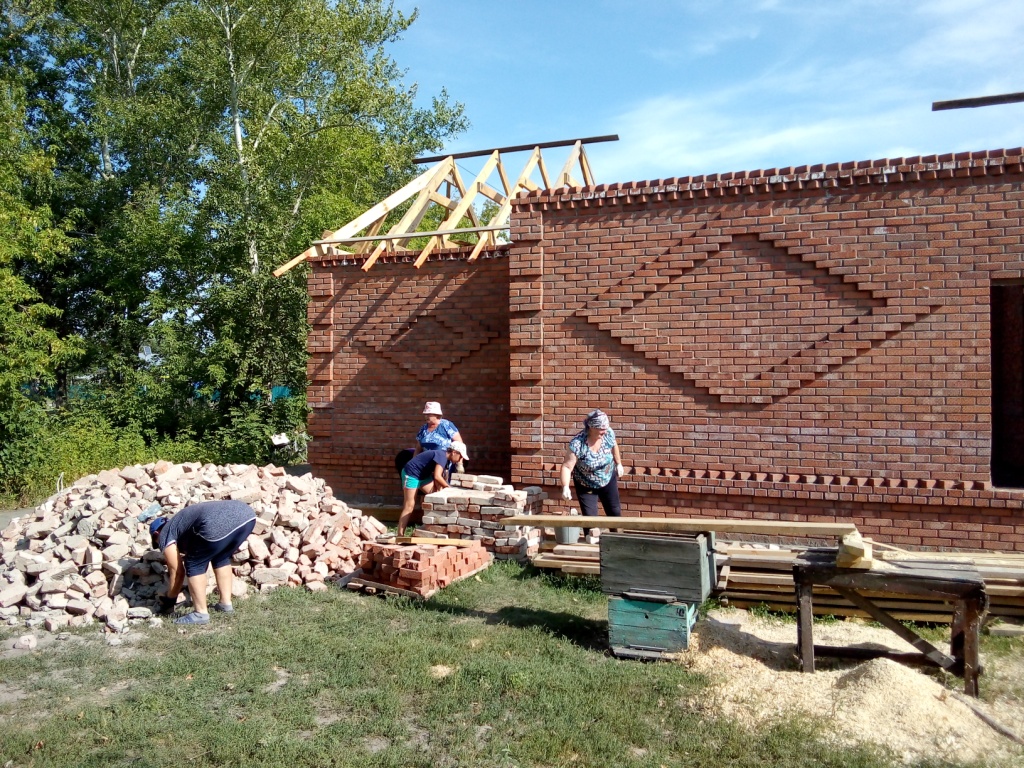

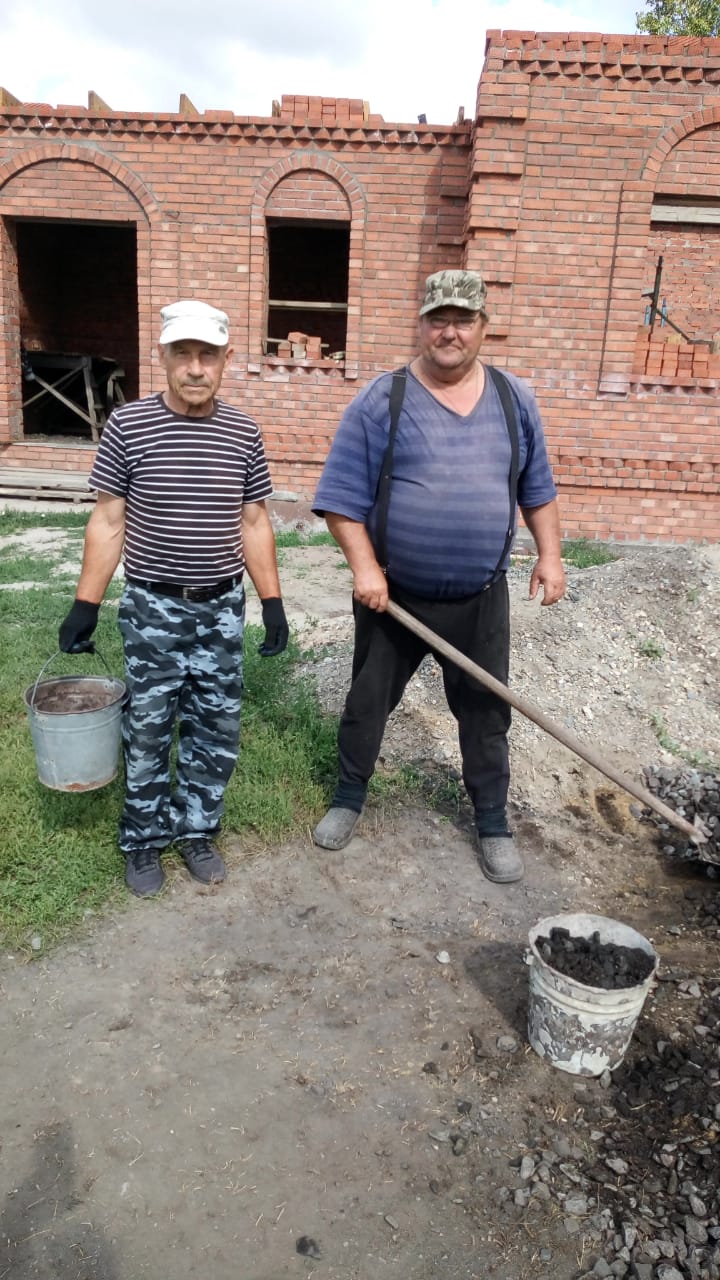

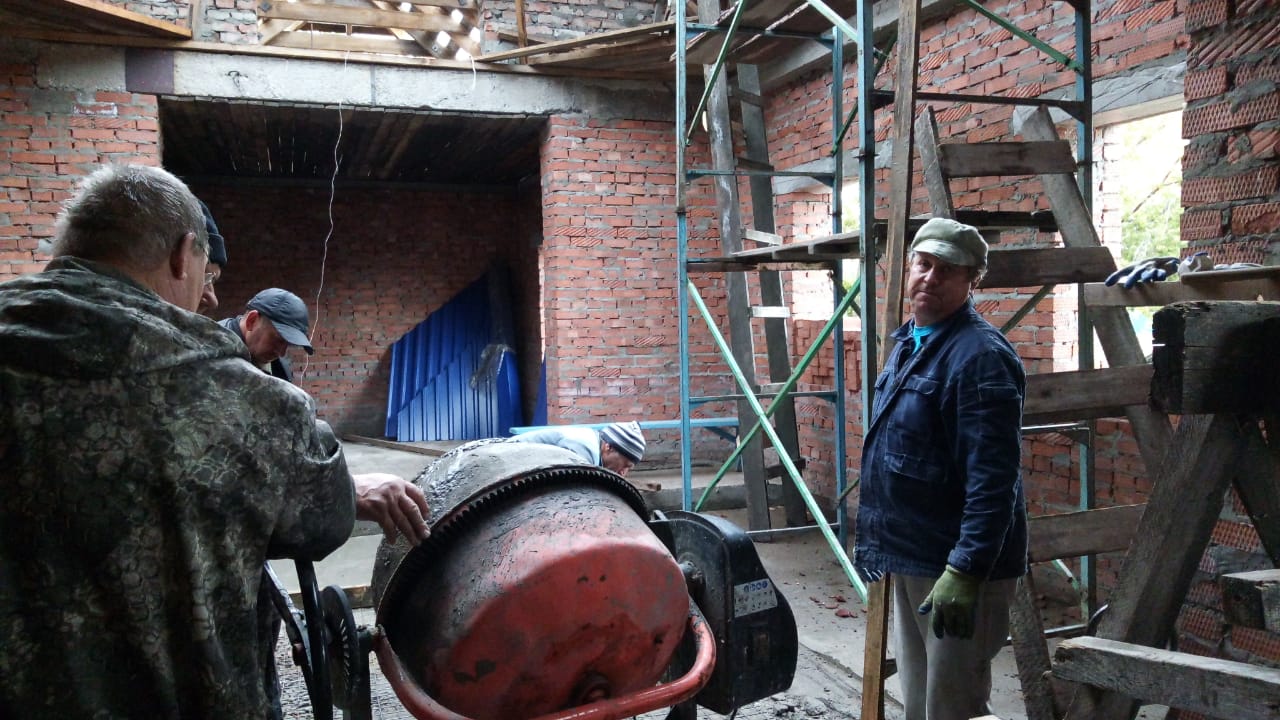

   Разборка и чистка кирпича – помогли женщины: Сигачева Н.В., Максименко С.Н., Рабенок О.И., Павлович И., Ерощенко А.

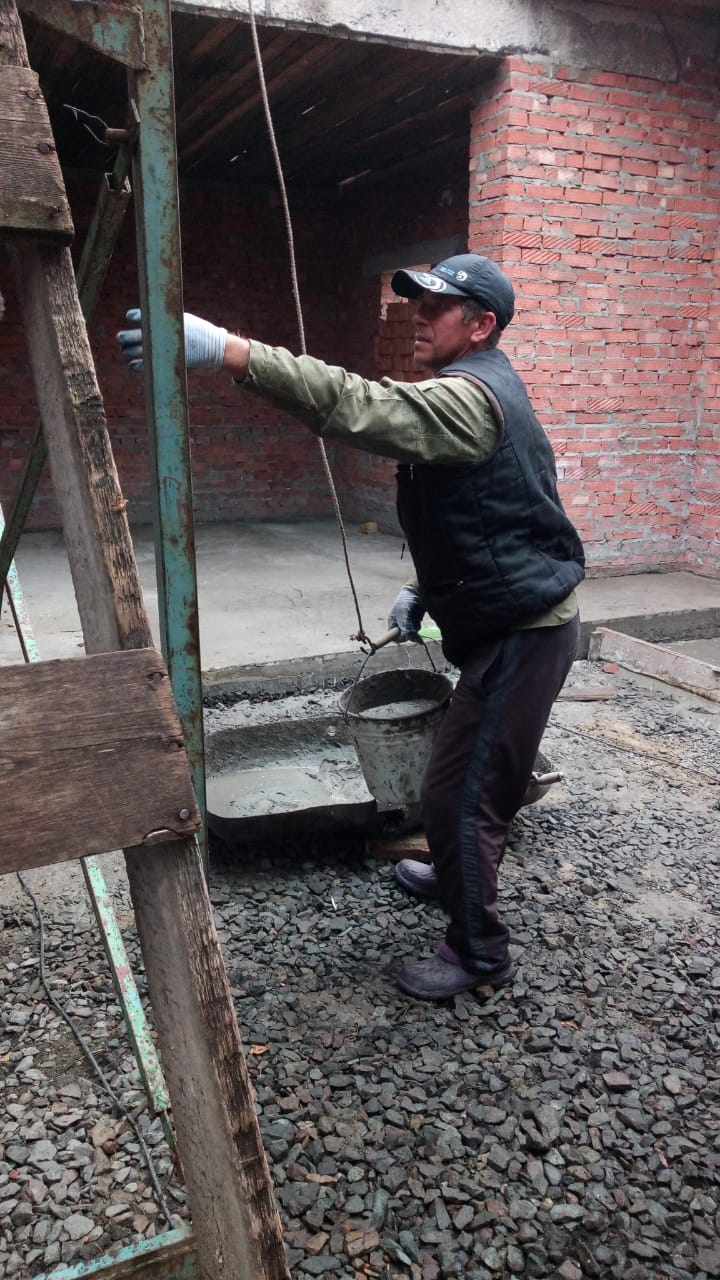

2 сентября (среда, работали с 8-30 до 17-00) До обеда заливка пола в алтарной. Закончена разборка кучи с б/у кирпичем, весь мусор ушел на засыпку ям на дороге к ФАП. С обеда из р.п. Краснозерское от Кунакина О.В. отобрали, привезли и сложили в штабель 3м доски: 10 см ширины – 124 шт, 15 см ширины – 26 штук, а также пол поддона кирпича – 248 шт.
   Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Тыркин Николай Николаевич, Иващенко Александр Петрович (до обеда)

3 сентября (четверг, работали с 9-00 до 17-00) Закончили заливку пола в алтарной. С обеда из р.п. Краснозерское от Кунакина О.В. привезли 1 тонну цемента (20 мешков по 50 кг), а также пол поддона кирпича – 188 шт.
   Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Тыркин Николай Николаевич.

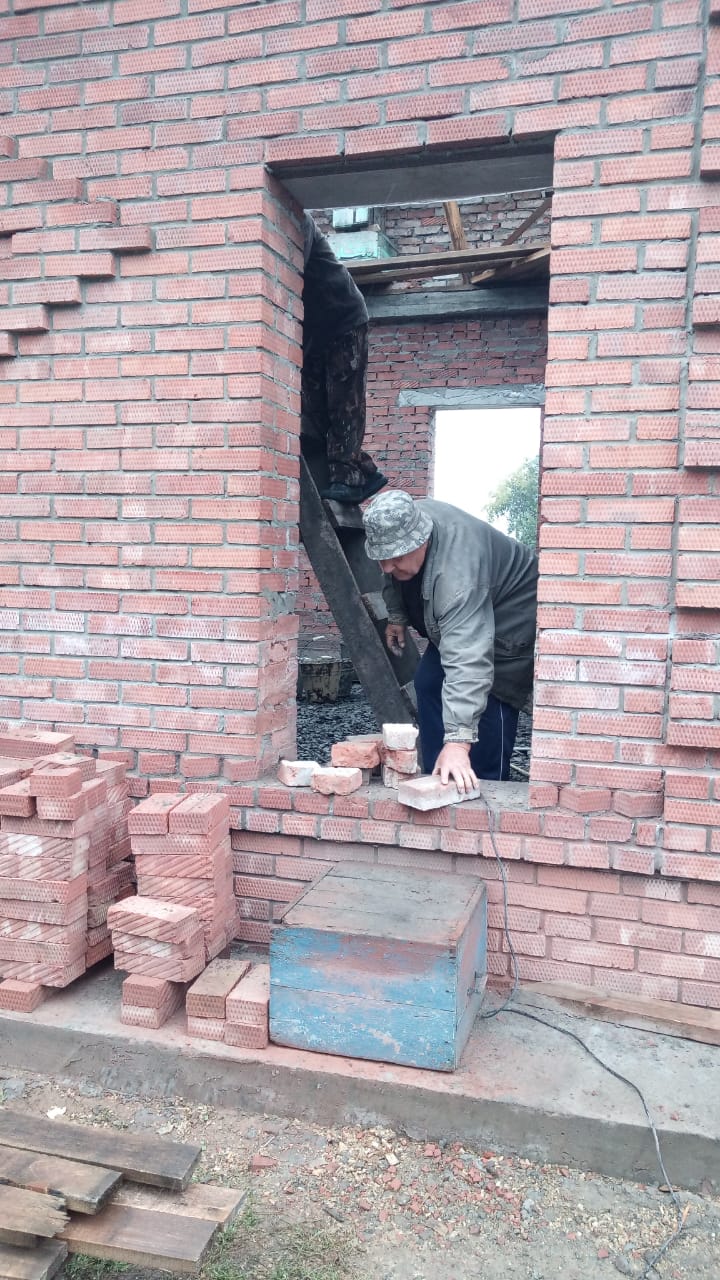

4 сентября (пятница, работали с 8-30 до 17-00) Доложили переднюю часть молельного зала, выложили два ряда задней стенки, закреплены ряд наката на стропила купола, залита первая ступенька крыльца.
   Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Тыркин Николай Николаевич, Павлович Юрий Николаевич, Камнев Сергей и Бершанский Алексей Федорович. Кладку выполнял Коротков Виктор (р.п. Краснозерское)

5 сентября (суббота, работали с 8-30 до обеда) Уложена сетка и залито 7 кв.м пола в молебном зале, убрана перед передней (лицевой) стороне здания, подшит в притворе потолок – оставлен только лаз.
   Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Тыркин Николай Николаевич, Бершанский Алексей Федорович.

6 сентября (воскресенье, работали с 8-30 до 19-30) Выложили семь рядов задней стенки, выложены наполовину боковые стенки с укладкой перемычек (оставлены лазы на крыше между помещениями для перемещения по крыше), закреплен ряд наката на стропила притвора, засыпана глиной левая и правые стороны возле отмостки.
   Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Тыркин Николай Николаевич, Павлович Юрий Николаевич, Бершанский Алексей Федорович (до обеда), Ковалев Дмитрий Владимирович с сыном Юрием (р.п. Краснозерское, до обеда), Ковалев Владимир Владимирович с сыном Денисом (р.п. Краснозерское, после обеда). Кладку выполнял Коротков Виктор (р.п. Краснозерское)

8 сентября (вторник, работали с 9-00 до 12-00) Кладка боковой стенки от притвора.
   Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович

9 сентября (среда, работали с 9-00 до 12-00) Кладка боковой стенки от алтаря.
   Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович

10 сентября (четверг, работали с 9-00 до 18-00) Кладка задней и боковых стен молельного зала. От Кунакина О.В. привезли 1 поддон кирпича (400 шт) и 10 разных 6 метровых досок.
   Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Тыркин Николай Николаевич, Павлович Юрий Николаевич, Бершанский Алексей Федорович. Кладку выполнял Коротков Виктор (р.п. Краснозерское).

11 сентября (пятница, работали с 9-00 до 18-00) Кладка задней и боковых стен молельного зала.
   Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Тыркин Николай Николаевич, Бершанский Алексей Федорович (до обеда). Кладку выполнял Коротков Виктор (р.п. Краснозерское).

12 сентября (суббота, работали с 9-00 до 19-00) Кладка задней и боковых стен молельного зала. Кладка почти завершена, осталось доложить три ряда карниза со стороны притвора. Начали накрывать крышу притвора профлистом цвета ультрамарин. От Кунакина О.В. привезли 85 кирпичей и 50 б/у кирпичей.
   Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович (с обеда), Тыркин Николай Николаевич, Иващенко Александр Петрович (до обеда). Кладку выполнял Коротков Виктор (р.п. Краснозерское, рассчитали – оплатили 10 тыс. рублей). Работы по накрытию крыши вели Ерощенко Денис Викторович и Дроговоз Василий Васильевич.

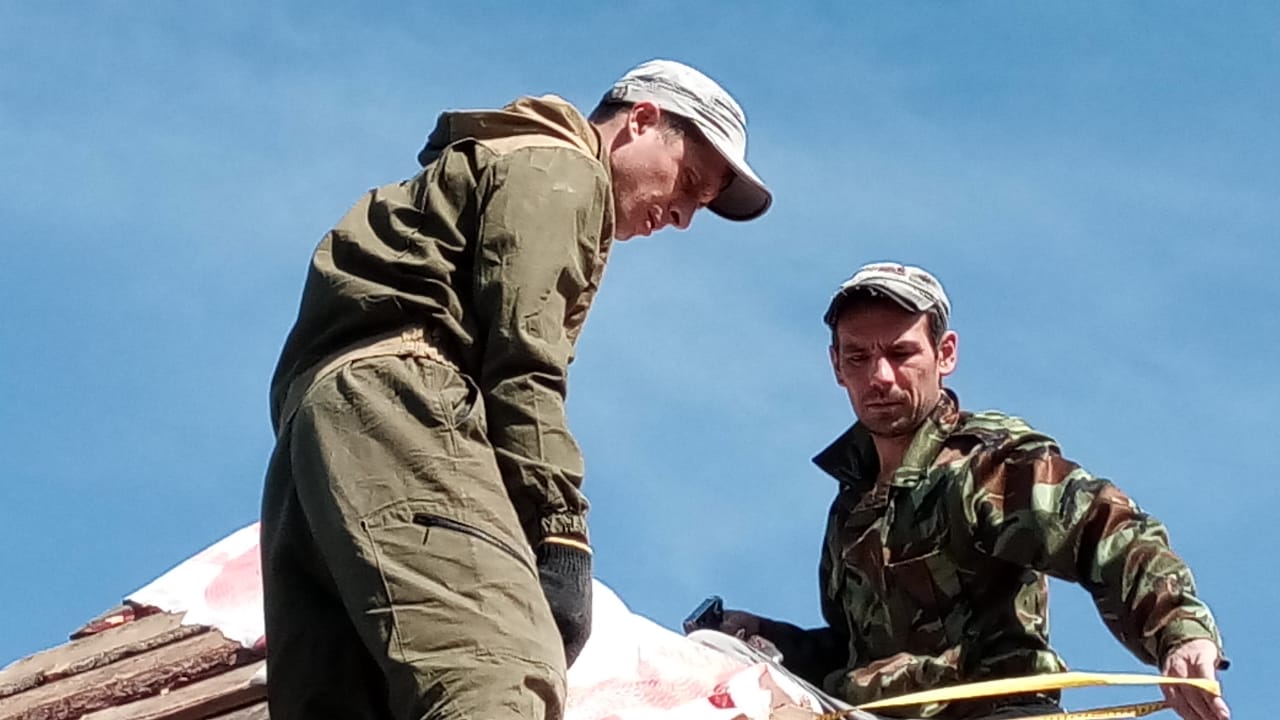

13 сентября (воскресенье, выборы, работали с 9-00 до 12-00) Покрыта крыша притвора профлистом.
   Работали: Максименко Анатолий Васильевич, Сигачёв Владимир Михайлович. Работы по накрытию крыши вели Ерощенко Денис Викторович и Дроговоз Василий Васильевич.

15 сентября (вторник, работали с 9-00 до обеда) Покрыта крыша алтарной накатом, простругано 36 досок для купола и карниза. Меньших Е.П. привез 100 кладочных сеток из Бердска.
Работали: Максименко Анатолий Васильевич, Сигачёв Владимир Михайлович, Рабенок Иван Дмитриевич.

16 сентября (среда, работали с 9-00 до обеда) Покрыта крыша алтарной накатом (закончено), уложены два маурлака, привезено от Кунакина ОВ 200 кирпичей.
   Работали: Максименко Анатолий Васильевич, Сигачёв Владимир Михайлович (привез кирпич), Рабенок Иван Дмитриевич.

17 сентября (четверг, работали с 9-00 до обеда) Уложены маурлаки на лицевой и тыльной стороне молельного зала, закреплена часть наката на куполе, подготовлена к заливке часть пола молельного зала.
   Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Бершанский Алексей Федорович и Олейник Дмитрий Григорьевич (р.п. Краснозерское).

18 сентября (пятница, работали с 9-00 до обеда) Залит полностью пол в молельном зале, закреплена часть наката на куполе. От Кунакина О.В. привезли 4,5 тонны песка (мы оплатили за доставку 1000 рублей).
   Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович , Бершанский Алексей Федорович и Олейник Дмитрий Григорьевич (р.п. Краснозерское).

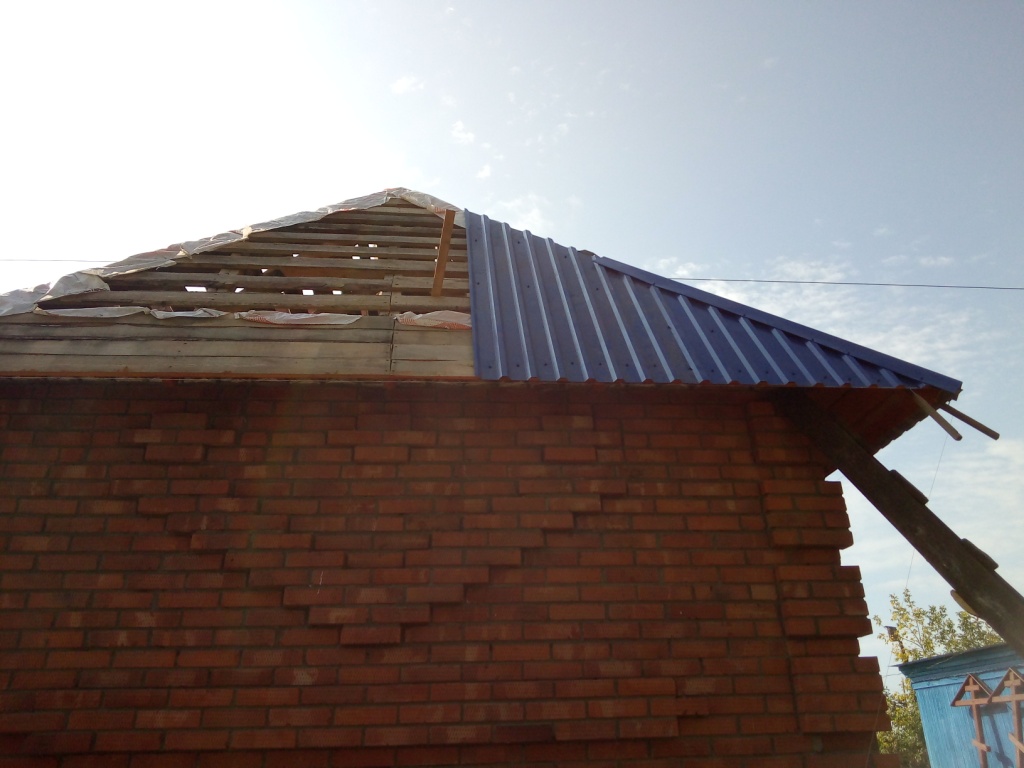

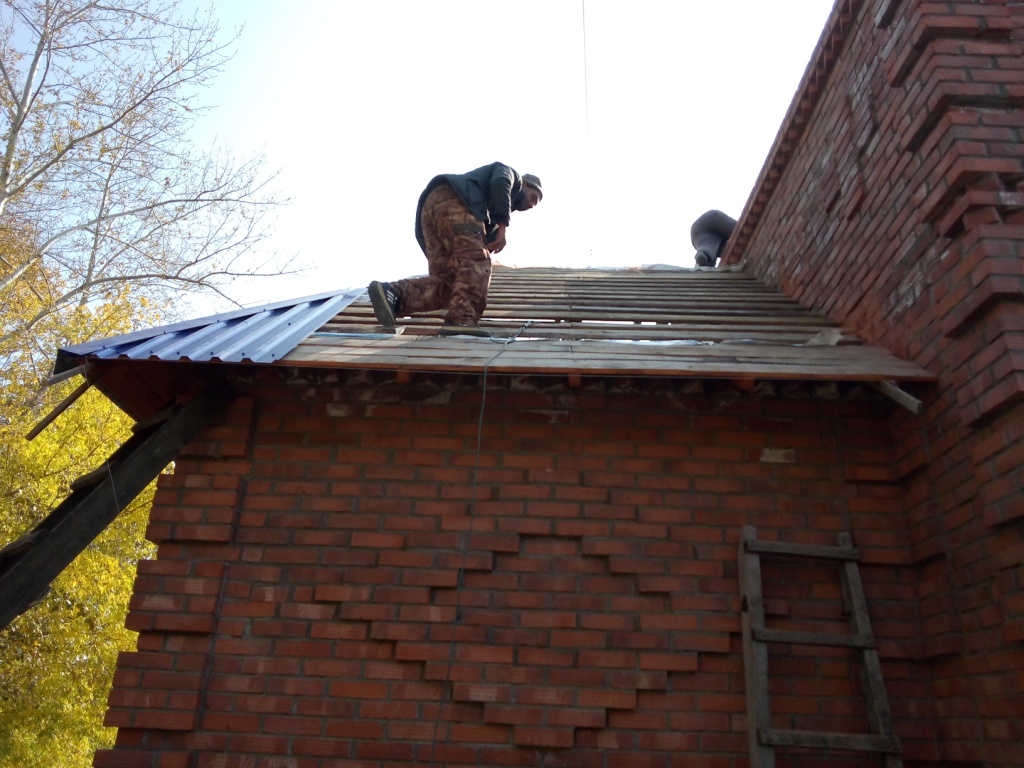

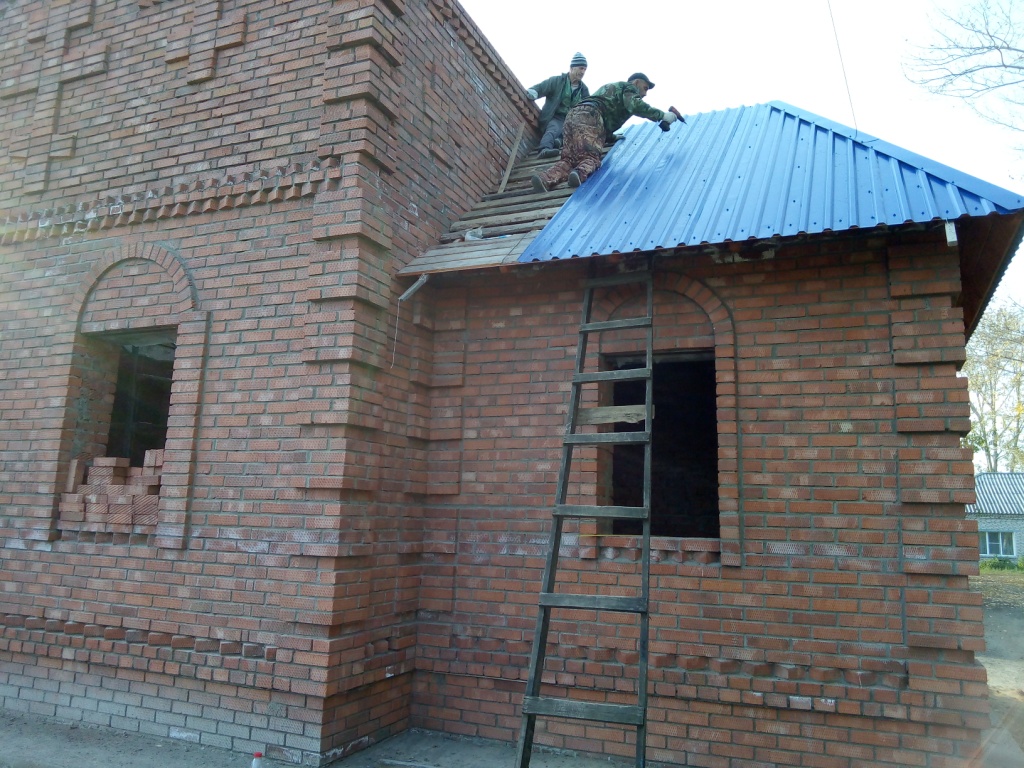

19 сентября (суббота, работали с 9-00 до 18-00) Накрывали крышу алтарного профлистом цвета ультрамарин.
   Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович. Работы по накрытию крыши вели Ерощенко Денис Викторович.

21 сентября (понедельник, работали с 9-30 до 14-00) Кладка карниза молельного со стороны притвора, цвета ультрамарин. Простругано 46 досок для купола.
   Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович.
  Стройку посетил депутат Законодательного собрания Новосибирской области Ардатов Андрей Леонидович (г. Карасук-Новосибирск).

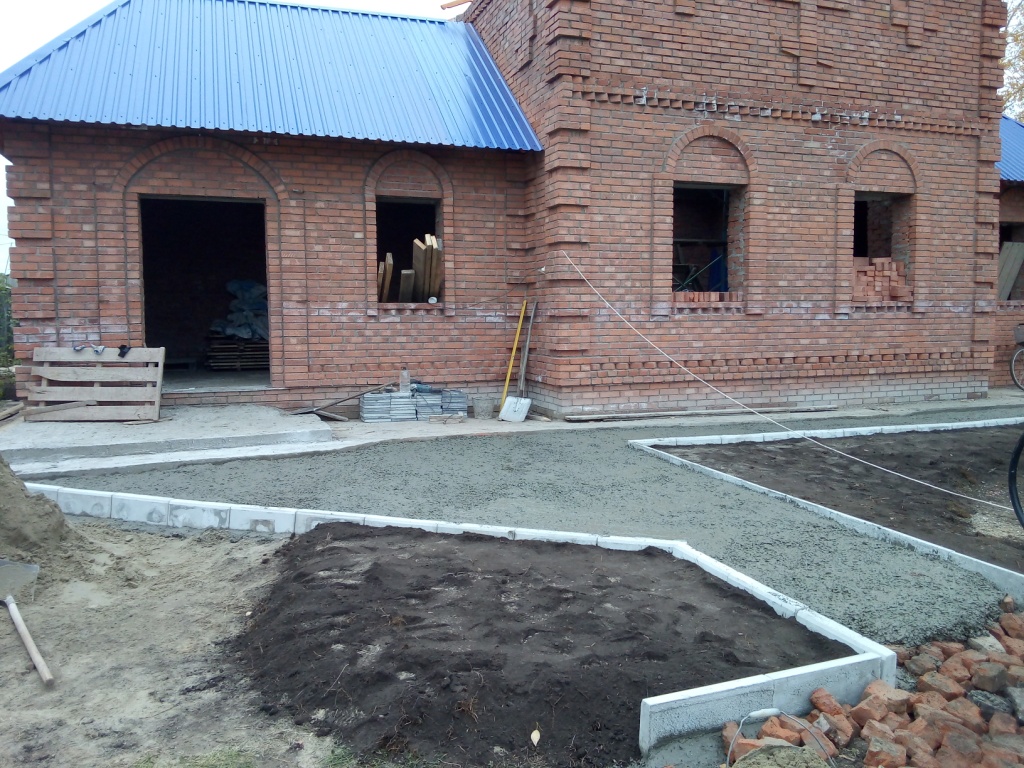

22 сентября (вторник, работали с 9-30 до 14-00) Залито четверть пола притвора. Полностью закончена кладка здания храма.
   Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович.
   Карасукская и Ордынская епархия выделила 30 тысяч рублей на стройку.

23 сентября (среда, работали с 9-30 до 13-00) Подготовлены три стропилины с кобылками и две установлены. Привезено от Кунакина ОВ 0,5 тонны (10 мешков по 50 кг) цемента.
   Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович.

24 сентября (четверг, работали с 9-30 до 13-00, периодически шел дождь) Заливка половины из оставшегося пола притвора.
   Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович.
  Стройку пометил Владыка Епископ Карасукской и Ордынской епархии архиерей Филипп.
25 сентября (пятница, работали с 10-00 до 14-00, периодически шел дождь) Завершили заливку пола в притворе – пола полностью залиты. Изготавливали кобылки.
   Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович.

26 сентября (суббота, работали с 10-00 до 17-00) Докрыли притвор и алтарь профилем. Изготавливали кобылки со стропилами. Установлена еще одна диагональная стропила на молельном зале.
   Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович. Работы по накрытию крыши вели Ерощенко Денис Викторович и Дроговоз Василий Васильевич.

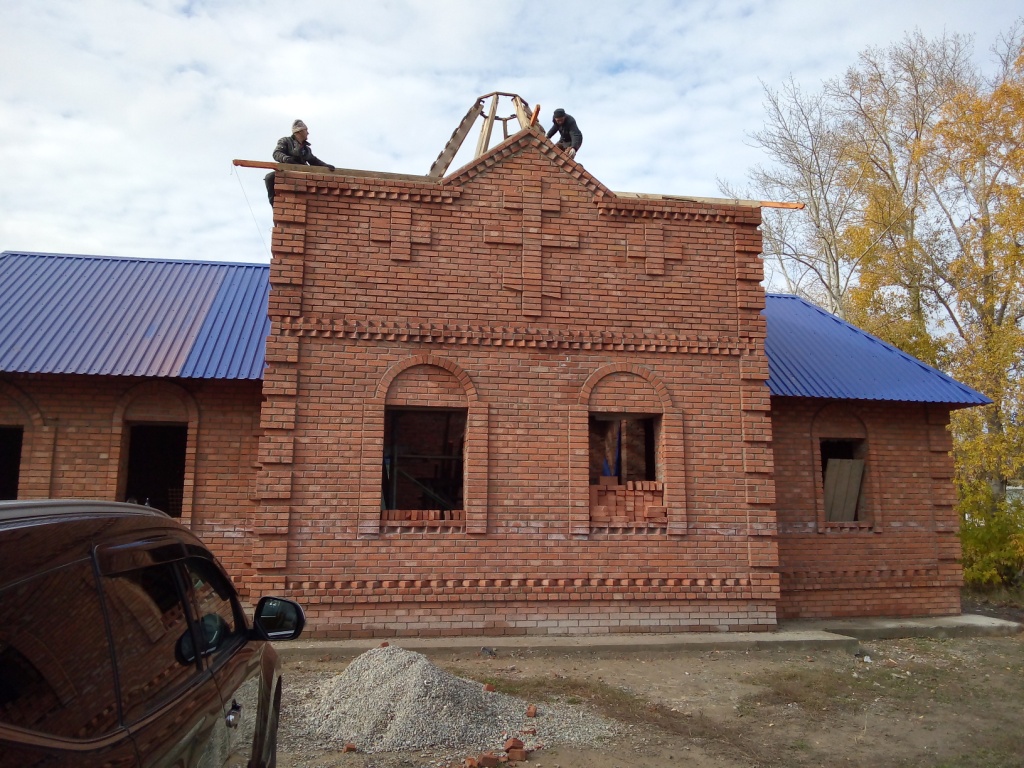

27 сентября (воскресенье, работали с 10-00 до 17-00) Изготавливали кобылки со стропилами. Установлена еще одна диагональная стропила на молельном зале.
   Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович. Работы по накрытию крыши вели Ерощенко Денис Викторович и Дроговоз Василий Васильевич.

28 сентября (понедельник, работали с 10-00 до 14-00) Завершена установка диагональных и центральных стропил на молельном зале. Залит выступ для священника, начали устанавливать опалубку для будущей дорожки.
   Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович. Дроговоз Василий Васильевич (до 12 часов).
   В рамках проекта по установке ограды Краснозерская районная администрация перечислила 40200 руб на каменную ограду и для установки 9800 рублей Кунакину ОВ на песок, цемент, щебень.
    Стройку посетили депутаты Краснозерского районного Совета, председатель Бабусенко Надежда Васильевна и Кривошей Владимир Анатольевич.

30 сентября (среда, работали с 10-00 до 18-00) Установлены восемь малых стропил. Завезли от Кунакина О.В. 6 досок 15 см ширины, 40 бордюр 50 см длины и 8 плиток 30х30 см, начали установку бордюр.
   Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович.
   Артеменко Геннадий Андреевич на своем тракторе завез на территорию две тележки земли (мы дали 1000 рублей на заправку).
   В рамках проекта по установке благоустройству районная администрация перечислила 50000 рублей (в т.ч. 15000 руб на три скамейки) Кунакину ОВ на песок, цемент, щебень, плитку,бордюры – все для дорожки.

1 октября (четверг, работали с 10-00 до 18-00) Установлены пять средних стропил. Установлены 51 бордюра. Завезли от Кунакина О.В. 25 бордюр 50 см длины и 32 плиток 30х30 см.
   Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Бершанский Алексей Федорович и Павлович Юрий Николаевич.

2 октября (пятница, работали с 9-30 до 17-30) Установлены часть стропил. Установлены 13 бордюр, залита дорожка внутри выставленных бордюр – подготовлено для укладки плитки. Иваков ВВ предоставил 5 тонн щебня (фракция 2 см) для заливки. От Кунакина ОВ привезли 10 мешков (0,5 тонны) цемента и 22 доски 3000*150*30 для наката.
   Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Бершанский Алексей Федорович, Павлович Юрий Николаевич, Дроговоз Василий Васильевич и Иващенко Александр Петрович.
    Артеменко Геннадий Андреевич на своем тракторе завез на территорию одну тележки земли. Буравлев Юрий Викторович (фермер), на своем тракторе Беларусь разровнял территорию за храмом, нагорнул еще кучу земли.

3 октября (суббота, работали с 9-30 до 18-30) Установлены последние стропила. Изготовление стропил с кобылками, наката для подшивки. Установка наката.
   Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Ерощенко Денис Викторович, Бершанский Алексей Федорович и Иващенко Александр Петрович (оба до обеда).

4 октября (воскресенье, работали с 9-30 до 15-00) Установка наката на крыше – молельного зала.
   Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Ерощенко Денис Викторович.
    Артеменко Геннадий Андреевич на своем тракторе завез на территорию две тележки земли. Буравлев Юрий Викторович (фермер), на своем тракторе Беларусь разровнял территорию за храмом и впереди (дали на солярку 500 рублей).

5 октября (понедельник, работали с 9-30 до 17-00) Установка наката на крыше (выступ молельного зала).
   Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович.
  Взяли и привезли от Кунакина ОВ 123 плитки и 20 досок наката.

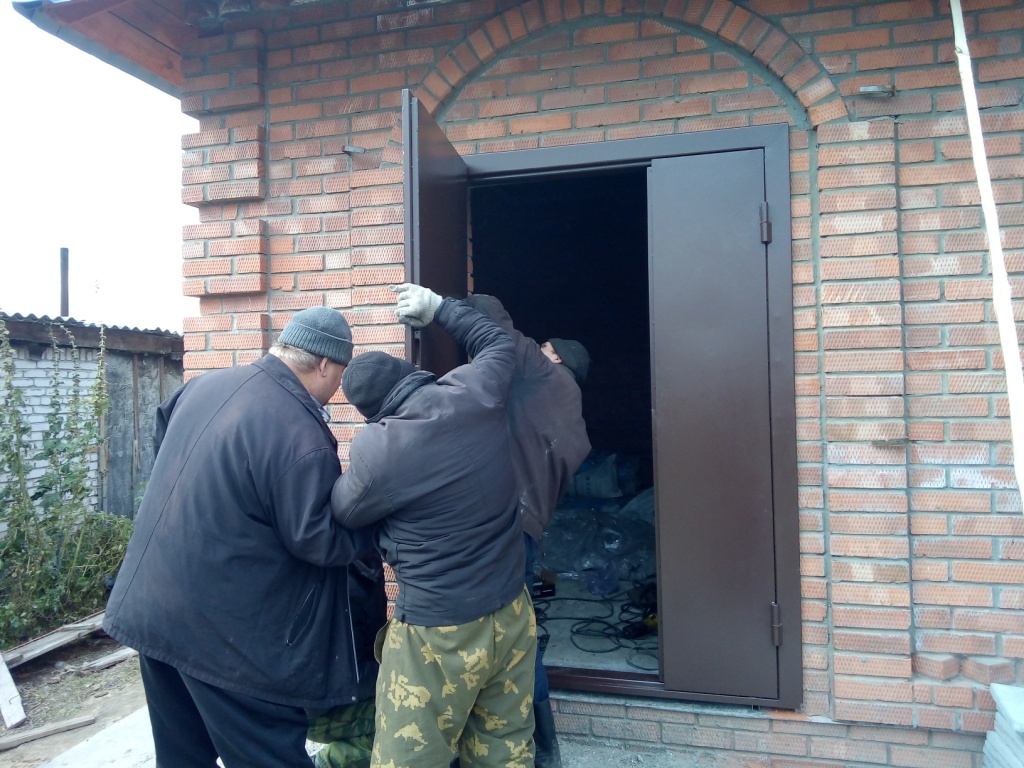

6 октября (вторник, работали с 9-30 до 17-30) Установка наката на крыше (выступ молельного зала), изготовление досок для наката.
   Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович.
  Бригада Зубарева И.Н. установили (работали Аксенкин, Кузьменко и Оплачко) обе двери, изготовленные им. Изготовили (согнули) 9 листов железа 0,42 на 1,5 метра для юбки купола.

8 октября (четверг, работали с 9-30 до 18-00) Установка наката на крыше (выступ молельного зала), заливка дорожки, крыльца, установлены 6 столбиков ограды.
   Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Павлович Юрий Николаевич, Дроговоз Василий Васильевич, Бершанский Алексей Федорович (до обеда).

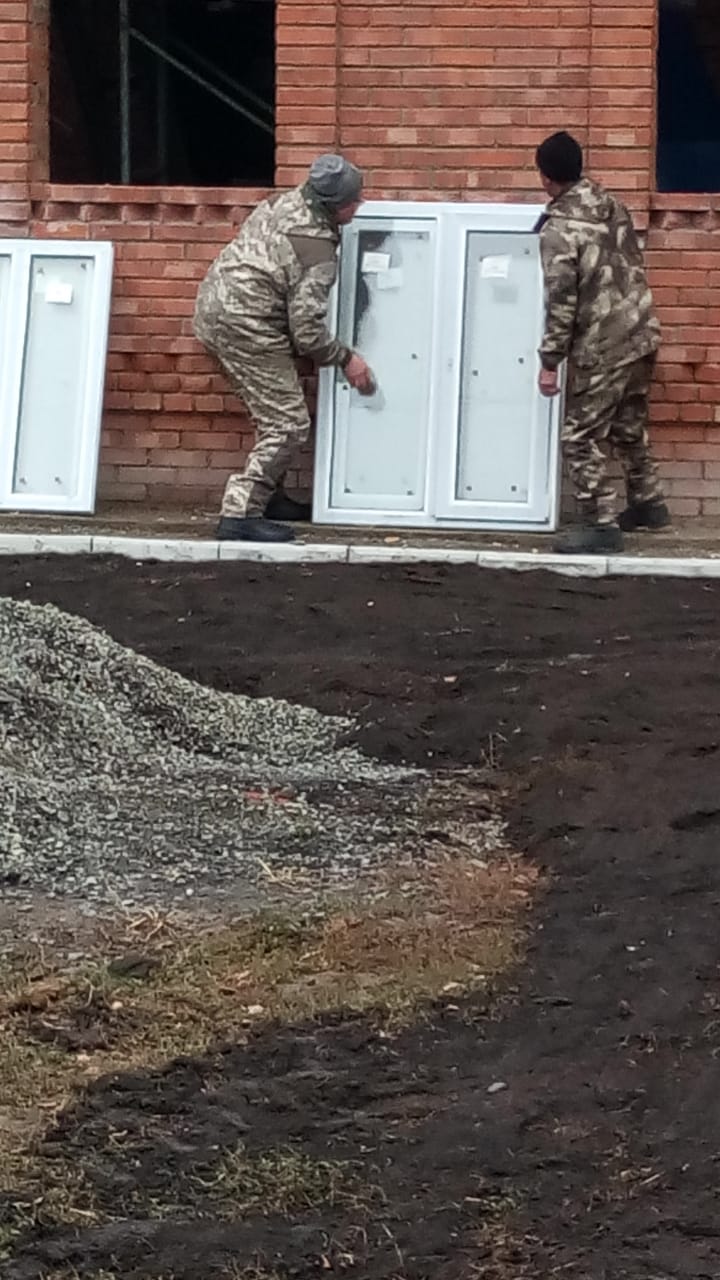

  Бригада Стоцкого (р.п. Краснозерское) установили окна.

9 октября (пятница, работали с 9-30 до 18-00) Установка наката на крыше (выступ молельного зала), доставка стройматериала.
   Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Дроговоз Василий Васильевич, Сергей, Бершанский Алексей Федорович и Иващенко Александр Петрович (оба до обеда).
   Кунакин О.В. выделил 5 тонн песка (мы оплатили доставку 1000 руб), 10 мешков цемента (пол тонны), 10 досок наката и 140 тротуарных плиток.

13 октября (вторник, работали с 9-30 до 19-00) Установка отсекателей влаги и защитных пленок на гребнях для коньков. Долито крыльцо – нижняя ступенька, установлены шесть столбов ограды. Завозка и укладка пяти дорожных плит.
   Работали (до 17-00): Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Дроговоз Василий Васильевич, Кирилов Николай Николаевич, Павлович Юрий Николаевич.
   С 17-30 до 19-00 Артеменко Геннадий Андреевич на своем тракторе Беларусь погрузил (пожертвовал Литвиненко А.И.) и привез к храму пять дорожных плит (по 0,5 тонны каждая) и уложил па отведенные места площадок возле храма. Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич и Ерощенко Денис Викторович.

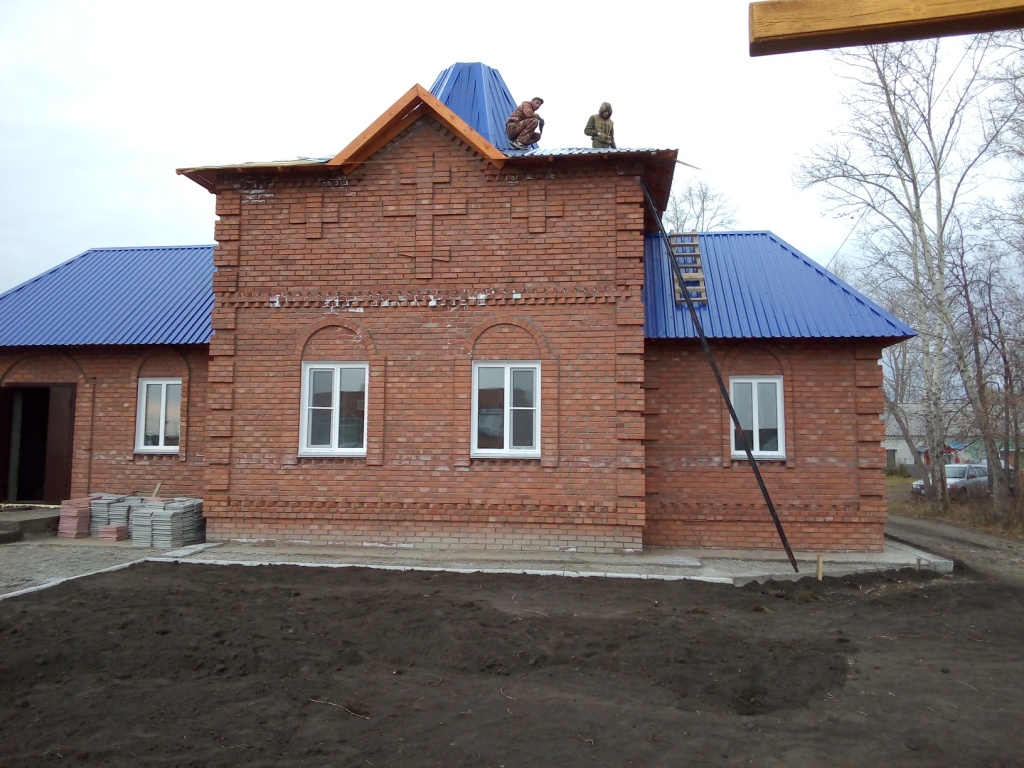

14 октября (среда, работали с 9-30 до 18-30) Накрыты профлистом на куполе пять сторон. Выровнены уложенные дорожные плиты. Выложено крыльцо пожарного выхода и залита дорожка от храма до прихода.
   Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Тыркин Николай Николаевич, Павлович Юрий Николаевич, Дроговоз Василий Васильевич, Стрелков Сергей Владимирович, Ерощенко Денис Викторович и Олейник Дмитрий Григорьевич (р.п. Краснозерское, до обеда).
   Поступило от Кунакина О.В. 5,1 тонны щебня (мы оплатили 1000 руб. за доставку). Артеменко Геннадий Андреевич на своем тракторе Беларусь привез тележку земли.
   Стройку посетил ИП Зубарев И.Н.

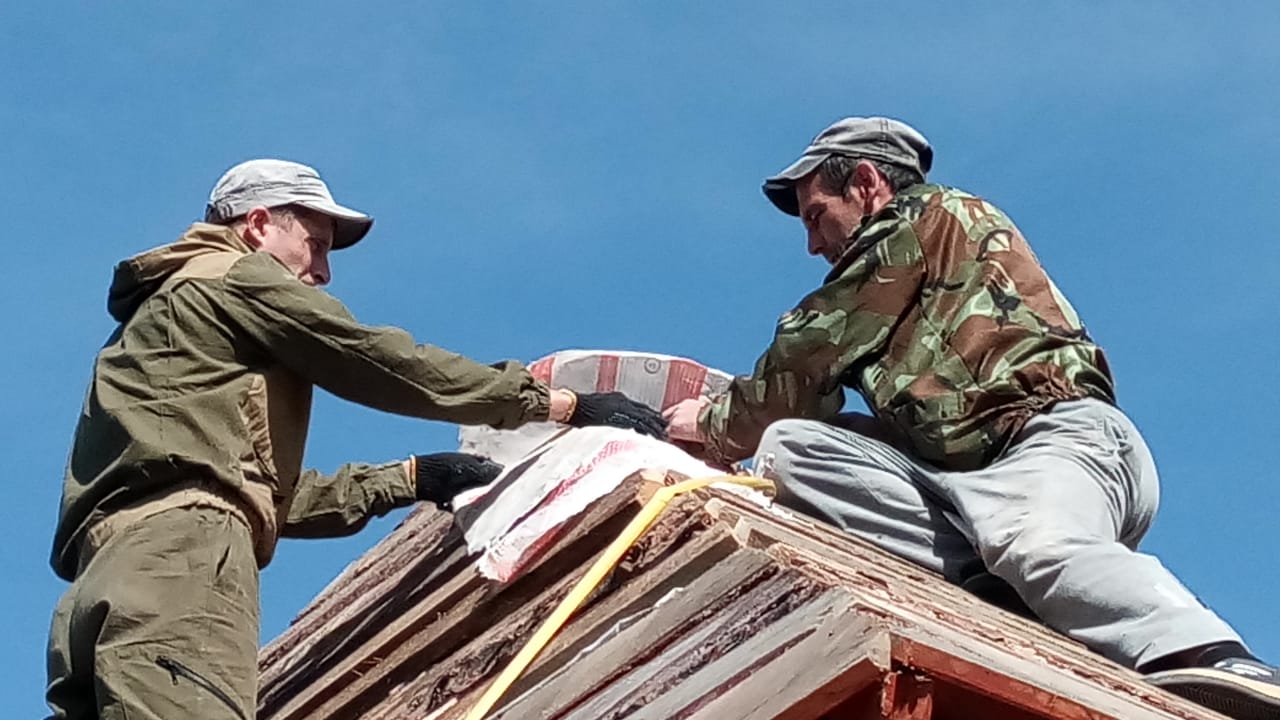

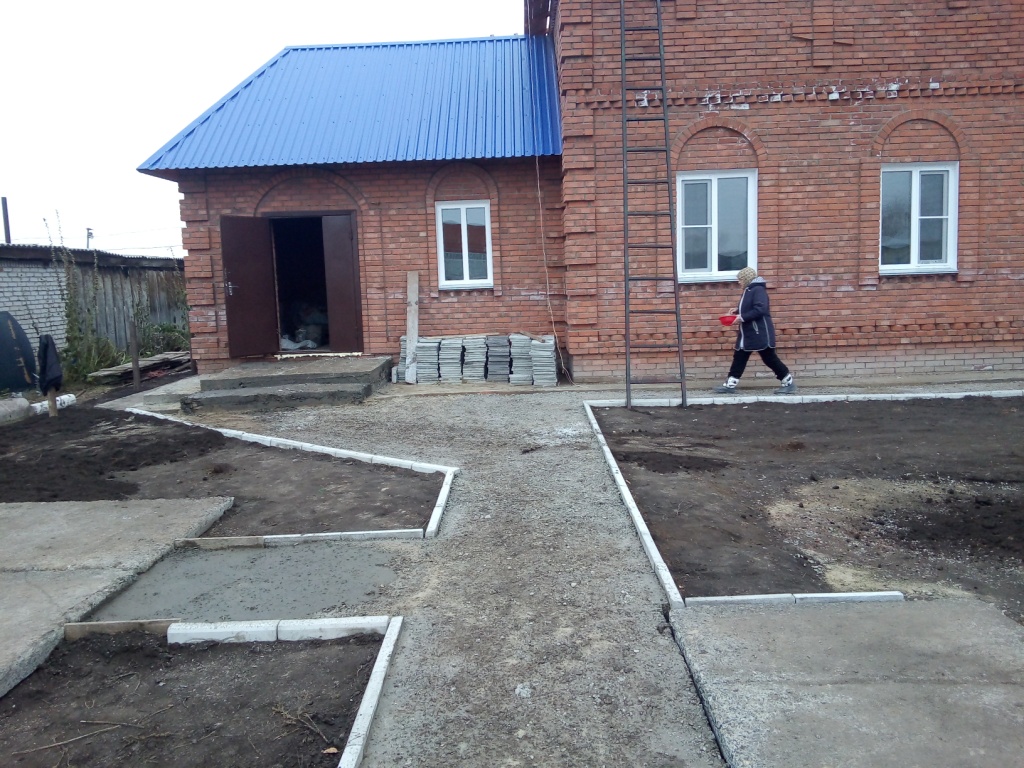

15 октября (четверг, работали с 9-00 до 19-00) Накрыты профлистом на куполе оставшиеся три стороны, начали крыть крышу – прошли первую диагональ. Произведена засыпка и выравнивание земли – засыпана полностью тележка грунта. Начата укладка плитки на крыльце пожарного выхода. Начата черновая штукатурка внутри здания (притвор и молельный зал). Начата копка ямы под туалет.
   Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Тыркин Николай Николаевич, Дроговоз Василий Васильевич, Стрелков Сергей Владимирович, Ерощенко Денис Викторович, Иващенко Александр Петрович (до обеда), Бершанский Алексей Федорович. Штукатурила Ерощенко Антонина Егоровна.

16 октября (пятница, работали с 9-30 до 18-30) Накрыты профлистом на молельном зале две стороны крыши. Закончена укладка плитки на крыльце пожарного выхода. Почти завершена черновая штукатурка внутри здания от пола на высоту два метра. Продолжена копка ямы под туалет.
   Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Тыркин Николай Николаевич, Дроговоз Василий Васильевич, Стрелков Сергей Владимирович, Ерощенко Денис Викторович ( с 15 часов), Бершанский Алексей Федорович. Штукатурила Ерощенко Антонина Егоровна.
   Стройку посетил ИП Кунакин О.В.
17 октября (суббота, работали с 9-30 до 18-30) Накрыт профлистом на молельном зале кукушка. Начата укладка плитки на центральной дорожке (уложена 71 плитка). Завершена черновая штукатурка алтарной. Продолжена копка ямы под туалет.
   Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Тыркин Николай Николаевич, Дроговоз Василий Васильевич, Стрелков Сергей Владимирович (до обеда), Ерощенко Денис Викторович, Бершанский Алексей Федорович (до обеда), Павлович Юрий Николаевич. Штукатурила Ерощенко Антонина Егоровна.
   Привезли от Кунакина О.В. поддон битого (не целого) кирпича.

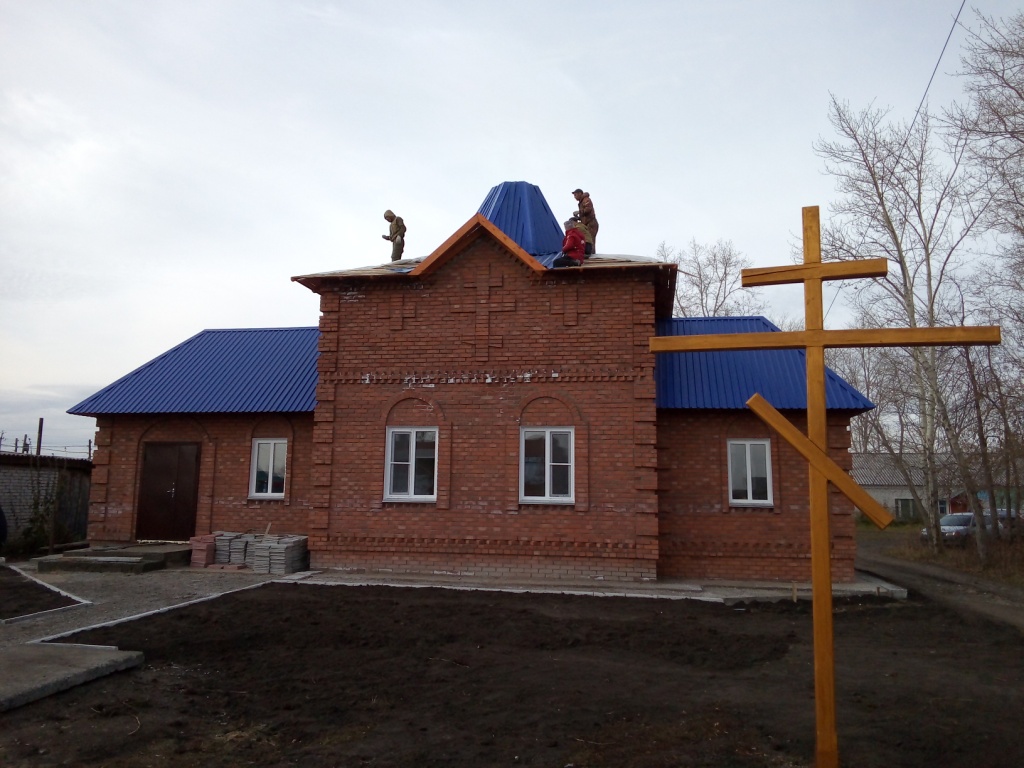

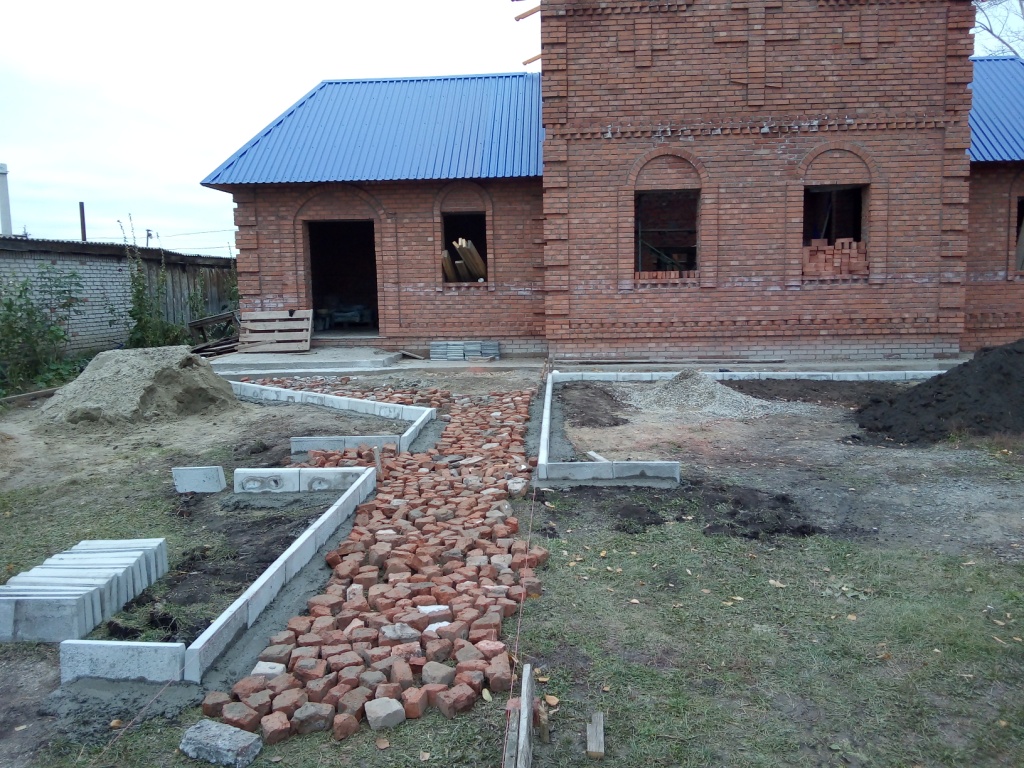

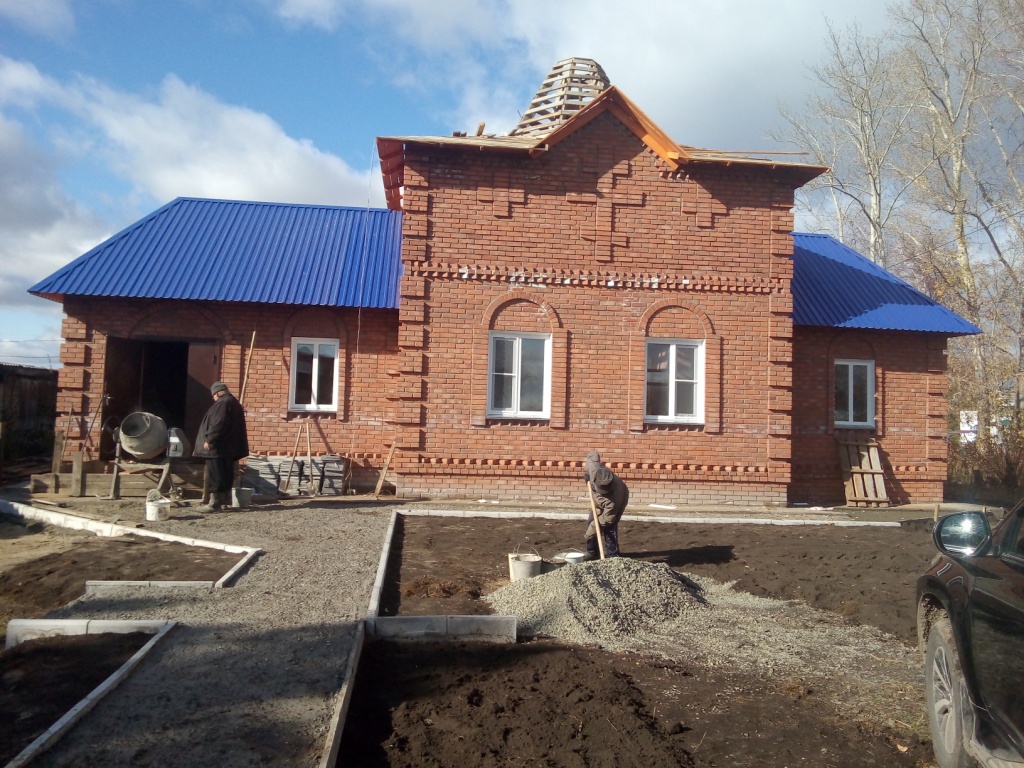

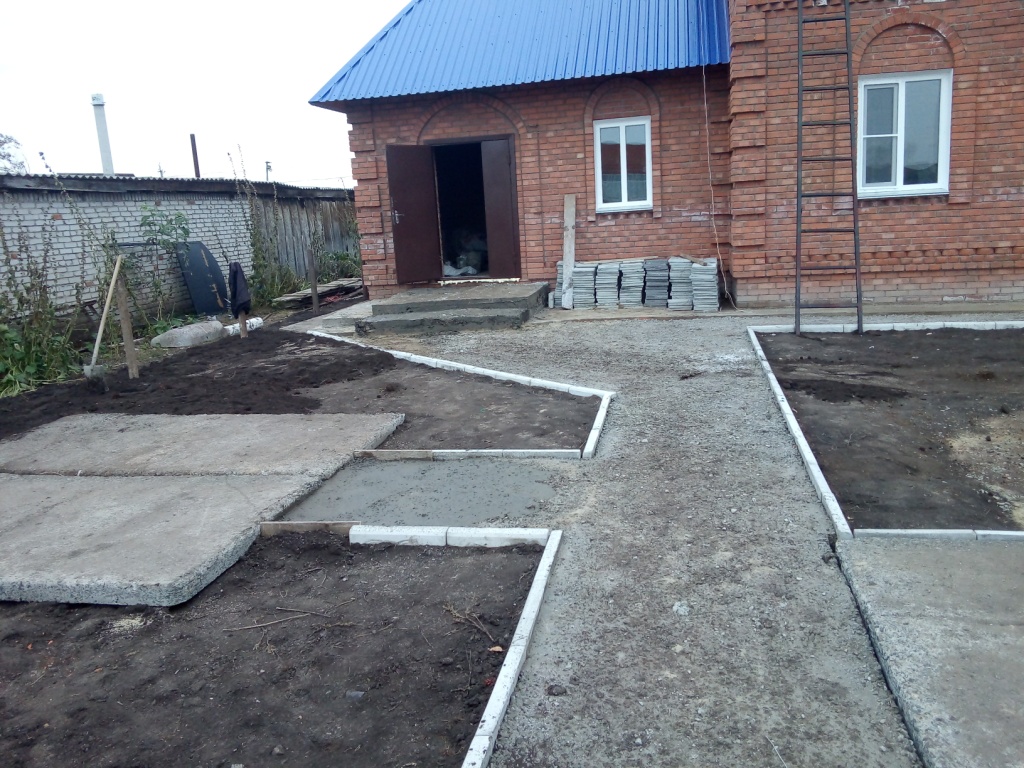

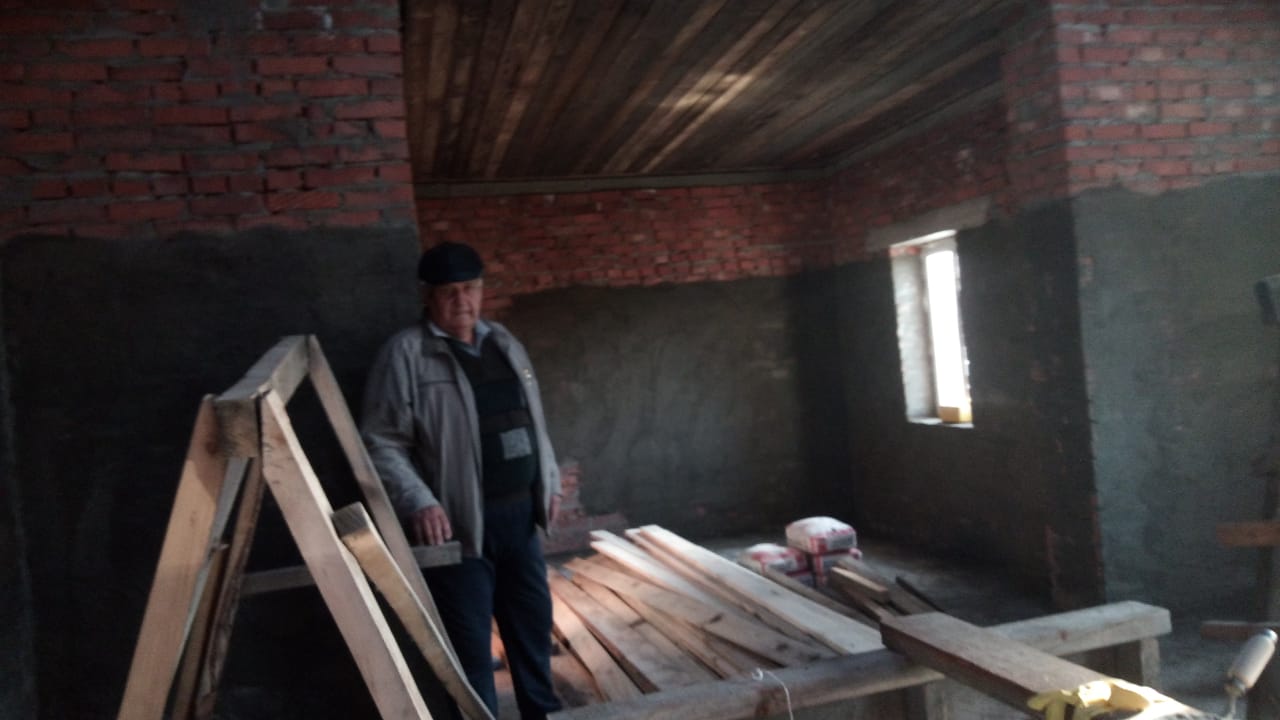

18 октября (воскресенье, работали с 9-30 до 17-30) Завершено возведение крыши храма. Уложено на центральной дорожке 97 тротуарных плиток (всего уложено 168 плиток). Завершена черновая штукатурка храма. Проведена побелка поштукатуренных стен.
   Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Дроговоз Василий Васильевич, Ерощенко Денис Викторович, Павлович Юрий Николаевич. Штукатурила Ерощенко Антонина Егоровна. Побелку провели: Рабенок О.И., Тимашкова Т.В., Сигачева Н.В., Чернова Н.Н., Павлович И.
