Хронология работы на строительстве ХРАМА (1 полугодие 2020 года)

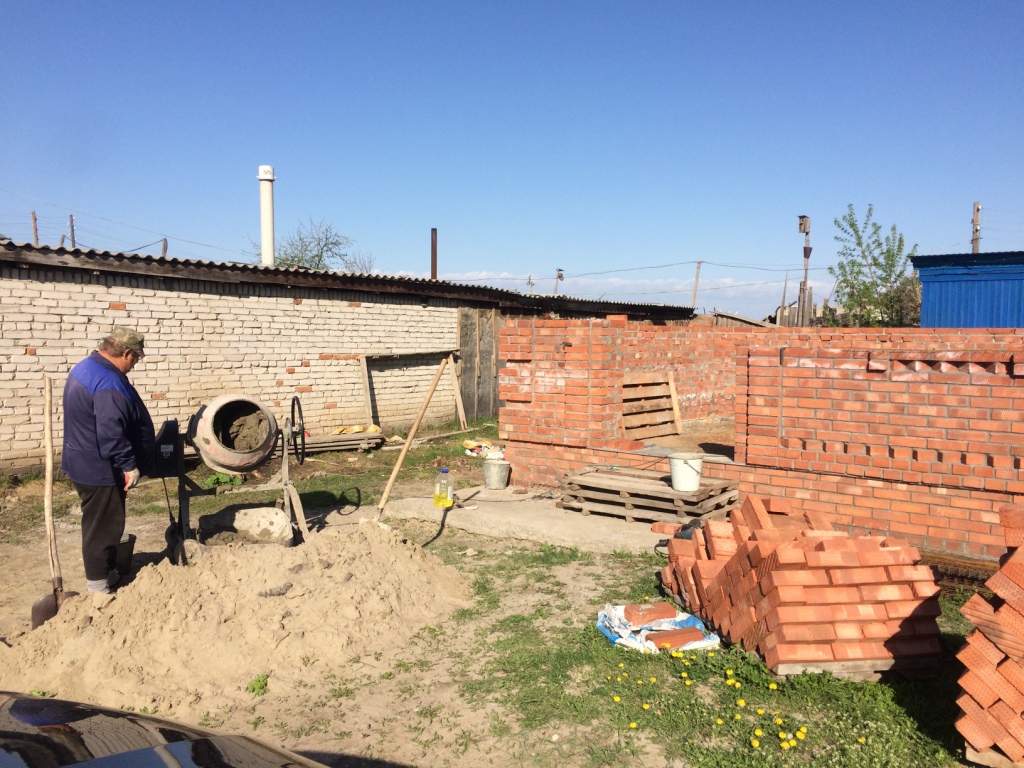

20 апреля (понедельник) Работа: провели подготовительные работы: привезли 10 поддонов, привези бетономешалку, выставили подмостки, уложили частично кладочную сетку после 10 ряда (армирование), начали вырезку пролета 90 см ширины под пожарный выход. Возведение стен: от центрального входа начали кладку влево сразу 5 рядов, левую стенку – выложили оба угла.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Рабенок Дмитрий Иванович,

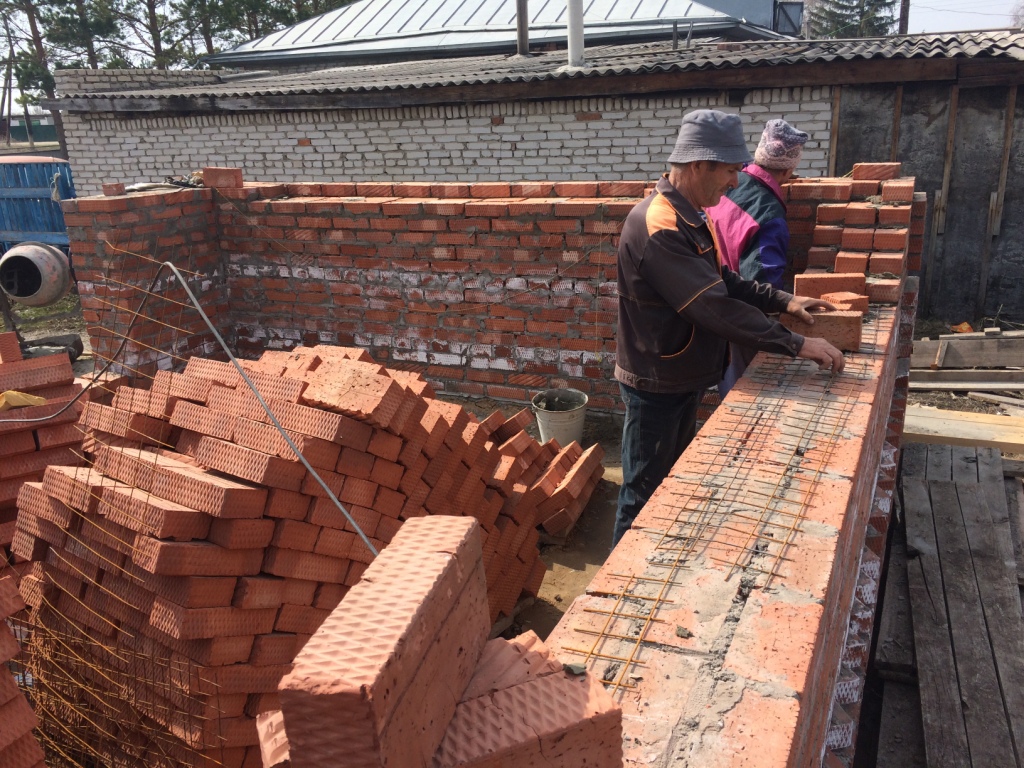

21 апреля (вторник) Кладка стен: прихода боковая и задняя стенки – 5 рядов (догоняем до 15 рядов кладки). Завершена вырезка пролета 90 см ширины под пожарный выход . Не доложили на забутовке два ряда задней стенки.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Поносов Борис Николаевич,

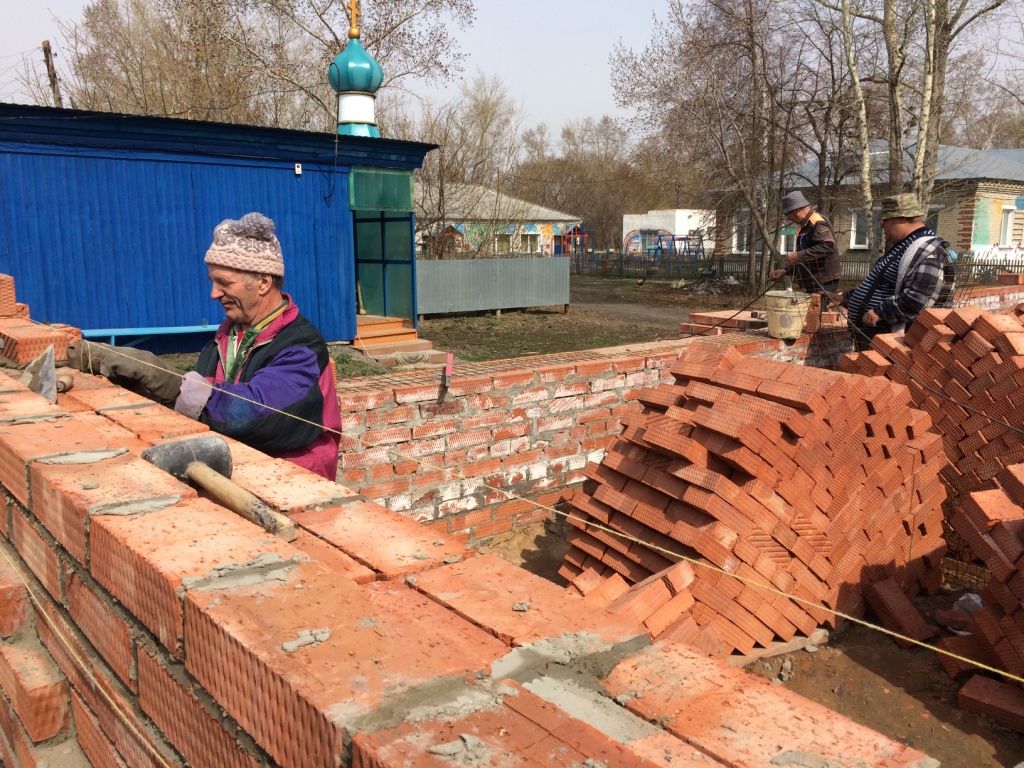

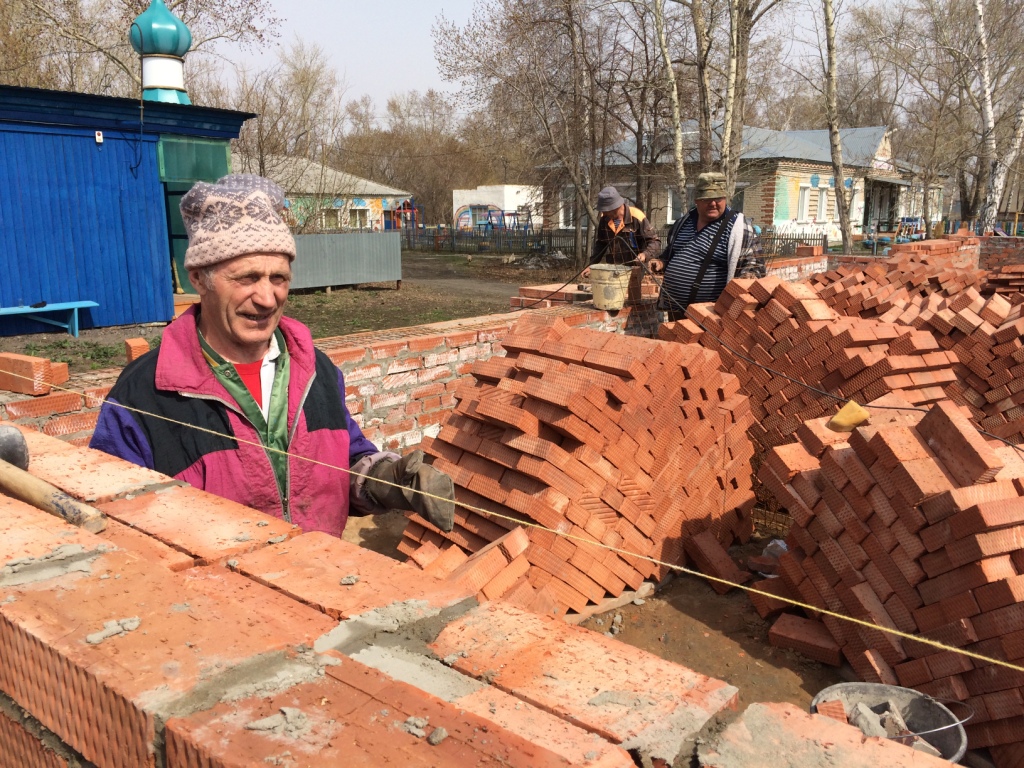

22 апреля (среда) Кладка стен: прихода задняя стенки забутовка два ряда, задней стенку молебного зала начали – 5 рядов (догоняем до 15 рядов кладки).
Работали (с обеда): Максименко Анатолий Васильевич, Сигачёв Владимир Михайлович, Поносов Борис Николаевич,
23 апреля (четверг) Кладка стен: задняя стенка молебного зала (после дверей) 2 ряда выложили
Работали (с обеда): Максименко Анатолий Васильевич, Сигачёв Владимир Михайлович, Поносов Борис Николаевич
24 апреля (пятница) Кладка стен: задняя стенка молебного зала (после дверей) 2 ряда выложили (всего 4 ряда)
Работали (до обеда): Максименко Анатолий Васильевич, Сигачёв Владимир Михайлович, Поносов Борис Николаевич
27 апреля (понедельник) Кладка стен: задняя стенка молебного зала (после дверей) доложили и выложили заднюю стенку алтарной до 15 рядов.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович
29 апреля (среда) Кладка стен: выложили в алтарной боковую и переднюю стенку.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович
30 апреля (четверг, работали до обеда) Кладка стен: выложили переднюю стенку в молебном зале до 15 рядов.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Поносов Борис Николаевич
3 мая (воскресенье, работали до обеда) Кладка стен: выложили переднюю стенку в прихода до 15 рядов.
6 мая (среда) Кладка стен: выложили переднюю стенку в прихода до 20 рядов.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич
7 мая (четверг) Кладка стен: выложили переднюю стенку в молебном зале до 20 рядов.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович
10 мая (воскресенье) – ИП Кунакин О.В. завез самосвал песка, передано на пиломатериал 15000 руб.
11 мая (понедельник) Кладка стен: выложили переднюю, боковую и заднюю стенку в алтарной и до двери в молебном зале до 20 рядов.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Рабенок Дмитрий Иванович, Максименко Алексей Викторович
12 мая (вторник) Кладка стен: выложили заднюю стенку в молебном зале от двери и три ряда прихода задней стенки.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Рабенок Дмитрий Иванович (до обеда)
14 мая (четверг) Кладка стен: выложили заднюю стенку приходе
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Поносов Борис Николаевич
16 мая (суббота) Кладка стен: выложили боковую стенку прихода – 10 рядов, доведя до уровня 25 рядов, а также переднюю часть до окна.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Поносов Борис Николаевич и каменщик из р.п. Краснозерское Коротков Виктор (нанят для кладки 15 кв.м. передней части за 10 тыс. рублей)
18 мая (понедельник) Кладка стен: выложили заднюю стенку прихода – 5 рядов, доведя до уровня 25 рядов, а также переднюю часть от окна приходной до окна алтарной, включая молельный зал – 5 рядов до 25 рядов.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, каменщик из р.п. Краснозерское Коротков Виктор, Рабенок Дмитрий Иванович (до обеда), Буравлев Роман Юрьевич (до обеда), Павлович Юрий Николаевич (с обеда).
19 мая (вторник) Кладка стен: докончили заднюю стенку прихода, доведя до уровня 25 рядов, а также переднюю часть от окна алтарной 5 рядов до 25 рядов и боковую стенку алтарной – 10 рядов, доведя до 30 рядов кладки.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, каменщик из р.п. Краснозерское Коротков Виктор, Павлович Юрий Николаевич.
Завезено 4 тонны песка и 2 тонны щебня, мы оплатили за доставку 1 тыс. рублей
20 мая (среда) Кладка стен: начали заднюю стенку молетвенного зала для доведения до уровня 25 рядов, а также переднюю часть алтарной довели до 35 рядов, выложив арку окна.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, каменщик из р.п. Краснозерское Коротков Виктор, Павлович Юрий Николаевич.
Закупили у Думрау на 7400 рублей 9 м уголка 75х6 и 66 метров арматуры 12 мм
21 мая (четверг) Кладка стен: выложили заднюю стенку молебного зала до уровня 25 рядов, а также боковую часть алтарной довели до 35 рядов.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, каменщик из р.п. Краснозерское Коротков Виктор, Павлович Юрий Николаевич.
22 мая (пятница) Кладка стен: выложили переднюю стенку молебного зала до уровня 25 рядов и двумя арками на окнах - немного кладку не докончили до 35 рядов.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, каменщик из р.п. Краснозерское Коротков Виктор, Павлович Юрий Николаевич.

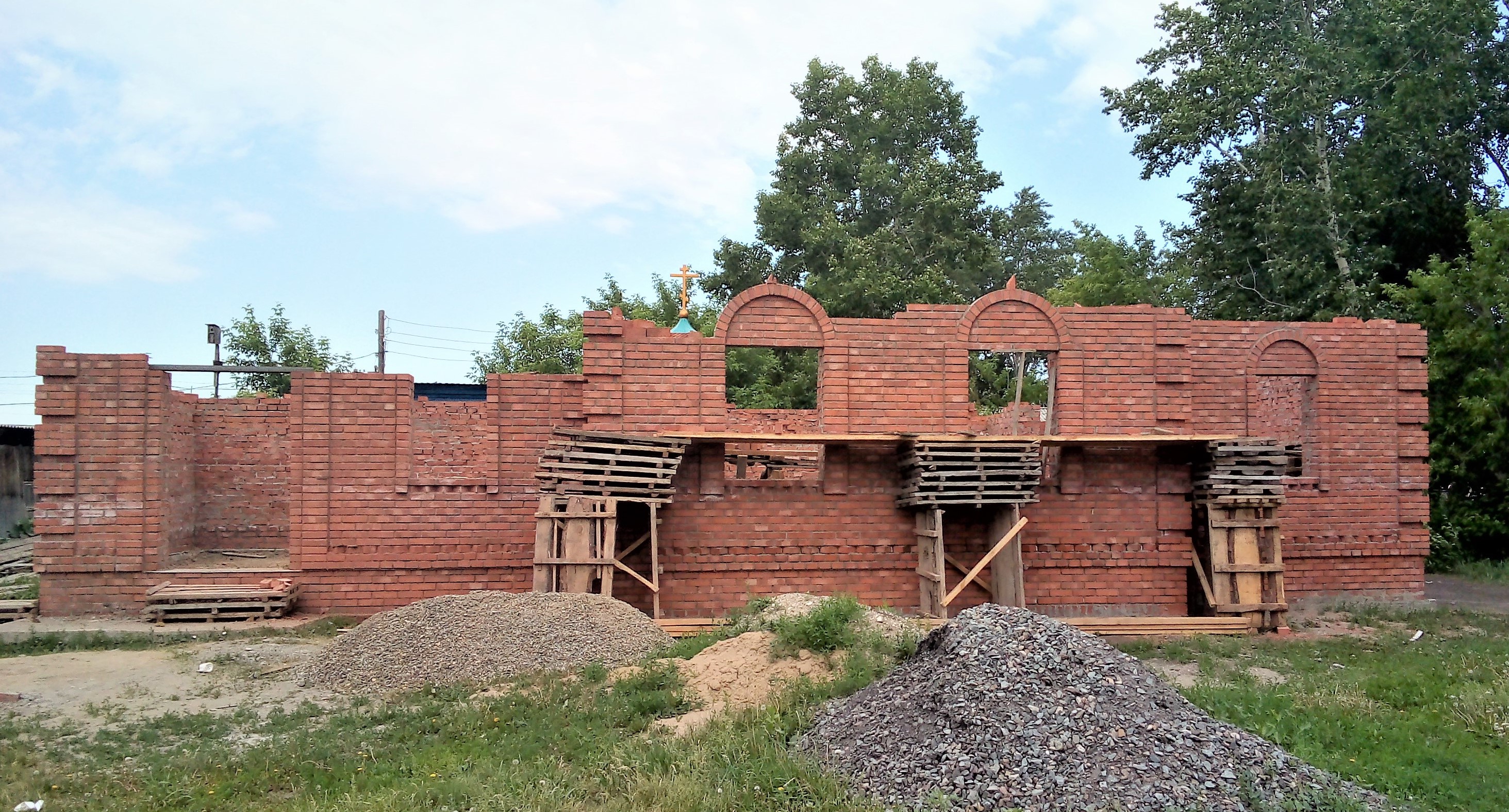

25 мая (понедельник) сварка трех перемычек на окна и изготовление желобов.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич
26 мая (вторник) заливка трех перемычек на окнах.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич
27 мая (среда) Отгружено 40 поддонов Кунакину О.В (отвез Меньших ЕП). Рабенок ОИ отвезла Олегу 9600 руб
Работали: с 8-00 до 11 часов Максименко Анатолий Васильевич, Сигачёв Владимир Михайлович, Кириллов Николай Николаевич (часть времени), Поносов Борис Николаевич (часть времени)
28 мая (четверг) Кунакин О.В. привез на стройку 1 тонну цемента (не рассчитывались) и 13 поддонов кирпича (Взяли на месяц в долг у Ивакова ВВ)
Разгрузка до обеда благодаря гл. инженеру Крот А.В., работал на погрузчике Мирошниченко Сергей, работали Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Поносов Борис Николаевич
29 мая (пятница) Кладка стен: выложили переднюю стенку молебного зала до уровня 35 рядов полностью, завершили кладку молебного зала и алтарной задние стенки до 25 рядов, выложены две арки впереди в приходе – окно и входная дверь.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, каменщик из р.п. Краснозерское Коротков Виктор, Павлович Юрий Николаевич, Шапорев Владимир Николаевич; Поносов Борис Николаевич и Тыркин Николай Николаевич – до обеда, а с обеда Слепченко Василий Иванович.
Зубарев ИН привез Леса, установили впереди напротив молебного зала.

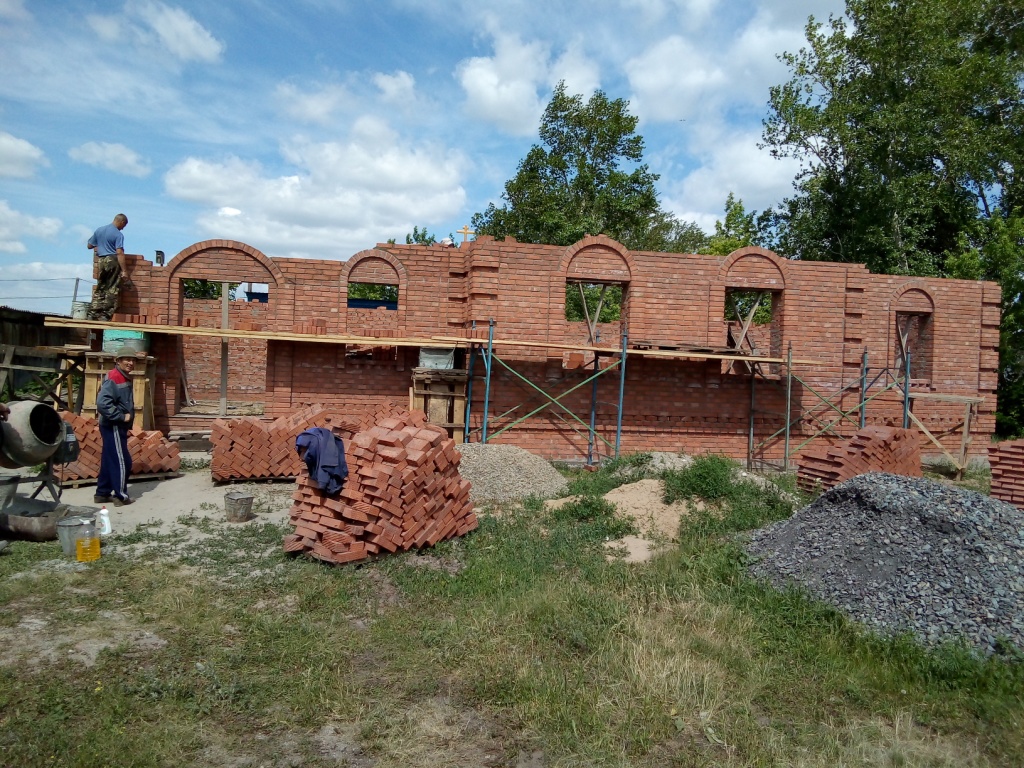

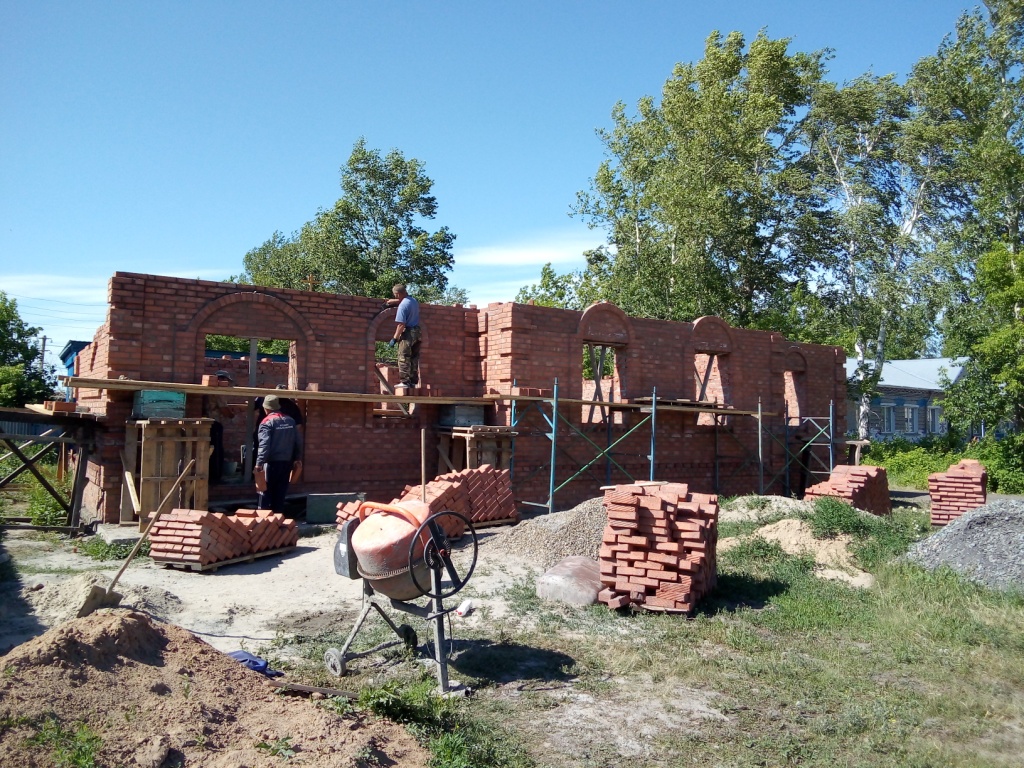

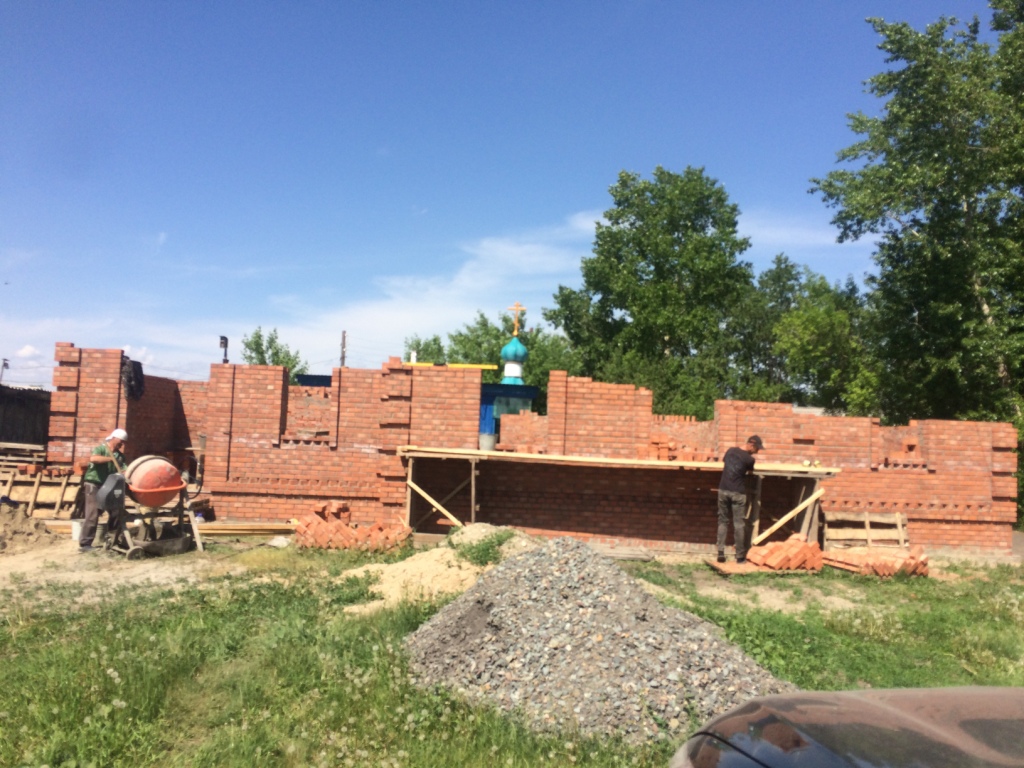

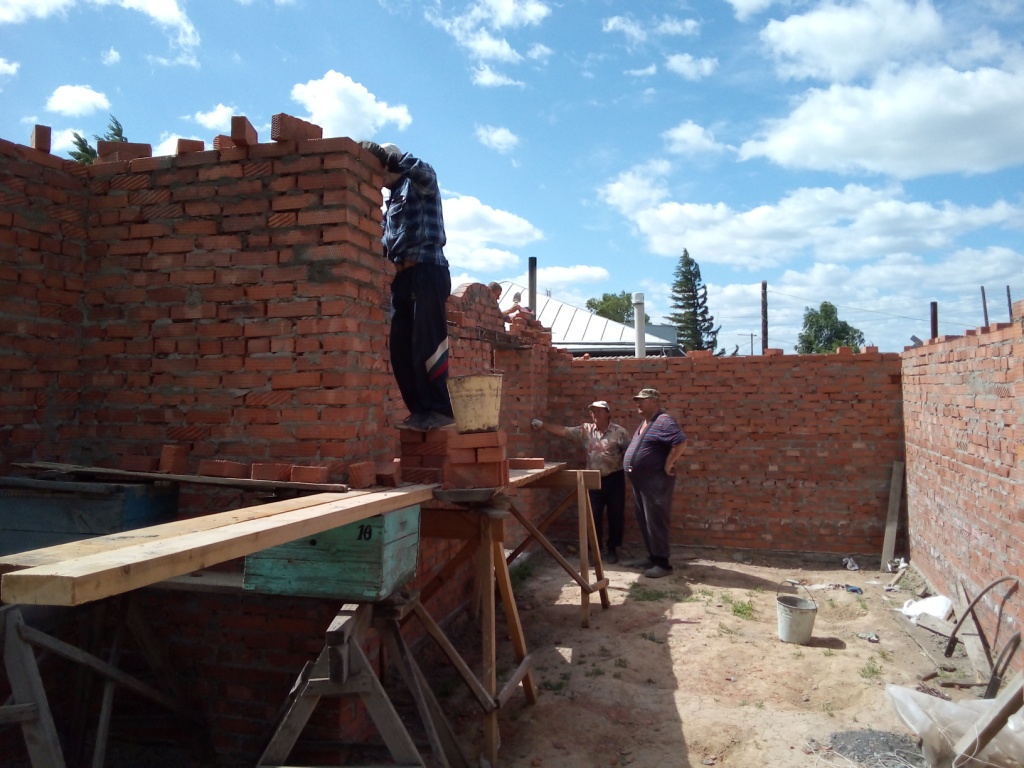

30 мая (суббота) Кладка стен: завершена кладка передней части здания храма до уровня 35 рядов полностью, сварены и уложены оставшиеся три перемычки.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, каменщик из р.п. Краснозерское Коротков Виктор, Павлович Юрий Николаевич, Поносов Борис Николаевич.
За кладку каменщику Короткову Виктору кассир выплатил 6900 рублей (всего 16900 рублей).
1 июня (понедельник) Сделали желоба на окно и двери для заливки перемычек и залили обе перемычки.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич
Кунакин ОВ завез песок в размере 4,7 тонны – оплатили 1000 за доставку.
2 июня (вторник) Кладка стен: выложили 5 рядов (до 30 рядов) боковую стенку прихода.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Павлович Юрий Николаевич (до обеда), Поносов Борис Николаевич (с обеда).
Стройку посетили Кунакин ОВ и Зубарев ИН – уточнили конфигурацию боковых крыш храма.
3 июня (среда) Кладка стен: выложили 5 рядов (до 30 рядов) заднюю стенку прихода, забутовали проему окна и дверей передней части прихода.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Поносов Борис Николаевич.
4 июня (четверг) Кладка стен: выложили 5 рядов (до 35 рядов) боковую стенку прихода – завершена, начали угол задней стенки прихода до 35 рядов.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Павлович Юрий Николаевич.
8 июня (понедельник) Кладка стен: выложили 5 рядов (до 35 рядов) заднюю стенку прихода – завершена, начали угол задней стенки алтарной до 30 рядов.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Павлович Юрий Николаевич.
9 июня (вторник) Кладка стен: выложили 5 рядов (до 30 рядов) заднюю стенку алтарной и половину задней стенки молебного – до 30 рядов, изготовили короб и залили перемычку двери пожарного выхода.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Павлович Юрий Николаевич и Поносов Борис Николаевич.
11 июня (четверг) Кладка стен: доложили 5 рядов (до 30 рядов) заднюю стенку молебного зала и начали кладку до 35 рядов.
Работали: Максименко Анатолий Васильевич, Сигачёв Владимир Михайлович, Тыркин Николай Николаевич и Поносов Борис Николаевич.
Купили у Думрау 10 хлыстов арматуры 8 мм и 5 кладочных сеток (размер 60*200 см, я чейка 5 см) на общую сумму 3100 рублей.
13 июня (суббота) работали всего один час, переставили леса и подготовились к кладке
Работали: Максименко Анатолий Васильевич, Сигачёв Владимир Михайлович, Тыркин Николай Николаевич
15 июня (понедельник, работали до обеда) Кладка стен: завершили кладку задней стенки молебного зала, доведя до 35 рядов.
Замерены окна от Стоцкого. 4 окна на сумму 25 500 рублей с установкой – 16 июня оплатил спонсор.
Работали: Максименко Анатолий Васильевич, Сигачёв Владимир Михайлович, Тыркин Николай Николаевич, Иващенко Александр Петрович.
16 июня (вторник, работали до обеда) Кладка стен: выложили 5 рядов (до 35 рядов) заднюю стенку алтарной и угол задней стенки молебного – подняли два ряда - до 37 рядов.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Тыркин Николай Николаевич и Поносов Борис Николаевич.
17 июня (среда, работали до обеда) Кладка стен: карниз в 2 ряда задней стенки алтарной
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Тыркин Николай Николаевич
Зубарев ИН – сделали 30 шпилек 10 мм (длина 20 см) для закладных .
18 июня (четверг, работали до 15 час) Кладка стен: карниз в 2 ряда боковой и передней (не докончили) стенки алтарной.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Тыркин Николай Николаевич
Купили у Думрау 5 кладочных сеток (размер 60*200 см, ячейка 5 см) на сумму 1000 рублей.
19 июня (пятница, работали до 15 час) Кладка стен: карниз в 2 ряда закончили переднюю стенку алтарной и почти выложили карниз передней стенки прихода.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Тыркин Николай Николаевич
Меньших Е.П. привез 100 кладочных сетки из Бердска от спонсора.
22 июня (понедельник, работали до обеда) Кладка стен: карниз в 2 ряда закончили переднюю и выложили боковую стенку прихода.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Тыркин Николай Николаевич
23 июня (вторник, работали до 15 час) готовили перемычку (работа не выполнена до конца)
Работали: Максименко Анатолий Васильевич, Сигачёв Владимир Михайлович, Тыркин Николай Николаевич
Зубарев И.Н. привез от Кунакина О.В. одну тонну цемента (20 мешков по 50 кг)

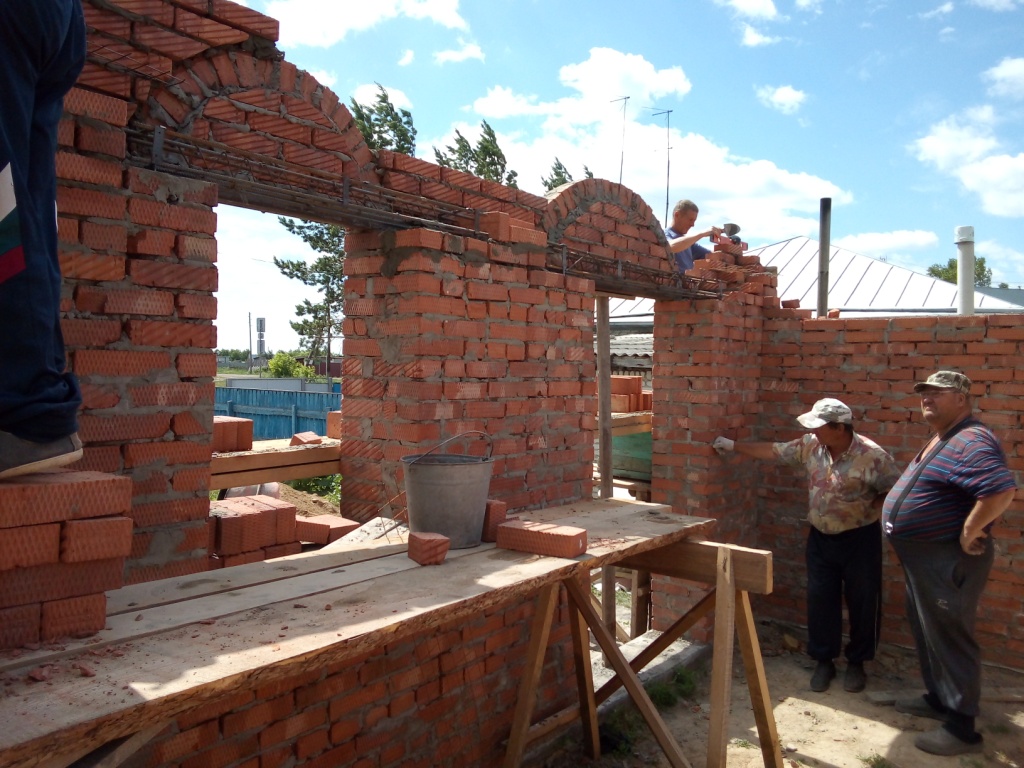

25 июня (четверг, работали до 15 час)Кладка стен: карниз в 2 ряда задней стенки прихода, подготовка армопояса прихода к заливке.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Тыркин Николай Николаевич
26 июня (пятница, работали до обеда) Заливка армопояса прихода.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Тыркин Николай Николаевич
29 июня (понедельник, работали до обеда) Установление мауэрлата в приходе для крепления стропил из доски 50 мм – рубероид и прикрутили к закладным болтам. Подготовка и заливка армопояса алтарной.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Тыркин Николай Николаевич
30 июня (вторник, работали до обеда) готовили перемычку – обрезали, притянули трактором Тыркин Н.Н. Обе перымычки подготовили к укладке.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Тыркин Николай Николаевич
1 июля (среда, работали до обеда) Артеменко Геннадий Андреевич на своем тракторе подготовил площадку для установки крана (сместил щебень и ПГС). Уложили перемычки на здание краном, нашел который Кунакин О.В. (оплатили 2 тысячи рублей). Установили мауэрлат в алтарной для крепления стропил из доски 50 мм – рубероид и прикрутили к закладным болтам. Подготовили леса (дополнительно двое дал Зубарев И.Н.) к кладке задней стенки молельного зала.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Тыркин Николай Николаевич
2 июля (четверг, работали до обеда) Кладка стен: выложили правый угол от перемычки задней стенки молебного зала и один ряд стенки.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Тыркин Николай Николаевич
3 июля (пятница, работали до обеда) Кладка стен: выложили левый угол от перемычки задней стенки молебного зала и три ряда стенки, армировали .
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Тыркин Николай Николаевич

7 июля (вторник, работали до обеда) Кладка стен: выложили у задней стенки моленного зала два рядя стенки - узор.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Тыркин Николай Николаевич
8 июля (среда, работали до обеда) Кладка стен: выложили у задней стенки моленного зала один ряд стенки - узор.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Тыркин Николай Николаевич
9 июля (четверг, работали до обеда) подготовка под заливку армопояса, сварка арматуры, удаление травы и выравнивание пола внутри здания, перенос лесов на лицевую сторону
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Тыркин Николай Николаевич
10 июля (пятница, работали до 14-15 час) сварка арматуры наверху в желобе, заливка армопояса у задней стенки молельного зала
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Тыркин Николай Николаевич
13 июля (понедельник, работали до обеда) Кладка передней стены молельного зала: выложен левый угол
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Тыркин Николай Николаевич
14 июля (вторник, работали до обеда)Кладка передней стены молельного зала: выложены 4 ряда.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Тыркин Николай Николаевич
15 июля (среда, работали до обеда) Кладка передней стены молельного зала: выложены 2 ряда узора и правый угол.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Тыркин Николай Николаевич
16 июля (четверг, работали до 14 час) Кладка передней стены молельного зала: доложили последний ряд рисунка. Сварили и уложили в желоб арматуру. Начали выравнивать землю под опалубку.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Тыркин Николай Николаевич
20 июля (понедельник, работали до 12 час) Отобрали и привезли пиломатериал от Кунакина О.В. Отправили Зубареву И.Н. леса второго этажа – 2 шт.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Тыркин Николай Николаевич, Рабенок Дмитрий Иванович, только на разгрузке и складировании - Павел
21 июля (вторник, работали до обеда) Залит армопояс передней стенки молельного зала.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович, Тыркин Николай Николаевич

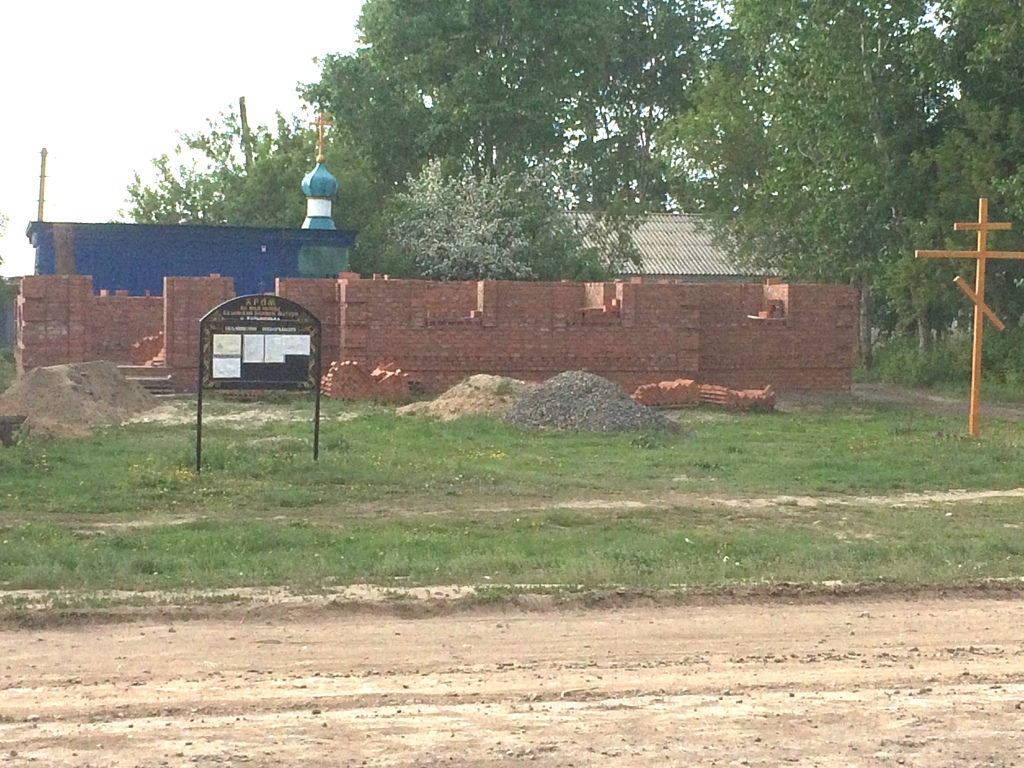

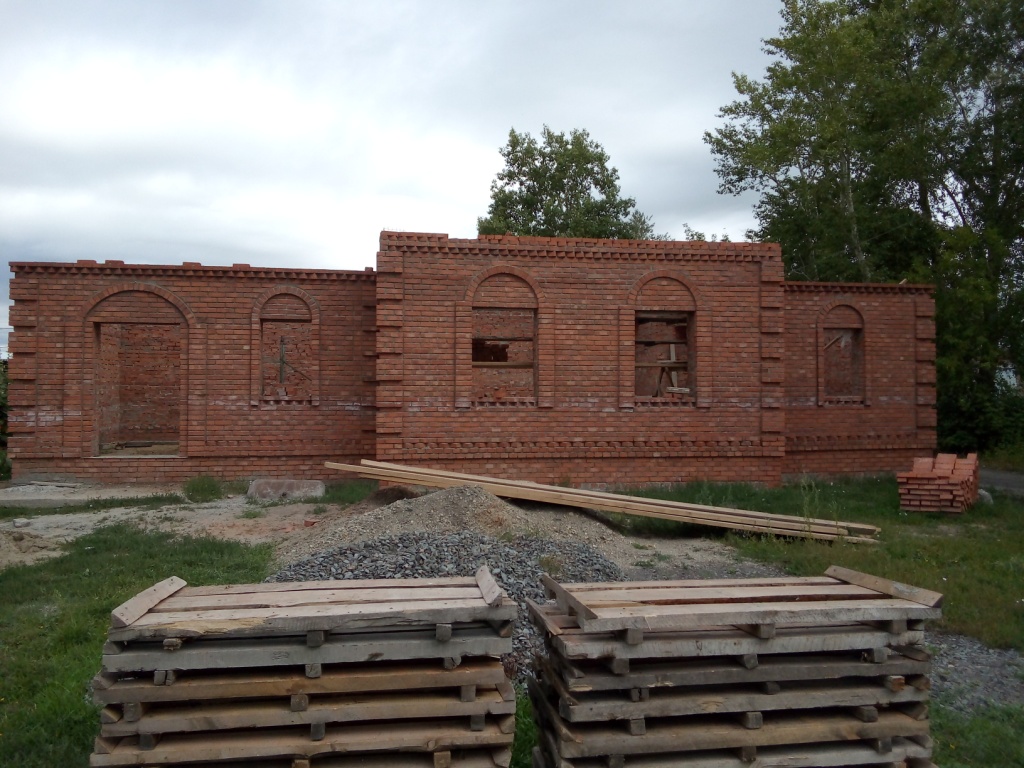

Вот вид здания храма на конец его кладки. Дальше будет наводиться крыша и подниматься кладка центральной части - молельного зала.
