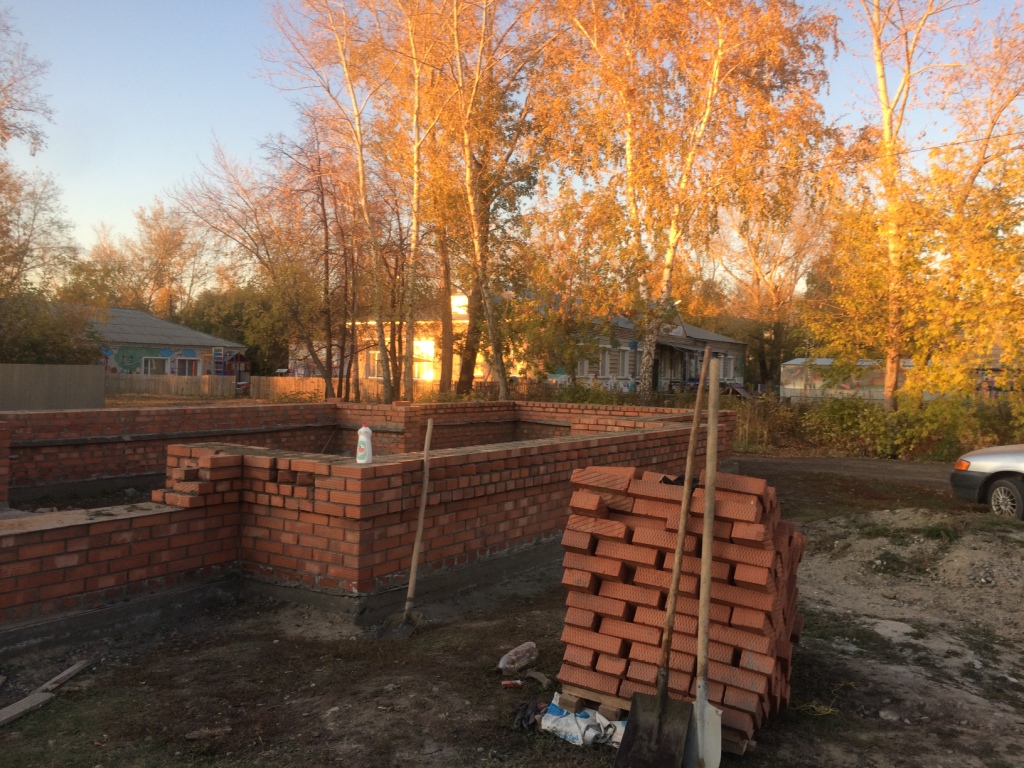

Кладка стен осуществляется в полтора кинпича (38 см). Длина кладки 46,6 метра, объем кладки 65,8 куб. метра.

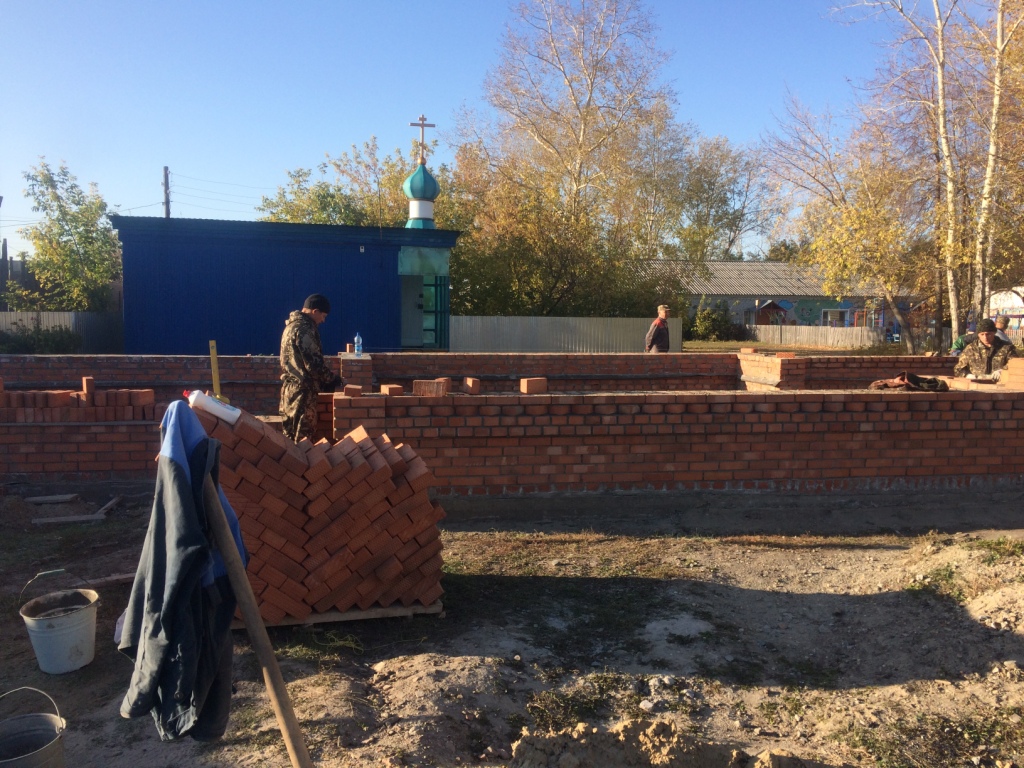

25 сентября 2019 года (среда) – начали кладку стен из оставшегося кирпича высотой в 4 кирпича, продолжили
26 сентября 2019 года (четверг) и
27 сентября 2019 года (пятница). Выложили боковую и заднюю стенку в приходе и половину (2 кирпича) кладки задней стенки молельного зала.
Работали: Максименко Анатолий Васильевич (кладка), Слепченко Василий Иванович , Сигачёв Владимир Михайлович, Рабенок Иван Дмитриевич. Поносов Борис Николаевич.

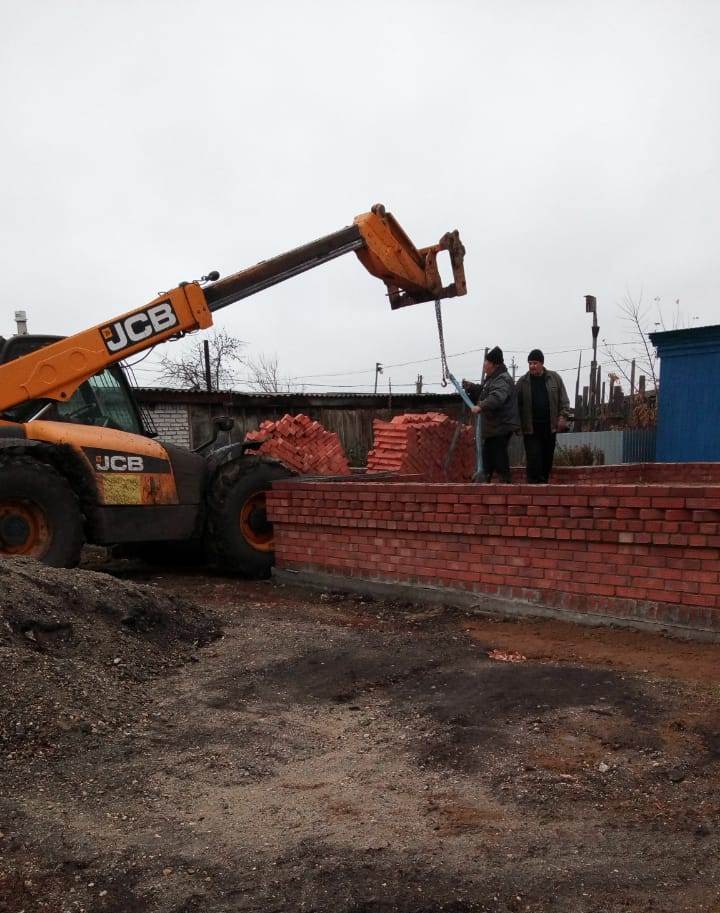

3 октября 2019 года (среда) – кладка стен - молельный зал и алтарь. ИП Меньших Евгений Петрович (Колыбелька) привез 20 кладочных сеток (пожертвование, 40х150х3)
Работали: Максименко Анатолий Васильевич (кладка), Фролов Сергей Владимирович (кладка), Выскубов Александр Владимирович (кладка), Рабенок Иван Дмитриевич, Ярик Владимир Иванович.
Кончился песок.

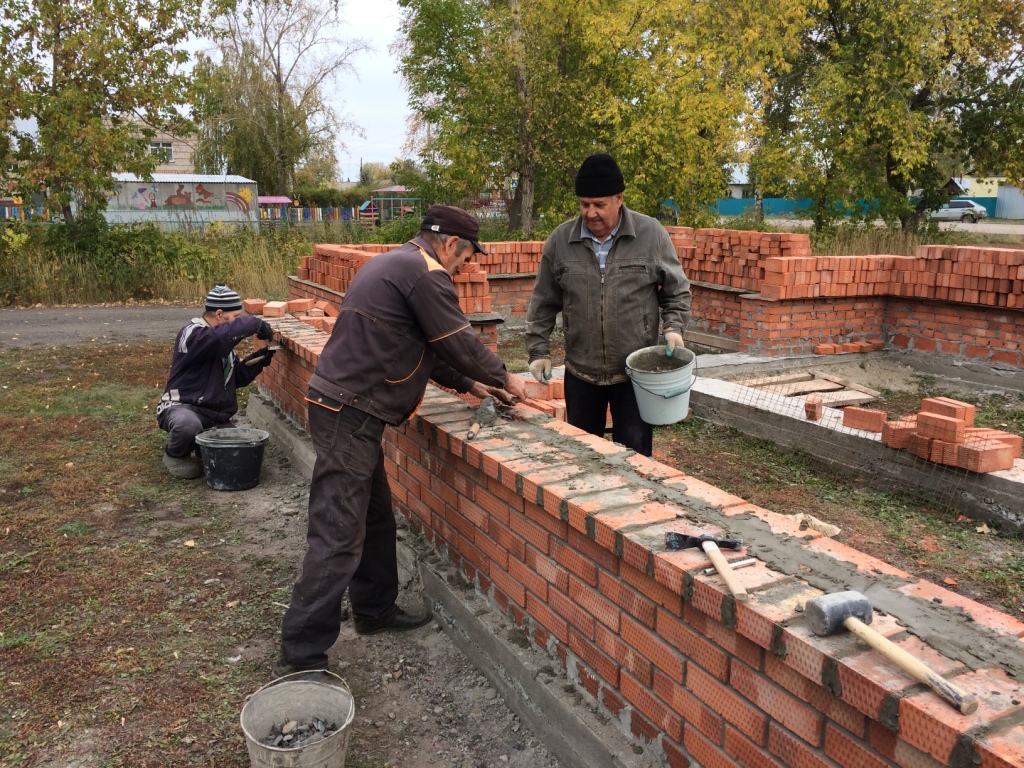

4 октября 2019 года (четверг) – почти завершена кладка остатка кирпича, осталось доложить справа от входной двери прихода. Стены выложены в полтора кирпича и высотой в 4 кирпича.
Завез машину песка Кунакин Олег Викторович – 5 тонн, оплатили только доставку. Из Барнаула поступил профнастил - полностью на крышу храма (мы полностью оплатили).
Работали: с обеда Максименко Анатолий Васильевич (кладка), Фролов Сергей Владимирович (кладка), Выскубов Александр Владимирович (кладка), Рабенок Иван Дмитриевич, Ярик Владимир Иванович и Иващенко Александр Петрович.
8 октября 2019 года (вторник) – засыпка внутри здания глиной на высоту цоколя.
Работали: на выравнивании глины: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Тыркин Николай Николаевич.
На погрузке Бессмолин Геннадий (тракторист ЗАО Колыбельское, Беларусь – экскаватор), подвозке Батлук Олег Владимирович (руководитель Колыбельского ЖКХ, ГАЗ-53, наша заправка) и Буравлев Юрий Викторович (фермер, Беларусь), загрузке глины – Артеменко Геннадий Андреевич (Беларусь-погрузчик).
9 октября 2019 года (среда) – завершена кладка остатка кирпича. Полностью выложены стены в полтора кирпича и высотой в 4 кирпича. Почти на половину выложен 5-й ряд.
Работали: Максименко Анатолий Васильевич (кладка), Рабенок Иван Дмитриевич (кладка), Тыркин Николай Николаевич, Сигачёв Владимир Михайлович и Поносов Борис Николаевич.
Кирпич и цемент закончился. Ждем поступление на следующей неделе.
Октябрь 2019 года - Мухлынин Юрий Павлович оформил стенд для храма, изготовленный из металла ИП Зубарев Иван Николаевич.

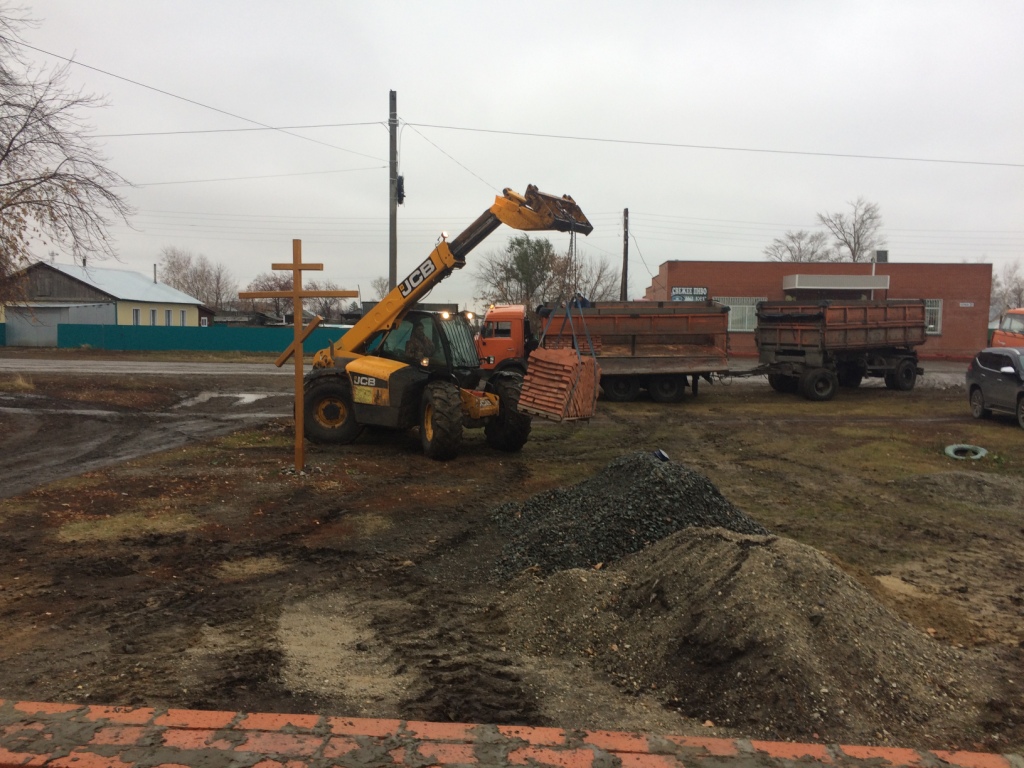

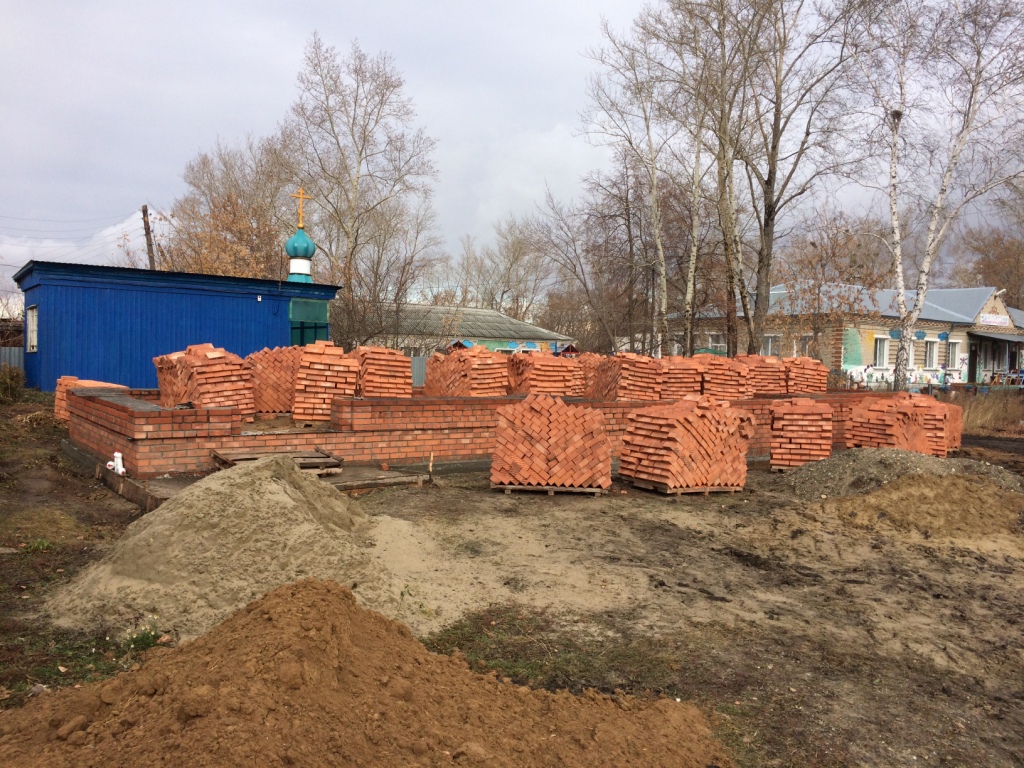

25 октября 2019 года (пятница) – ЗАО Колыбельское, за счет перечисленных 100 тысяч рублей привезли и сегодня разгрузили 27 поддонов кирпича (способствовал этому главный инженер ЗАО Крот Александр Владимирович). ИП Зубарев Иван Николаевич сегодня привез от Кунакина О.В. 32 упаковки утеплителя ТехноНиколь для крыши (закупили у него по заводской цене 420 руб) и 400 кг цемента (бесплатно предоставил предприниматель Иваков Василий Викторович)
На разгрузке кирпича работали: Горбачев Александр Петрович (от ЗАО Колыбельское по погрузчике), Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович и Ярик Владимир Иванович.
Доставил утеплитель и цемент из р.п. Краснозерское Аксёнкин Александр Ильич, а грузчики – работники ИП Зубарева И.Н.: Ерощенко Денис Викторович, Малышев Сергей Николаевич, Белышев Василий.
26 октября 2019 года (суббота) – Кладка стен. Выложили 5-й ряд до конца, уложили кладочную сетку полностью после 5-го ряда. Продолжили кладку задней стены прихода (с 6-го ряда)
Работали: Максименко Анатолий Васильевич (кладка), Рабенок Иван Дмитриевич (кладка), Слепченко Василий Иванович, Ярик Владимир Иванович. До обеда работал Иващенко Александр Петрович.
27 октября 2019 года (воскресенье) – Кладка стен. Выложены 4 ряда задней стены прихода и 3 ряда боковой стены.
Работали: Максименко Анатолий Васильевич (кладка), Рабенок Иван Дмитриевич (кладка), Иващенко Александр Петрович и Поносов Борис Николаевич.

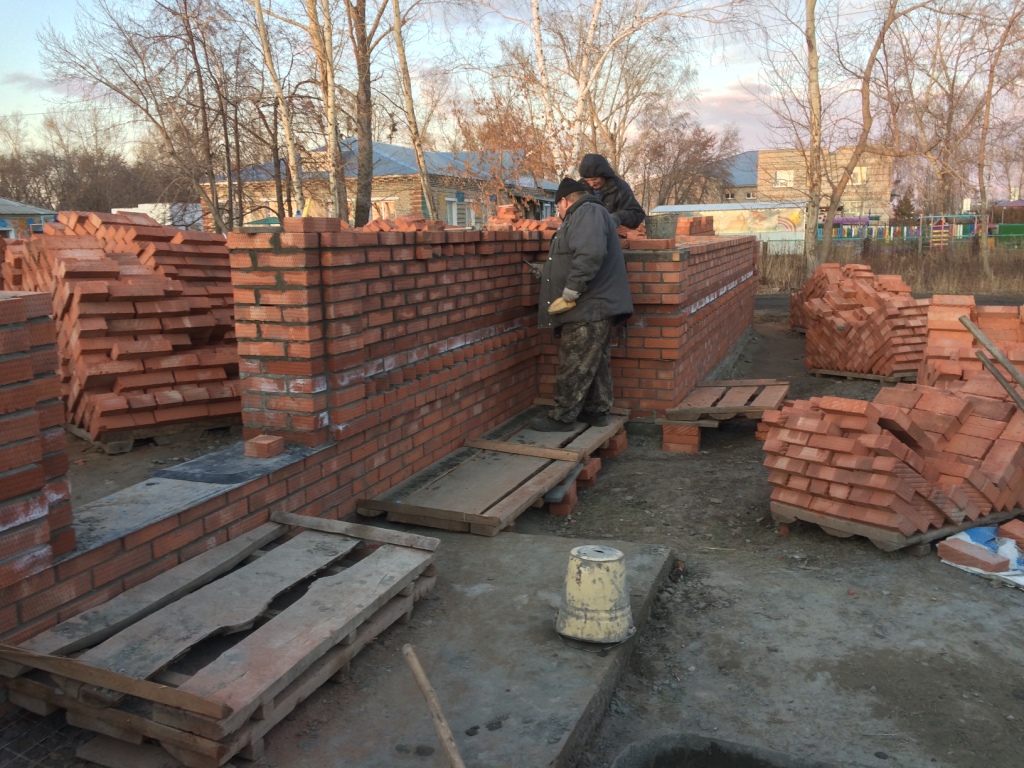

28 октября 2019 года (понедельник) - Кладка стен. Выложен 5-ряд (10-й ряд здания) прихода боковая и задняя стенки, выложены два ряда (6 и 7 ряд) задней стенки молельного зала.
Работали: Максименко Анатолий Васильевич (кладка), Рабенок Иван Дмитриевич (кладка), Иващенко Александр Петрович и Сигачёв Владимир Михайлович.
29 октября 2019 года (вторник) - Кладка стен. Закончена задняя стенка в молельном зале и выложена задняя стенка алтарной (5 рядов).
Работали: Максименко Анатолий Васильевич (кладка), Рабенок Иван Дмитриевич (кладка), Иващенко Александр Петрович. Закончился цемент.
30 октября 2019 года (среда) - Кладка стен. В алтарной выложены 5 рядов (подняты до 10 рядов здания) боковая и лицевая стенки. Посетил строительство наш спонсор Кунакин Олег Викторович – привез 2 мешка цемента.
Работали: Максименко Анатолий Васильевич (кладка), Рабенок Иван Дмитриевич (кладка), и с обеда Сигачёв Владимир Михайлович.
31 октября 2019 года (четверг) - Кладка стен. В молельном зале лицевая (передняя) стенка выложены 3 ряда (подняты до 8 рядов здания) и углы. Нет цемента.
Работали: Максименко Анатолий Васильевич (кладка), Рабенок Иван Дмитриевич (кладка), и Сигачёв Владимир Михайлович.
1 ноября 2019 года (пятница) - Кладка стен. Закончена кладка в молельном зале и приходе (от двери) передняя стенка . Таким образом проведена кладка 10 рядов здания храма. Начали армирование и кладку двух рядов провели прихода, выделено окно.
Работали: Максименко Анатолий Васильевич (кладка), Рабенок Иван Дмитриевич (кладка), Иващенко Александр Петрович и Сигачёв Владимир Михайлович.
Привезено 5 мешков цемента (Рабенок ИД, достал Кунакин О.В.). Кончился песок.
3 ноября 2019 года (суббота) - Кладка стен. Кунакин О.В. привез 5 тонн песка. Армировали и клали два ряда передней стенки молельного зала с выделением двух больших окон.
Работали с обеда: Максименко Анатолий Васильевич (кладка), Рабенок Иван Дмитриевич (кладка), Иващенко Александр Петрович и Сигачёв Владимир Михайлович.
4 ноября 2019 года (воскресенье) - Кладка стен. Армировали и клали два ряда стенки алтарной с выделением одного малого окна. Осталось не доделанным – не выложен 11 и 12 ряд тыльной стороны молельного зала и притвора. В общем по окна здание выложено, т.е. треть кладки.

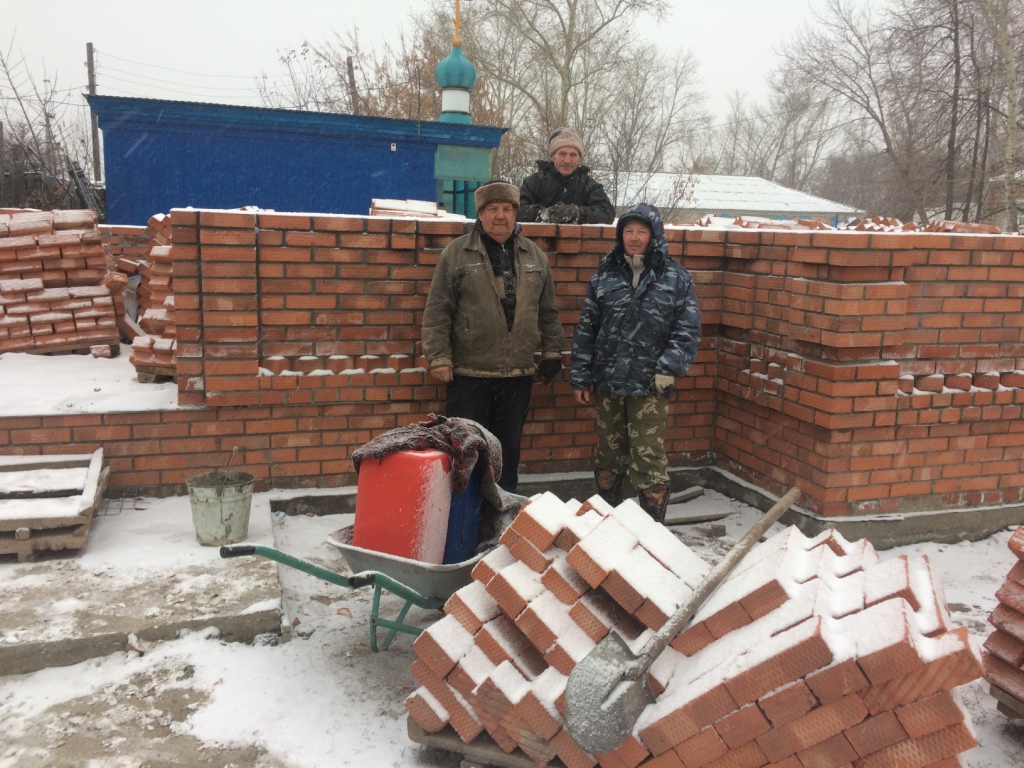

Работали с обеда: Максименко Анатолий Васильевич (кладка), Рабенок Иван Дмитриевич (кладка), Иващенко Александр Петрович и Сигачёв Владимир Михайлович.

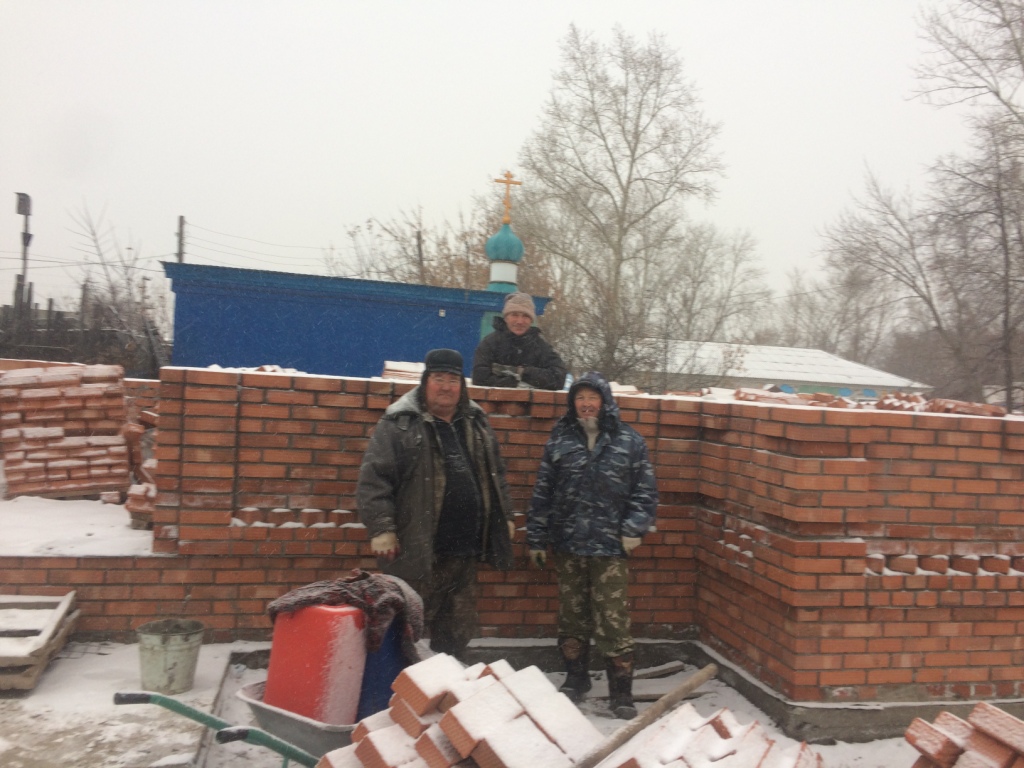

Стройка консервируется до весны в связи с отрицательной температурой. Выпал снег. Холодно. Раствор быстро замерзает.
Итого работали 30 дней, в том числе я столько работал. 5 и более дней работали:
Рабенок Иван Дмитриевич – 26 дней
Сигачёв Владимир Михайлович – 10 дней
Иващенко Александр Петрович – 9 дней
Тыркин Николай Николаевич – 8 дней
Слепченко Василий Иванович – 5 дней
Поносов Борис Николаевич – 5 дней
Ивахин Юрий Васильевич – 5 дней
