2021 год. 8-й этап - благоустройство и внутренняя отделка (второе полугодие)

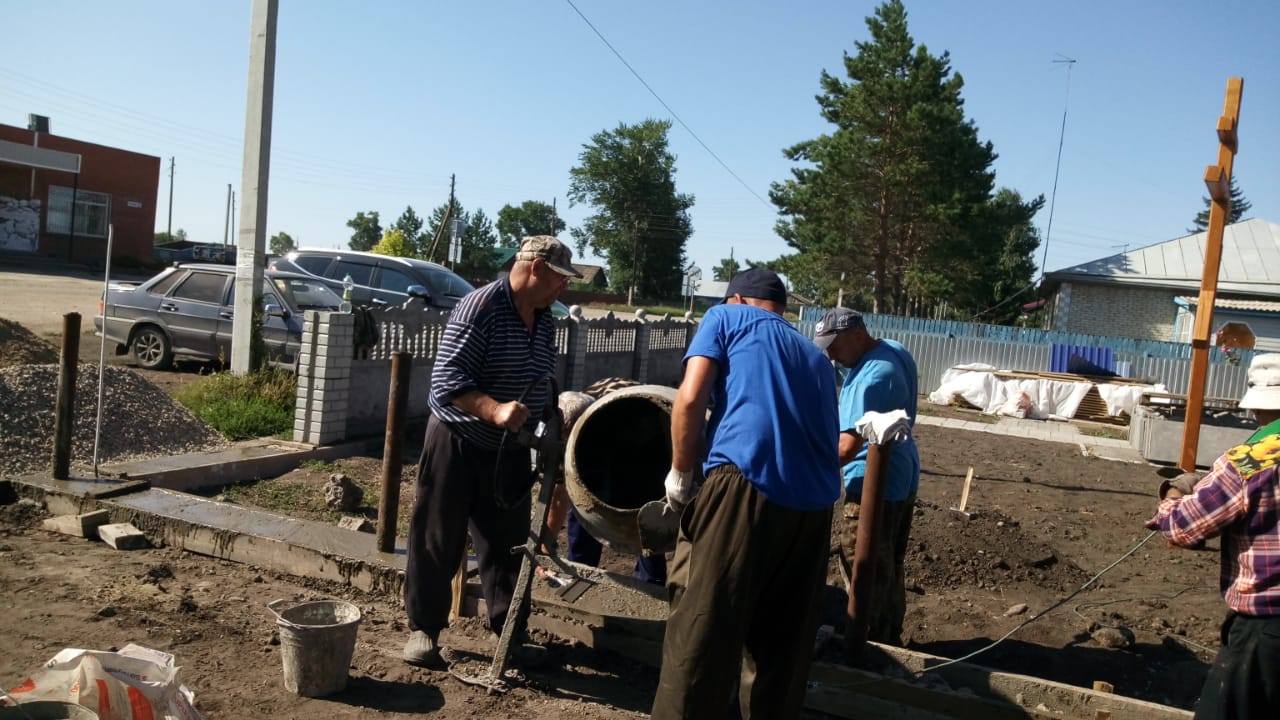

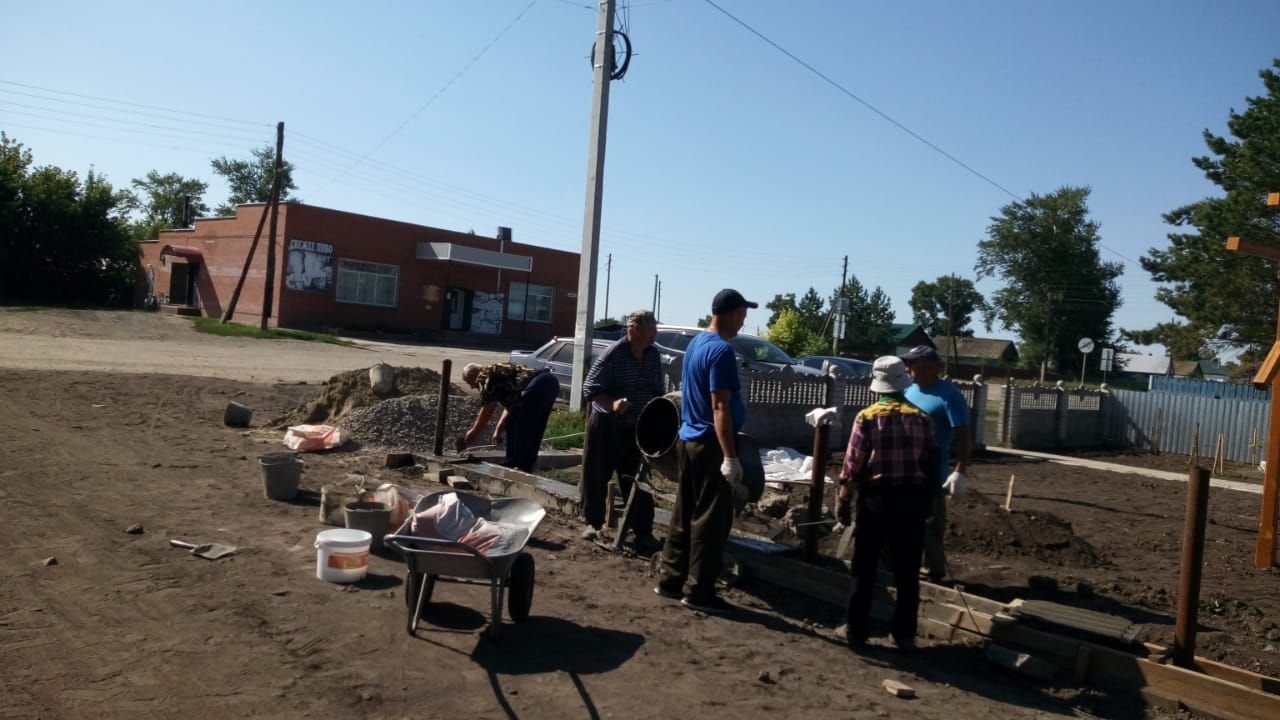

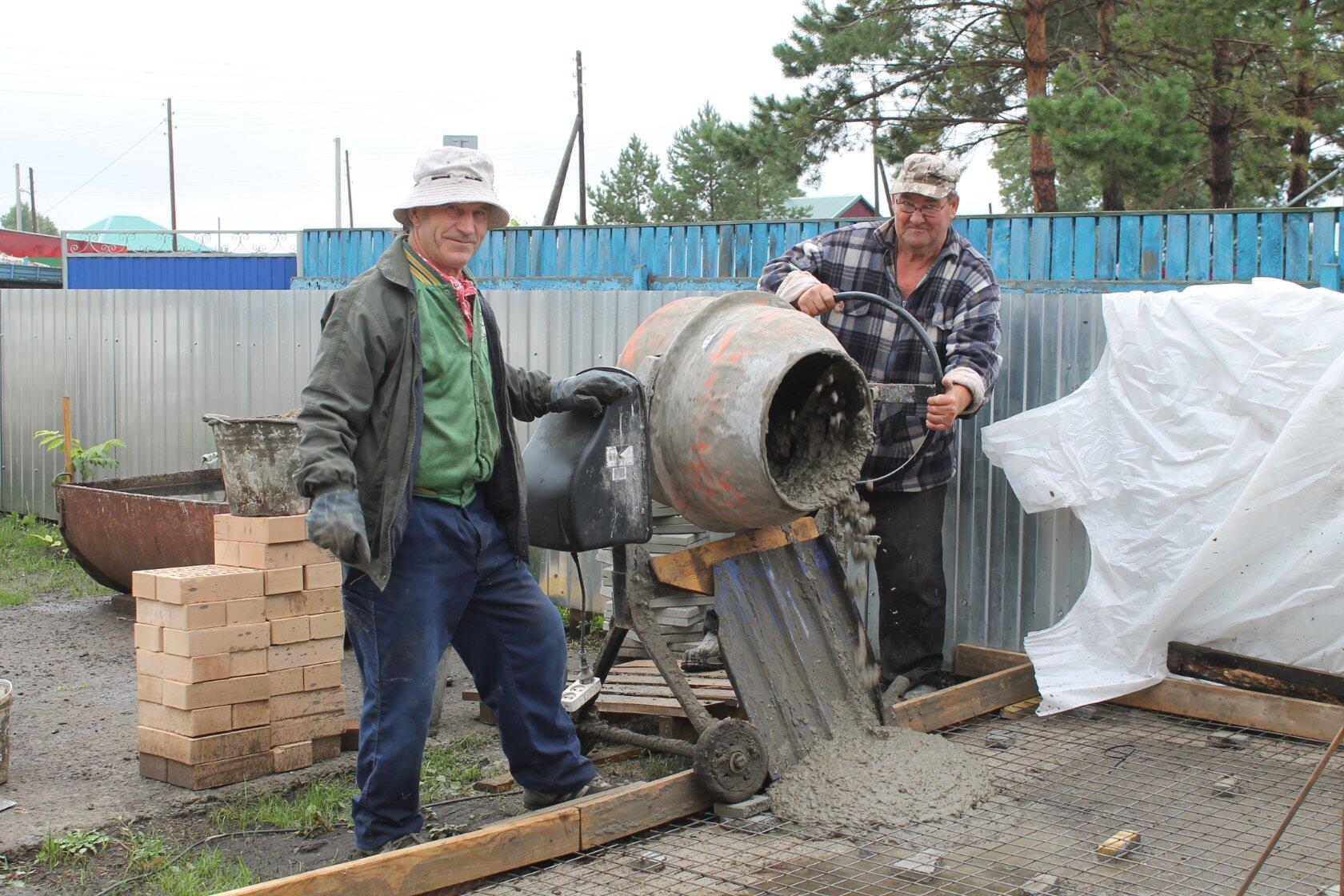

8 июля (четверг - с 9.30 до 12.00) Работа: заливка фундаменты под звонницу и 2 кв м. возле крыльца – 20 замесов.
Работали: Максименко Анатолий Васильевич, Сигачёв Владимир Михайлович, Иващенко Александр Петрович.
9 июля (пятница - с 10.30 до 12.30) Работа: взяли у ИП Кунакина О.В. 124 тротуарные плитки (все темные – 6 рисунков).
Работали: Максименко Анатолий Васильевич, Сигачёв Владимир Михайлович.
10 июля (суббота -) Работа: отвезли ИП Кунакина О.В. всю купленную за 23 тыс. руб плитку для полов, взяли у 124 тротуарные плитки – разного рисунка белая и желтая.
Работали: Рабенок Иван Дмитриевич, Сигачёв Владимир Михайлович.
ИП Узварик Александр Владимирович (Эко-Строй) предоставили 30 упаковок ламинада для пола храма.
12 июля (понедельник - с 9.30 до 13.20) Работа: заливка выступа фундамента в молельном зале – 3 замеса, кладка тротуарной плитки возле крыльца – 21 плитка.
Работали: Максименко Анатолий Васильевич, Сигачёв Владимир Михайлович, Павлович Юрий Николаевич.
ИП Иваков В.В. – завез 4 камаза смеси земли со щебенкой для дороги к ФАПу мимо храма.
13 июля (вторник - с 9.30 до 12.40) Работа: кладка тротуарной плитки возле крыльца.
Работали: Максименко Анатолий Васильевич, Сигачёв Владимир Михайлович, Павлович Юрий Николаевич.
14 июля (среда - с 9.30 до 13.00) Работа: кладка тротуарной плитки возле крыльца и к входу на территорию – 55 плиток.
Работали: Максименко Анатолий Васильевич, Сигачёв Владимир Михайлович, Павлович Юрий Николаевич.
15 июля (четверг - с 9.30 до 12.00) Работа: прокладка трубы под электропроводку к фонарям (20 метров) вдоль ограды.
Работали: Максименко Анатолий Васильевич, Сигачёв Владимир Михайлович, Павлович Юрий Николаевич.
Артеменко ГА завез тележку шлака, предоставленного Колыбельским ЖКХ.
16 июля (пятница - с 9.30 до 13.00) Работа: кладка тротуарной плитки – 42 плиток.
Работали: Максименко Анатолий Васильевич, Сигачёв Владимир Михайлович, Павлович Юрий Николаевич.
Завезено от ИП Кунакина О.В. 10 мешков цемента.
ИП Иваков В.В. – завез 3 камаза земли для засыпки территории храма.

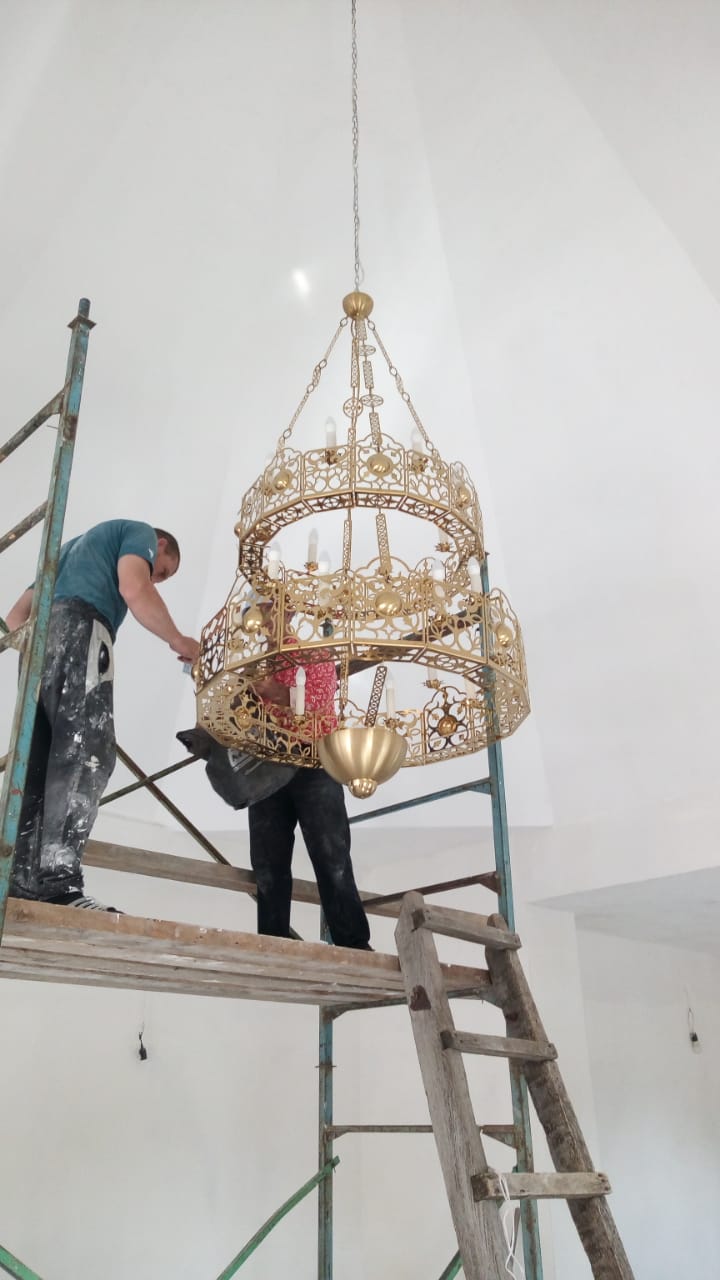

19 июля (понедельник - с 9.30 до 13.00) Работа: подвешен хорост (люстра), проведена уборка, началась выравнивающая заливка полов.
Работали: Максименко Анатолий Васильевич, Сигачёв Владимир Михайлович, Павлович Юрий Николаевич, Рабенок Иван Дмитриевич.
Завезено от ИП Кунакина О.В. 10 мешков цемента и 5 тонн песка (я оплатил 1000 руб). Сам О.В. Кунакин посетил храм.
20 июля (вторник - с 9.30 до 13.00) Работа: залит выравнивающий пол в алтарной, выложено 40 тротуарных плиток на углу (лицевой стороны алтарной), установлен один водоотражатель (притвор – лицевая сторона), проведена засыпка и выравнивание части территории.
Работали: Максименко Анатолий Васильевич, Сигачёв Владимир Михайлович, Павлович Юрий Николаевич, Рабенок Иван Дмитриевич, Иващенко Александр Петрович.
Артеменко Г.А. на своем тракторе завез камней две тележки для фундамента под каменную ограду.
21 июля (среда - с 9.30 до 13.00) Работа: заливка притвора, выложено 18 тротуарных плиток на углу притвора, установлен один водоотражатель (алтарная – тыльная сторона), проведена засыпка и выравнивание части территории.
Работали: Максименко Анатолий Васильевич, Сигачёв Владимир Михайлович, Павлович Юрий Николаевич, Рабенок Иван Дмитриевич, Иващенко Александр Петрович.
Артеменко Г.А. на своем тракторе разровнял землю справа от входа лицевой стороны храма.
22 июля (четверг - с 9.30 до 13.00) Работа: заливка притвора, выложено 17 тротуарных плиток на углу притвора, установлен один водоотражатель (алтарная – лицевая сторона), проведена засыпка и выравнивание части территории, заготовка (складирование) камней для заливки фундамента под ограду.
Работали: Максименко Анатолий Васильевич, Сигачёв Владимир Михайлович, Павлович Юрий Николаевич, Рабенок Иван Дмитриевич, Иващенко Александр Петрович.
23 июля (пятница) Работа: отвезли леса Зубареву И.Н., привезли от ИП Кунакина О.В. 12 мешков цемента.
Работали: Максименко Анатолий Васильевич, Сигачёв Владимир Михайлович, Павлович Юрий Николаевич, Рабенок Иван Дмитриевич.

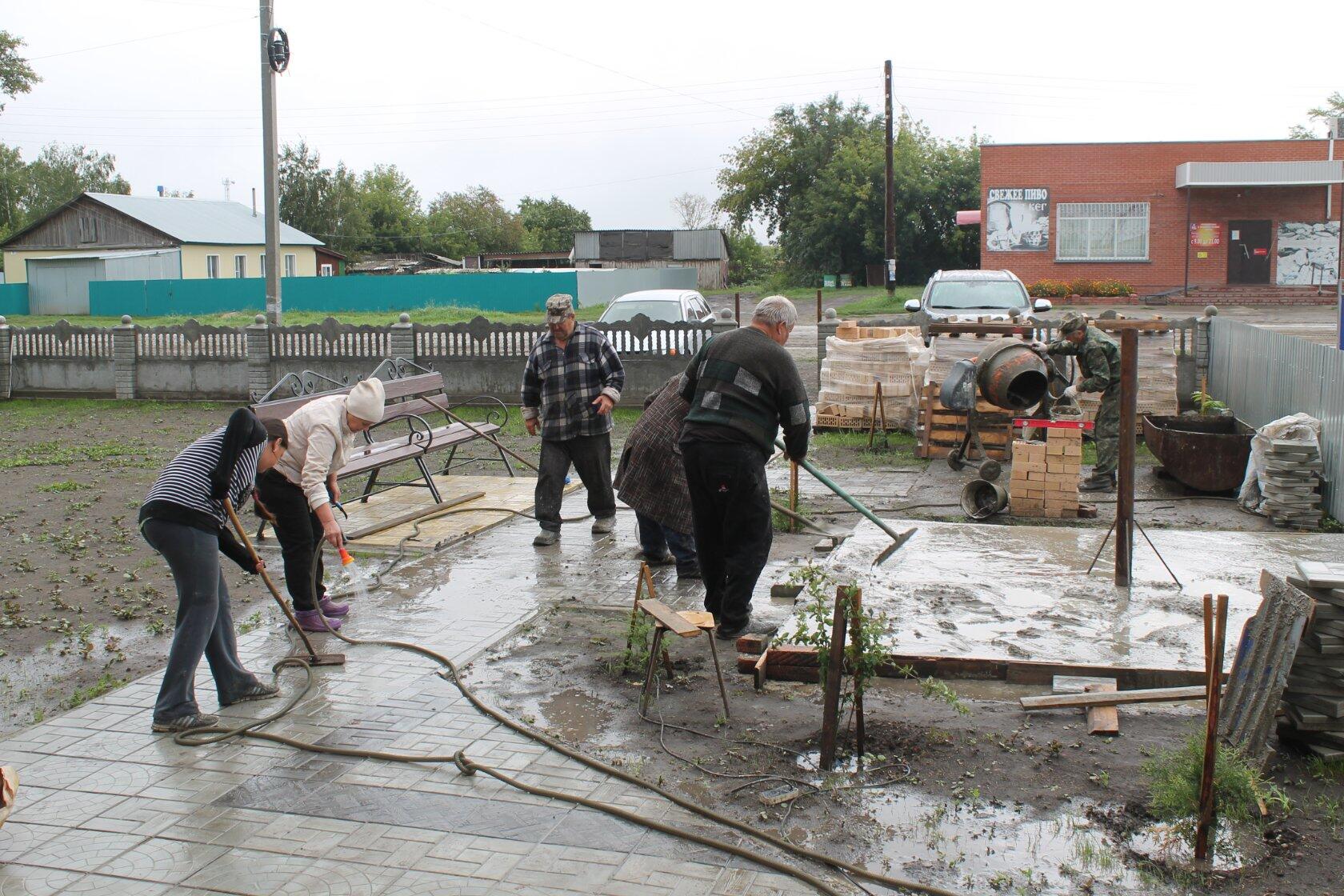

24 июля (суббота) Работа: Антошиным Евгением Васильевичем (из р.п. Краснозерское) и Захаров Евгений Викторович (из п. Светлое) завершили заливку выравнивающего пола в храме.
ИП Иваков В.В. – автогрейдером разровнена дорога к ФАПу – две кучи смеси земли и гравия.
25 июля У нас в приходе. в гостях побывал депутат законадательного собрания НСО, кандидат в депутаты Госдумы РФ Александр Сереевич Аксёненко.
26 июля (понедельник - с 9.30 до 12.00) Работа: уборка территории.
Работали: Максименко Анатолий Васильевич, Рабенок Иван Дмитриевич.
27 июля (вторник - с 9.30 до 13.00) Работа: кладка тротуарной плитки – уложено 30 плиток. Равнение дороги.
Работали: Максименко Анатолий Васильевич, Сигачёв Владимир Михайлович.
ИП Иваков В.В. – погрузчиком развезена земля со щебнем вдоль будущей дороги к ФАПу, автогрейдером разровнена дорога и площадка перед лицевой оградой храма.
28 июля (среда - с 9.30 до 13.00) Работа: Повернут крест. Установка отмостки для бетонной ограды. Установка электрики.
Работали: Максименко Анатолий Васильевич, Сигачёв Владимир Михайлович.
Рубцов Виталий и Ерощенко Денис повернули крест - подъемником Краснозерской РЭС, договорились ЗАО Колыбельское
29 июля (четверг - с 9.30 до 13.00) Работа: Установка отмостки и столбов для бетонной ограды. Установка электрики. Пропитка и покраска стен.
Работали: Максименко Анатолий Васильевич, Сигачёв Владимир Михайлович, Рабенок Иван Дмитриевич.
ИП Кунакин О.В. предоставил 2,5 тонны песка + 2,5 тонны щебня.
30 июля (пятница - с 9.30 до 13.00) Работа: заливка отмостки для бетонной ограды. Установка электрики. Покраска стен.
Работали: Максименко Анатолий Васильевич, Сигачёв Владимир Михайлович, Рабенок Иван Дмитриевич, Тыркин Николай Николаевич, Катренко Денис Сергеевич, Стасюк Владимир .
В июле работали 18 дней:
Максименко Анатолий Васильевич - 17 дней
Сигачёв Владимир Михайлович - 18 дней
Павлович Юрий Николаевич - 10 дней
Рабенок Иван Дмитриевич - 9 дней
Иващенко Александр Петрович - 4 дней
Тыркин Николай Николаевич - 1 день
Катренко Денис Сергеевич - 1 день
Стасюк Владимир - 1 день
В течение месяца по найму по внутренней отделке работали Антошиным Евгением Васильевичем (из р.п. Краснозерское) и Захаров Евгений Викторович (из п. Светлое). Они закончили обшивку стен и потолка гипсокартоном, провели шпаклевку, грунтовку и покраску купола, стен и потолков. А также провели выравнивающую заливку полов.
2 августа (понедельник) Работа: засыпка территории, установка первого ряда бетонной ограды (столбов с заливкой и пролетов).
Работали: Максименко Анатолий Васильевич, Сигачёв Владимир Михайлович, Рабенок Иван Дмитриевич, Иващенко Александр Петрович.
3 августа (вторник) Работа: подготовка к заливке перемычек первого ряда бетонной ограды, установка 5 обогревателей и 2-х подрезетников, засыпка территории за храмом.
Работали: Максименко Анатолий Васильевич, Сигачёв Владимир Михайлович, Рабенок Иван Дмитриевич, Иващенко Александр Петрович.
Антошиным Евгением Васильевичем (из р.п. Краснозерское) и Захаров Евгений Викторович (из п. Светлое) завершили укладку ламината закончив все работы.
4 августа – дождь, чаепитием отметили завершение строительства храма
5 августа (четверг) Работа: залиты перемычки первого ряда бетонной ограды, установка секций второго ряда и колпаков на ограде, засыпка территории за храмом.
Работали: Максименко Анатолий Васильевич, Сигачёв Владимир Михайлович, Рабенок Иван Дмитриевич, Иващенко Александр Петрович.
6 августа (пятница) Работа: уборка территории.
Работали: Максименко Анатолий Васильевич, Сигачёв Владимир Михайлович, Рабенок Иван Дмитриевич.
ИП Кунакин ОВ предоставил 10 мешков цемента.

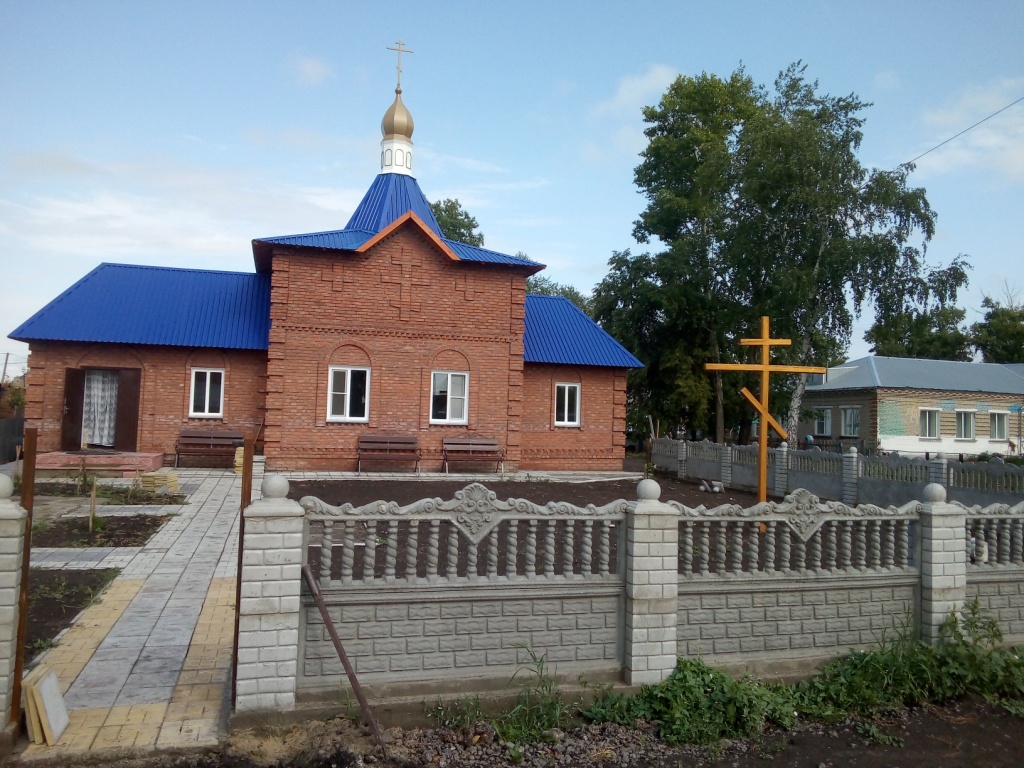

9 августа (понедельник) Работа: долиты перемычки бетонной ограды, уложено тротуарная плитка: 10 шт перед входом и 15 шт на площадке под скамейки.
Работали: Максименко Анатолий Васильевич, Сигачёв Владимир Михайлович, Рабенок Иван Дмитриевич.
10 августа (вторник) Работа: работа по доделке бетонной ограды, кладка плитки на площадке под скамейки – 35 штук.
Работали: Максименко Анатолий Васильевич, Сигачёв Владимир Михайлович, Рабенок Иван Дмитриевич, Иващенко Александр Петрович.
11 августа (среда) Работа: кладка плитки на дорожке за храмом – 37 штук, заделка швов на столбах ограды, утепление на крыше.
Работали: Максименко Анатолий Васильевич, Сигачёв Владимир Михайлович, Рабенок Иван Дмитриевич, Иващенко Александр Петрович.
13 августа (пятница) Работа: кладка плитки на дорожке за храмом – 62 штук, утепление на крыше, установка в храме двух обогревателей.
Работали: Максименко Анатолий Васильевич, Сигачёв Владимир Михайлович, Рабенок Иван Дмитриевич.

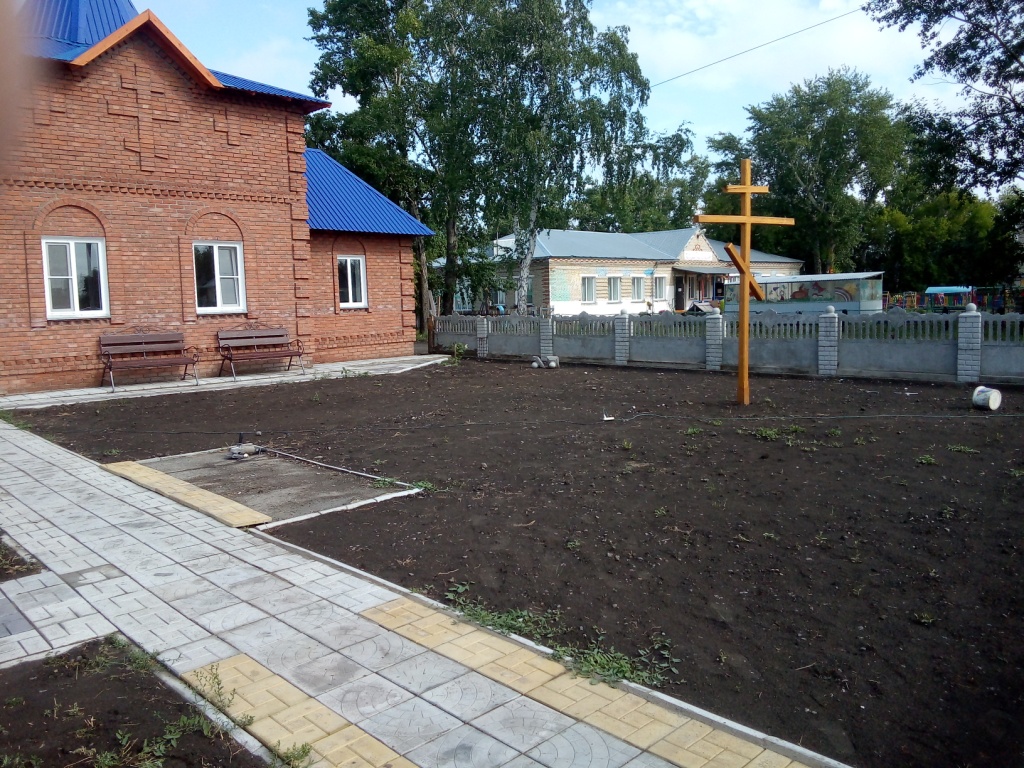

16 августа (понедельник) Работа: выравнивание земли возле поклонного креста, электрика – завершена установка обогревателей и проводка в алтарной.
Работали: Максименко Анатолий Васильевич, Сигачёв Владимир Михайлович, Иващенко Александр Петрович.
Проведен сев газонной травы на территории храма.
17 августа (вторник) Работа: электрика – завершена установка электрической проводки в молельном зале.
Работали: Максименко Анатолий Васильевич
18 августа (среда) Работа: установка трех столбов ограды (продолжение после бетонной ограды до хозяйственных ворот). Кладка плитки на дорожке за храмом – 42 штуки.
Работали: Максименко Анатолий Васильевич, Сигачёв Владимир Михайлович.
19 августа (четверг) Работа: установка двух лавочек на площадке возле дорожки. Проброска электропроводки по трубам к фонарям по углам (всего 40 метров).
Работали: Максименко Анатолий Васильевич, Сигачёв Владимир Михайлович.

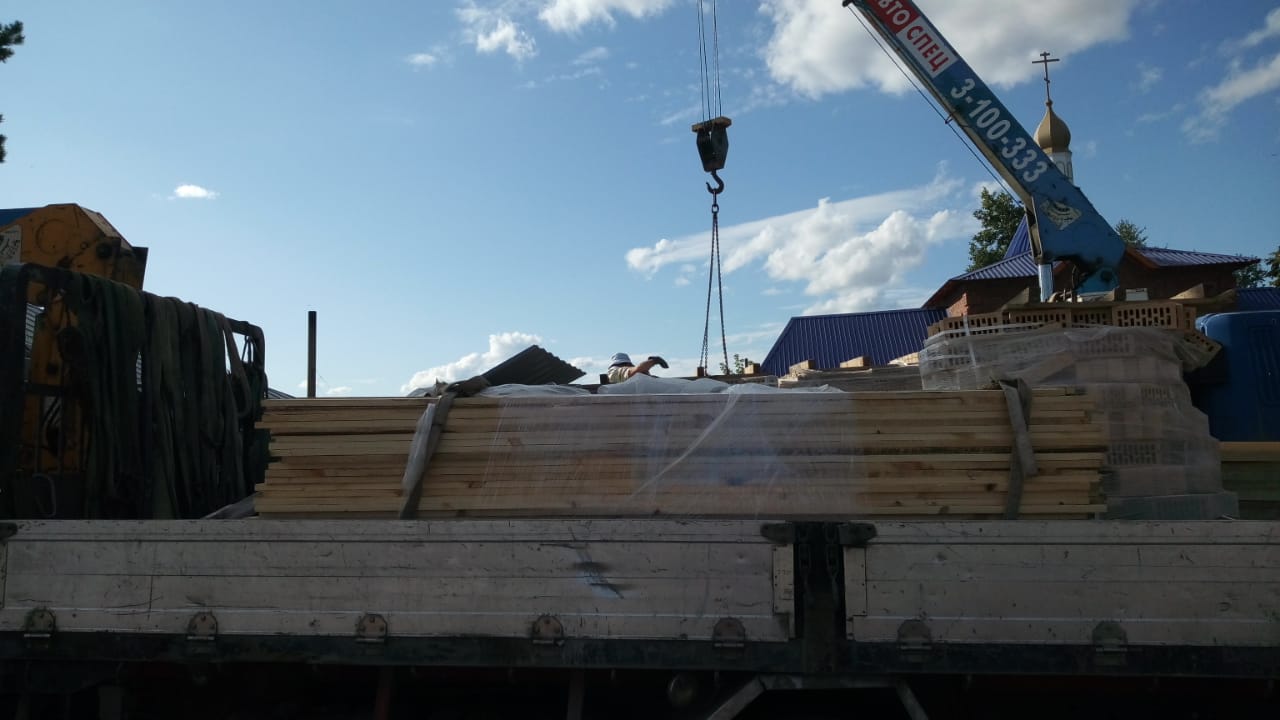

Аксёненко Александр Сергеевич (депутат Новосибирского областного Совета, кандидат в депутаты Государственной Думы РФ) предоставил (доставлено двумя машинами из г. Новосибирск) для строительства звонницы: 6 поддонов (3000 шт) облицовочного керамического кирпича, два бруса 220*220*6000, брус , тротуарная плитка 150 шт, цемент – 30 мешков по 50 кг, кладочная сетка 0,5*1,5 метра– 10 шт, 1 куб.м 50 мм обрезной доски, доска 30 мм – 0,5 куб.м, конек 4 шт*2,5 м, металлопрофиль – 2 м – 8 штук.
23 августа (понедельник) Работа: Кладка тротуарной плитки – 50 шт. – завершение укладки
Работали: Максименко Анатолий Васильевич, Иващенко Александр Петрович.
24 августа (вторник) Работа: Завершение установки электрики.
Работали: Максименко Анатолий Васильевич
Артеменко Г.А. привез 6 чурок для лавочек.
26 августа (четверг) Работа: подготовка площадки для заливки под звонницу.
Работали: Максименко Анатолий Васильевич, Иващенко Александр Петрович, Тимашков Сергей.
ИП Кунакин О.В. завез 5 тонн песка и сетку 2*3 метра (ячейка – 10 см) – мы оплатили 1000 за доставку.
30 августа (понедельник) Работа: заливка площадки под звонницу.
Работали: Максименко Анатолий Васильевич, Сигачёв Владимир Михайлович, Рабенок Иван Дмитриевич, Иващенко Александр Петрович.
31 августа (вторник) Работа: установка светильников в храме
Работали: Максименко Анатолий Васильевич
В августе работали 17 дней:
Максименко Анатолий Васильевич - 17 дней
Сигачёв Владимир Михайлович - 11 дней
Рабенок Иван Дмитриевич - 8 дней
Иващенко Александр Петрович - 10 дней
Тимашков Сергей - 1 день
